2018年03月22日

カタログ棚設置工事

 カタログやパンフレット用本棚を

お客様から見やすい位置にオーダーで

設置します☆

2018-03-22 10.16.58.jpg

 巾木を床に固定して本体と繋ぎます☆

2018-03-22 11.51.09.jpg

 オーソドックスではありますが

中にも収納できる優れものです☆

2018-03-22 11.58.31.jpg

2018-03-22 12.02.56.jpg

2018-03-22 12.03.25.jpg

 『鳥取トヨペット倉吉店』さんのショールーム

ではお車のカタログがとっても見やすくなりましたので

愛車ご購入の際は先ず『鳥取トヨペット倉吉店』さんへ!(^^)!

 共用トイレに加えて、身障者や育児中のお客様も

安心して便利にご利用頂きたいとのご要望を受け、

鉄筋コンクリート造の倉庫の一画をユニバーサルデザインの

トイレに改装します☆

 【Before】

2017-08-22 15.18.46.jpg

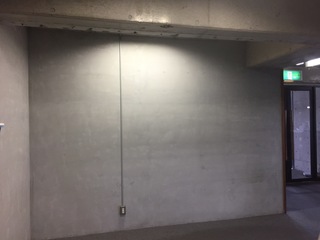

2017-08-22 15.19.12.jpg

 【After】みなさまにやさしいトイレが

出来上がりました☆☆☆

 『鳥取トヨペット倉吉店』さんにお越しの際は

ぜひご利用くださいませ\(^o^)/

 9/26 引き続き、ベビーチェアや

手洗い機器などを取付けます☆

2017-09-26 10.07.34.jpg

2017-09-26 10.41.54.jpg

2017-09-26 18.13.31.jpg

2017-09-26 18.13.45.jpg

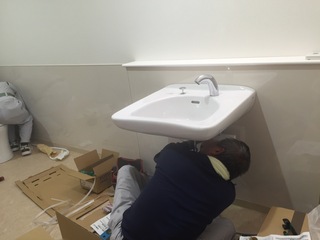

 9/21 内装が仕上がったので器具を取付けます☆

2017-09-21 16.27.24.jpg

 9/16 耐水ボードの上に抗菌で湿気に強い

機能性壁紙を貼っていきます☆

2017-09-16 11.04.12.jpg

2017-09-16 12.11.09.jpg

 9/15 ショールーム側のくり貫いた壁の際も

木枠を納めて綺麗に仕上げます☆

2017-09-15 10.39.45.jpg

2017-09-15 13.28.36.jpg

 9/14 ショールームとつながる壁を

くり貫いて入口の開口枠を取付けていきます☆

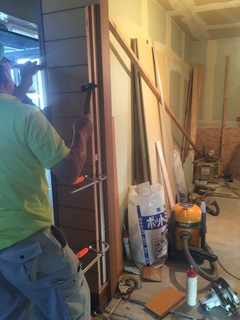

2017-09-14 14.30.59.jpg

2017-09-14 16.04.59.jpg

 腰壁には防水・防汚加工のパネルを張ります☆

2017-09-14 17.37.20.jpg

 9/13 ショールーム側とつなげる前に

開口面の壁を組んでいきます☆

2017-09-13 12.05.10.jpg

 カウンターを取付けます☆

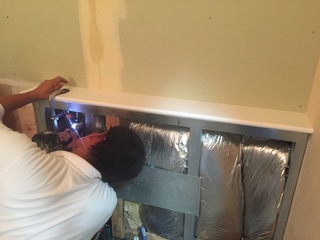

2017-09-13 16.48.19.jpg

 9/5 土間コンを斫って給排水配管を新設

した後は、砕石で埋め戻して転圧し

モルタルを押さえて復旧していきます☆

2017-09-05 09.42.15.jpg

 9/1 土間コンクリートを斫った部分に給排水

配管を埋め込んでいきます☆

2017-09-01 15.25.51.jpg

 8/31 倉庫側の下地に石膏ボードを張ります。

音が漏れないよう、壁内には防音材を入れておきます☆

2017-08-31 15.03.51.jpg

2017-08-31 11.53.37.jpg

 内部の壁には器具をしっかり固定できるよう

要所に合板を予め打ち付けておきます☆

2017-08-31 11.54.13.jpg

2017-08-31 14.16.01.jpg

 8/30 軽量鉄骨で壁や天井の下地を組んでいきます☆

2017-08-30 11.26.52.jpg

2017-08-30 12.03.10.jpg

2017-08-30 14.39.30.jpg

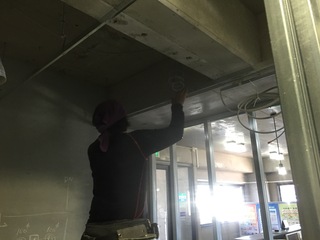

2017-08-30 15.06.00.jpg

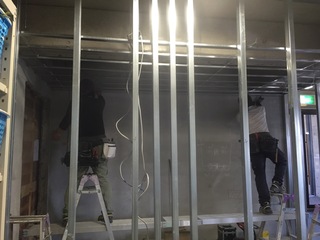

2017-08-30 16.06.31.jpg

 8/29 新たに出入り口を設けるので

鉄筋コンクリートの頑丈で厚い壁を

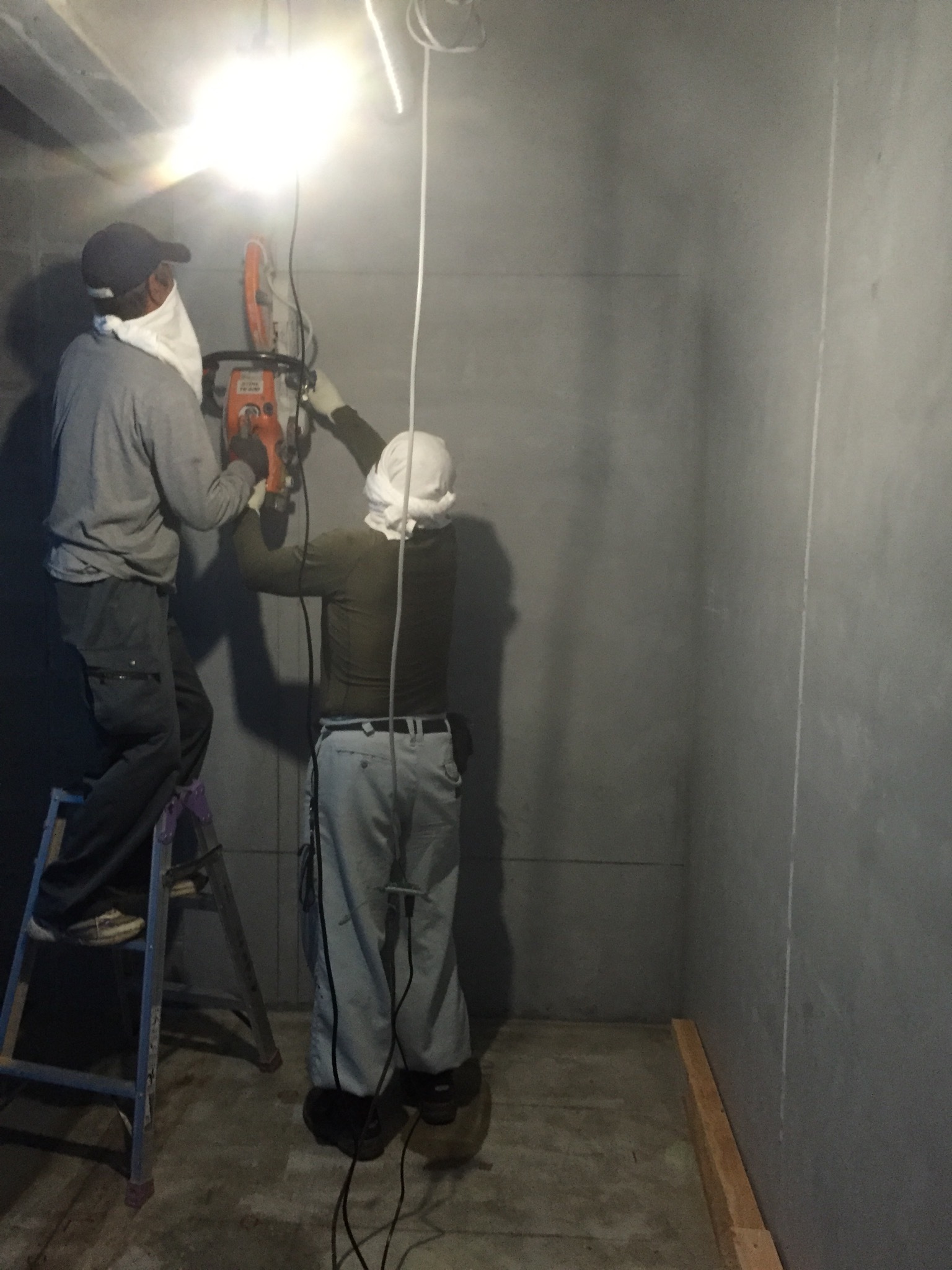

斫っていきます。

2017-08-29 10.58.47.jpg

 床下空間のない構造なので、トイレの配管を納める

部分も斫っていきます。

2017-08-29 19.24.11-2.jpg

 8/22 工事中に舞うホコリやゴミがその他のお部屋に

飛散しないよう、まずはブルーシートでしっかり養生します☆

2017-08-22 17.02.42.jpg

 既存の床タイルを剥がしていきます。

2017-08-22 17.05.20-2.jpg

posted by こまさん at 00:00| Comment(0) | リフォーム29

2018年03月20日

音楽構造躯体工事音楽

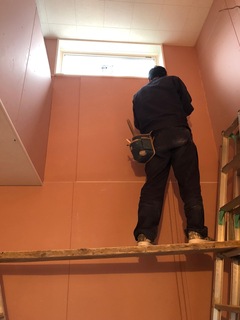

 3/20 機能性壁紙を貼っていきます☆

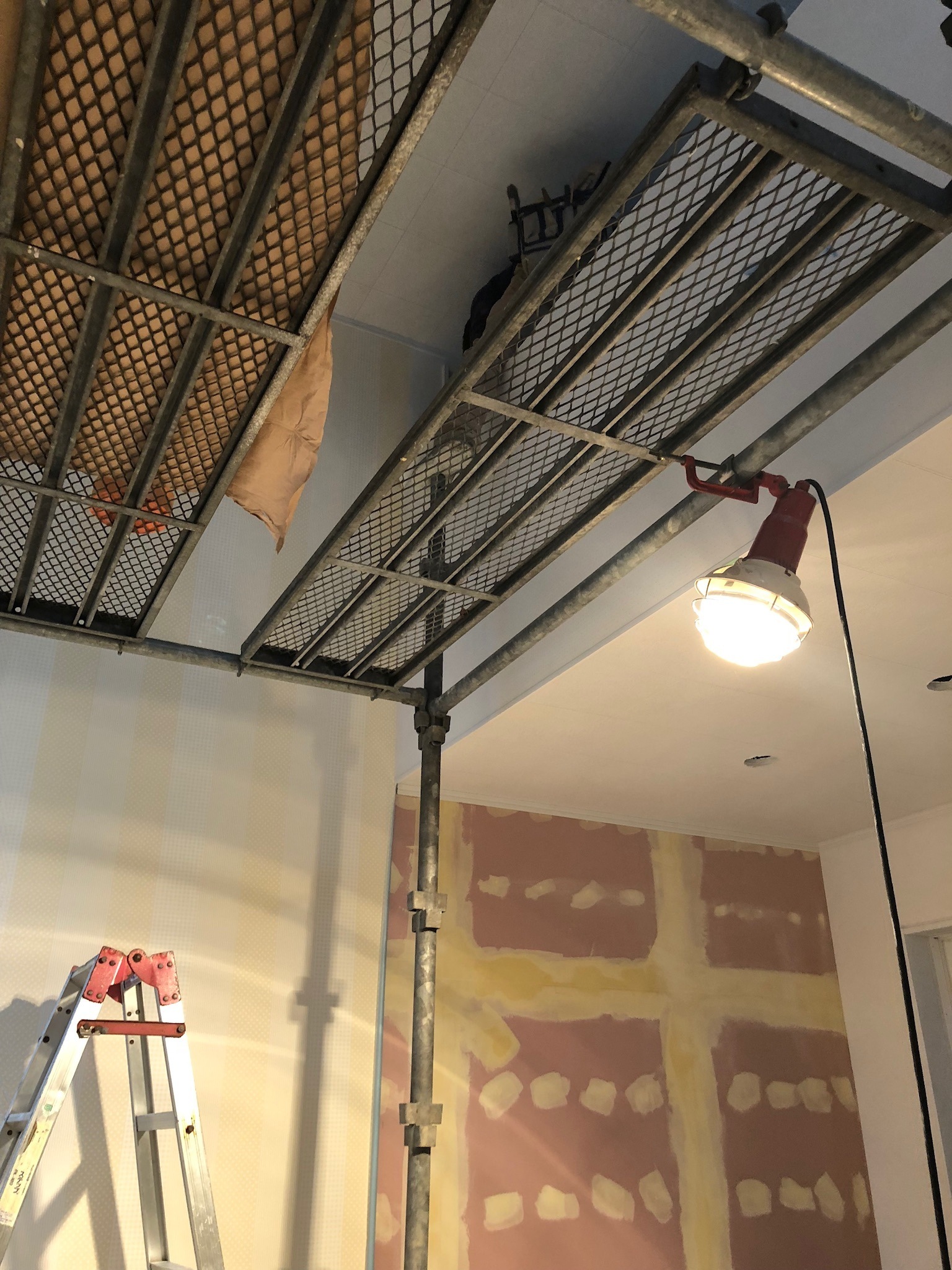

2018-03-20 17.05.00.jpg

 3/19 機能性壁紙を貼る準備として

ハイクリンボードのジョイントやビス頭を

パテで均しておきます☆

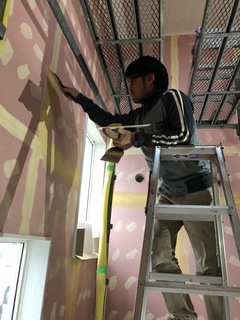

2018-03-19 15.02.27.jpg

2018-03-19 15.05.14.jpg

 3/17 外壁のジョイントやサッシ周りに

防水シーリングをしていきます☆

2018-03-17 09.30.07.jpg

2018-03-17 09.48.07.jpg

2018-03-17 13.57.20.jpg

 3/16 引き続き、二重目のハイクリンボードを

張っていきます☆

2018-03-16 15.39.37.jpg

 3/14 引き続き、一重目のハイクリンボードを

張っていきます☆

2018-03-14 09.51.45.jpg

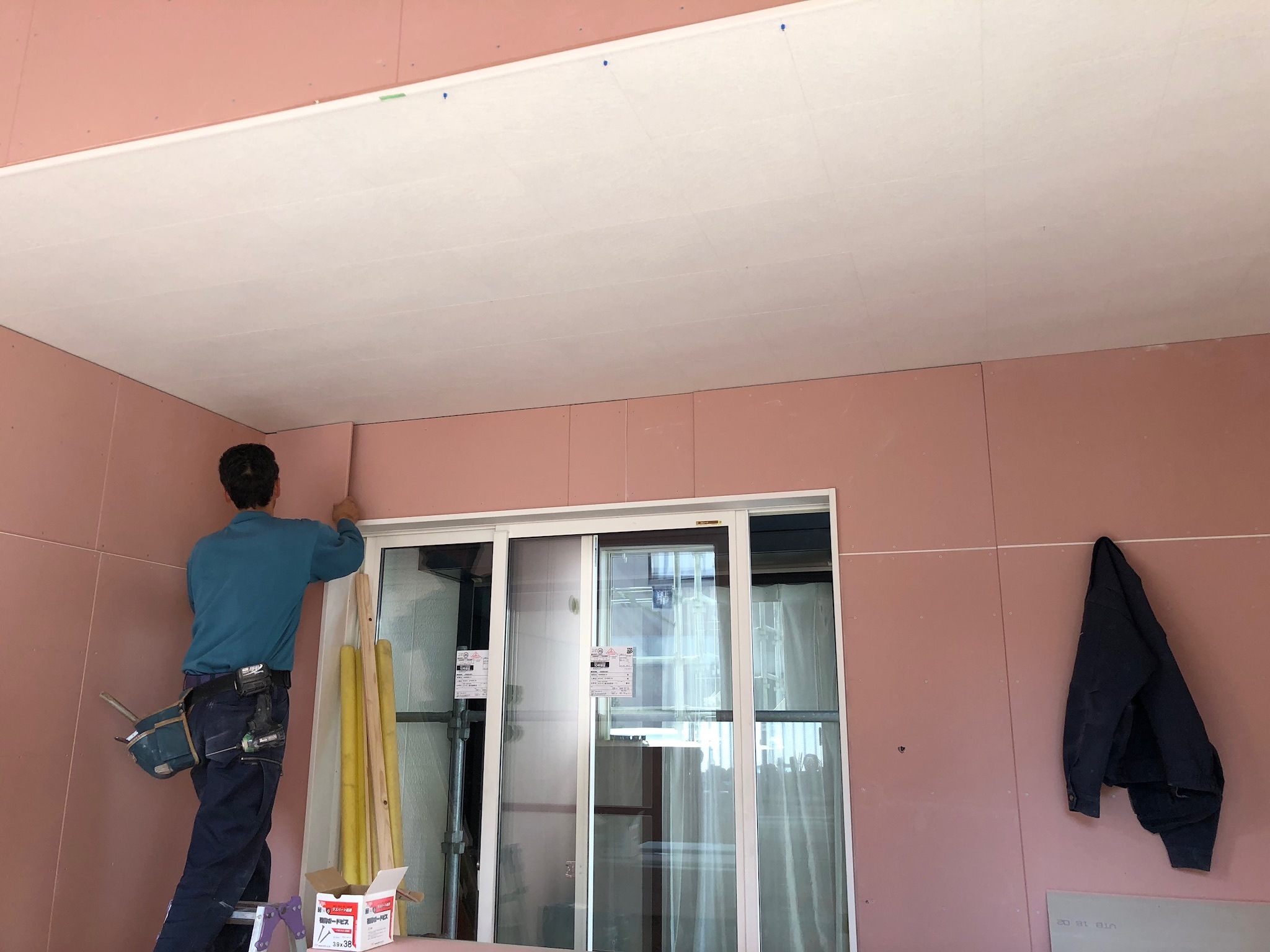

 続いて、二重目のハイクリンボード12.5mm厚を

張っていきます☆石膏ボード厚計25mm厚となります☆

2018-03-14 14.57.02.jpg

2018-03-14 14.58.27.jpg

 外壁と軒天張りは完了です☆

2018-03-14 17.07.44.jpg

 3/13 引き続き、ハイクリンボードを

張り進めます☆

2018-03-13 13.50.51.jpg

2018-03-13 17.14.13.jpg

 外壁通気工法では壁内結露を抑制するため

土台部分から軒天まで空気が通り抜けるよう

通気見切り縁を取付けます☆

2018-03-13 13.44.34.jpg

 引き続き、光セラミックサイディングを

張っていきます☆

2018-03-13 13.51.10.jpg

 3/12 フローリングを張って

ハイクリンボード12.5mm厚二重張り

の一枚目を張っていきます☆

2018-03-12 11.50.03.jpg

2018-03-12 17.44.23-2.jpg

 光セラサイディング”を張り進めます☆

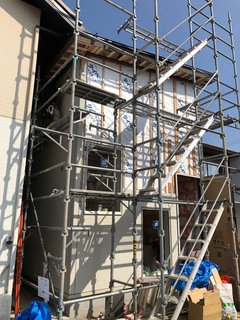

2018-03-12 11.08.35.jpg

2018-03-12 11.35.42.jpg

2018-03-12 11.51.13.jpg

2018-03-12 17.34.47.jpg

 3/10 床を張り進めながら窓枠を

取付けていきます☆

2018-03-10 10.05.13.jpg

 光セラミック処理の高級サイディングや

防火破風板を張り始めます☆

2018-03-10 08.31.56.jpg

2018-03-10 10.07.23.jpg

 3/9 防音マットを下地に敷き詰めて

フローリングを張っていきます☆

2018-03-09 09.13.23.jpg

2018-03-09 16.37.34.jpg

2018-03-09 16.40.48.jpg

 3/8 ロフト下の天井にも吸音板を

張っていきます☆

2018-03-08 14.04.14.jpg

 3/7 ドア枠を取付けます☆

 3/6 天井下地にはハイクリンボード9.5mm厚を

張って、その下に吸音板12o厚を二重に張ります☆

2018-03-06 09.21.27.jpg

2018-03-06 09.46.41.jpg

2018-03-06 15.34.03.jpg

2018-03-06 15.30.33.jpg

 3/5 高性能グラスウールを壁・天井に

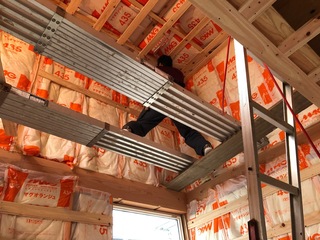

配置して下地を完成させます☆

2018-03-05 09.33.50.jpg

2018-03-05 09.58.06.jpg

 窓枠を組んで取付けます☆

2018-03-05 15.55.14.jpg

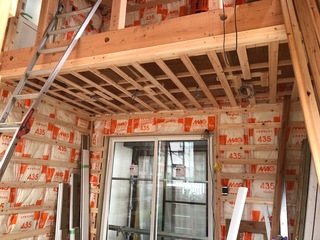

 3/3 壁下地や天井下地を組んでいきます☆

2018-03-03 14.00.30.jpg

2018-03-03 14.35.53.jpg

 2/28 施主様とのお打合せ通りに電気配線をして

壁断熱に高性能グラスウールを隙間なく取付けて

いきます☆

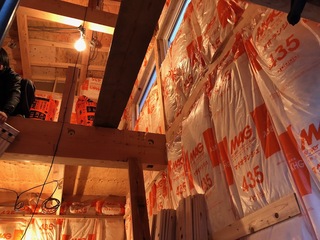

2018-02-28 17.23.30.jpg

2018-02-28 17.28.34.jpg

2018-02-28 17.28.41-3.jpg

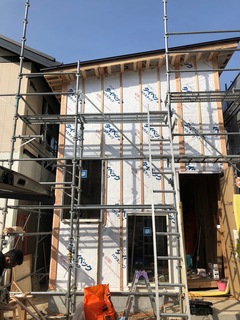

 2/27 引き続き、外壁胴縁を取付けていきます☆

2018-02-27 14.59.37.jpg

2018-02-27 15.03.46.jpg

 2/26 耐水性の持続硬化の高い透湿防水シート”

を貼っていきます☆

2018-02-26 10.40.56.jpg

2018-02-26 10.59.46.jpg

2018-02-26 11.14.43.jpg

 断熱・結露対策としての外壁通気工法も

欠かせません!

2018-02-26 16.30.50.jpg

 2/24 屋根にはカラーステンレス鋼板を

葺いていきます☆

2018-02-24 08.50.22.jpg

2018-02-24 08.50.39.jpg

 当社は外部仕上げにGL(鉄)を使用しません!

2018-02-24 08.51.10.jpg

2018-02-24 08.51.37.jpg

 スーパー耐力面材ハイベストウッド”を

張り終えたらサッシを取付けていきます☆

2018-02-24 09.01.31.jpg

2018-02-24 13.41.44.jpg

 2/22 台風などの暴風時でも屋根が飛ばされない

ようタルキと桁をひねり金物”で補強します☆

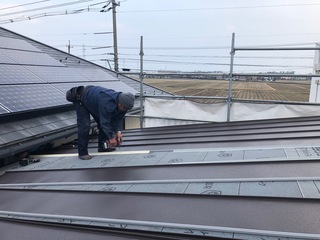

2018-02-22 10.00.51.jpg

 引き続き、ハイベストウッドを張り進めます☆

2018-02-22 09.07.19.jpg

2018-02-22 15.05.10.jpg

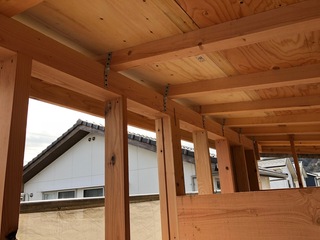

 2/21 筋交いの端部には耐震補強金物を取付けます☆

2018-02-21 09.53.10.jpg

 さらに耐震最高等級3とするため!

住宅同様に高耐久の耐力壁面材!

ハイベストウッド”を張っていきます☆☆☆

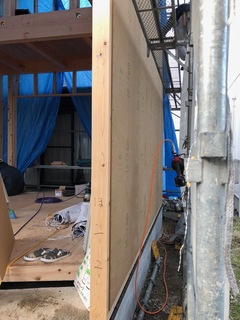

2018-02-21 16.56.28.jpg

2018-02-21 17.08.18.jpg

2018-02-21 17.15.25.jpg

 床下の断熱材はポリスチレンフォームV種65mm厚!

ZEH断熱基準クリアする高級仕様です☆

2018-02-22 07.57.23.jpg

2018-02-22 07.57.23-1.jpg

 2/20 今日は上棟日ですが、

この時期にしては珍しく快晴晴れとなりました\(^o^)/

 朝礼で施主様と乾杯して作業開始!

2018-02-20 08.21.26.jpg

 施主様にユニックをお借りしお手伝いして頂きます☆

2018-02-20 08.48.23.jpg

2018-02-20 08.49.26.jpg

2018-02-20 08.57.38.jpg

2018-02-20 09.05.25.jpg

2018-02-20 09.15.05.jpg

 物置ではありますが、住宅同様に骨太構造が

ウェリーハウスの基本ですよ!(^^)!

2018-02-20 09.18.36.jpg

2018-02-20 09.22.49.jpg

2018-02-20 09.23.17.jpg

 大屋根の束を挿して母屋を組んでいきます☆

2018-02-20 09.34.50.jpg

2018-02-20 09.36.22.jpg

2018-02-20 09.38.00.jpg

 建物の頂きとなる棟木を施主様に納めて頂きます☆

2018-02-20 09.47.43.jpg

2018-02-20 09.48.42.jpg

 ロフト付き物置なので2階建同等の高さとなります☆

2018-02-20 09.48.58.jpg

 タルキを打ち付けて屋根下地に取り掛かります☆

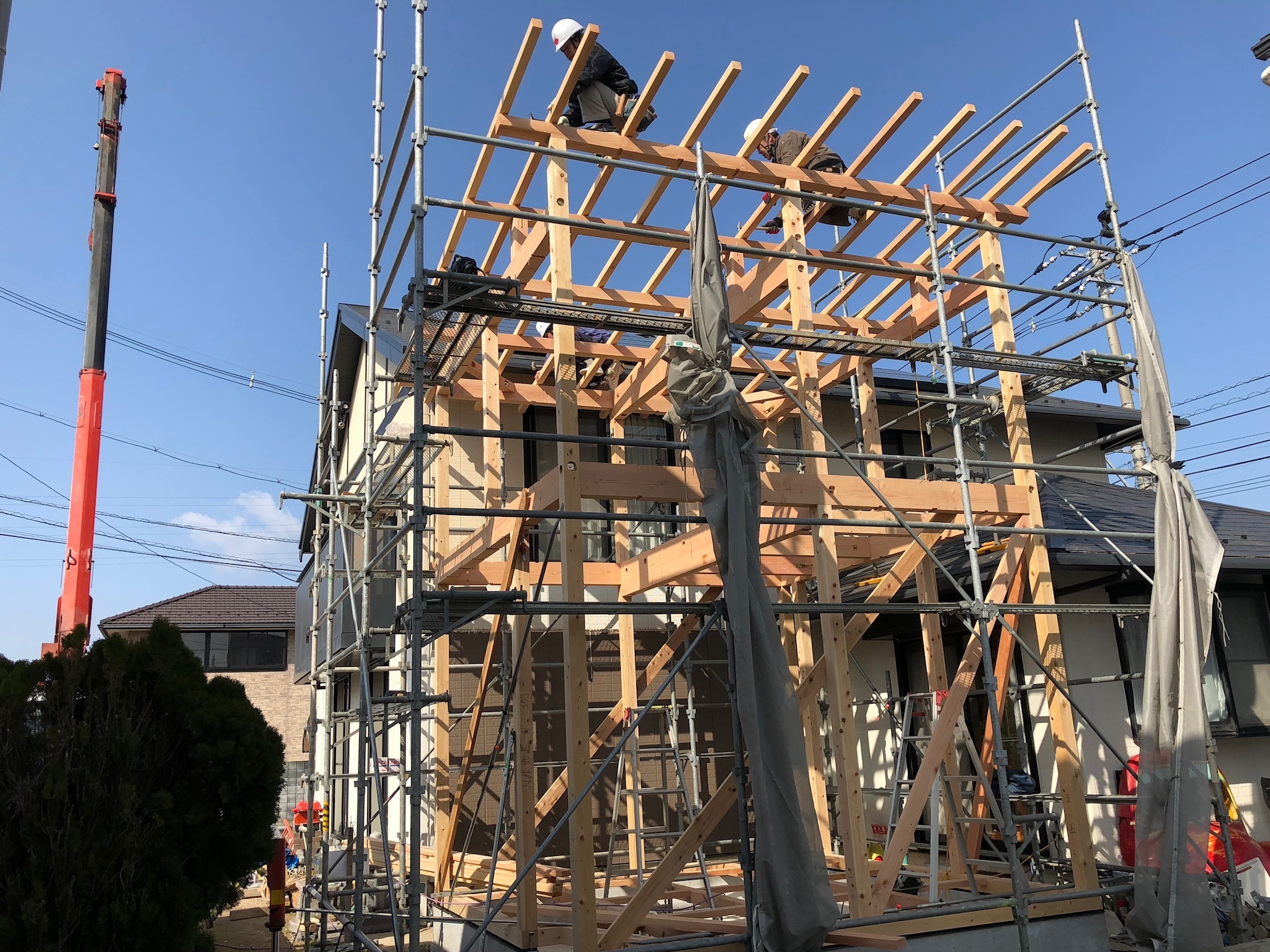

2018-02-20 10.36.42.jpg

2018-02-20 11.32.29.jpg

 耐久性の高いゴムアスファルトルーフィングを

貼って完全に防水しておきます☆

2018-02-20 13.24.05.jpg

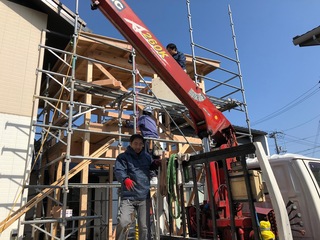

2018-02-20 11.51.58.jpg

 ロフトの床にも剛床工法を採用!

厚床合板28mm(実付き)を張っていきます☆

2018-02-20 13.24.40.jpg

 耐震性能もしっかり!筋交い(斜材)や

間柱を取付けていきます☆

2018-02-20 14.08.52.jpg

2018-02-20 14.56.01.jpg

2018-02-20 14.56.30.jpg

 サッシの寸法を墨付けして下地枠を

組んでいきます☆

2018-02-20 16.13.11.jpg

2018-02-20 16.20.23.jpg

 最後に木材を養生するためブルーシートを

外周に張って、お隣さんにご迷惑がかからないよう

足場に防護ネットを張って終了です☆

2018-02-20 17.32.04.jpg

 N様には早朝より作業にご参加頂きまして

誠にありがとうございましたm(__)m

 2/19 木材を現場に搬入して土台を据えて

床組を組んでいきます☆

2018-02-19 14.44.29.jpg

 重量のあるモノを置かれるご予定なので

通常の2倍の荷重に耐えられるよう鋼製束の

ピッチを狭めます☆

2018-02-19 15.02.00.jpg

 1/22 立ち上がりの天端にレベラーを流し

水平に均します☆

2018-01-22 08.34.57.jpg

2018-01-22 08.35.52.jpg

 気温が低い時期なので、立上りの型枠を

含めて永めに養生期間をおきます☆

 1/20 スラブに続き、立上りの型枠を組んで

生コンを打設していきます☆

2018-01-20 10.21.45.jpg

2018-01-20 10.26.31.jpg

 1/18 丁張を基に鋤取り、砕石転圧、

防湿シート、D−13の鉄筋を組みます☆

2018-01-18 14.24.21.jpg

2018-01-18 14.38.42.jpg

 物置とはいえ、仕様は住宅並みですよ!(^^)!

2018-01-18 14.40.42.jpg

 生コンを打設していきます☆

2018-01-18 15.10.39.jpg

 もちろんこの寒い時期は

コンクリート呼び強度27”を採用!!

2018-01-18 15.29.47.jpg

2018-01-18 15.33.18.jpg

2018-01-18 15.56.13.jpg

 1/15 べた基礎の基準となる丁張を組みます☆

posted by こまさん at 00:00| 音楽物置工事音楽

2018年03月19日

バスケットボール地盤調査〜基礎工事『地中熱の家.ver』バスケットボール

 3/19 天然ぐり石を蓄熱層に敷き詰めて

いきます☆

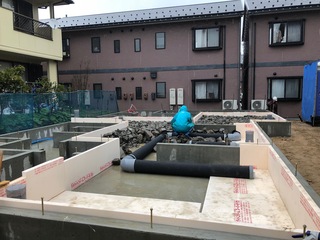

2018-03-19 10.15.42.jpg

2018-03-19 10.10.10.jpg

2018-03-19 09.29.19.jpg

 その上に防湿シート、ワイヤーメッシュを

敷いて生コンを打設していきます☆

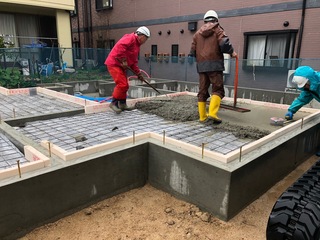

2018-03-19 14.07.59.jpg

2018-03-19 14.09.57.jpg

2018-03-19 14.30.05.jpg

 地中熱の蓄熱の役割を果たすぐり石層”の

出来上がりです☆

2018-03-19 14.58.44.jpg

 3/17 床下の蓄熱層となるぐり石層”には

天然ぐり石を入れる前に基礎断熱として

ポリスチレンフォームV種50mmで

しっかり断熱しておきます☆

2018-03-19 08.05.04.jpg

2018-03-19 08.05.29.jpg

 玄関ポーチの階段に生コンを打設します☆

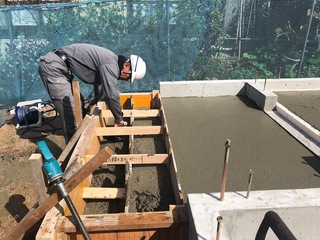

2018-03-17 10.15.13.jpg

 3/16 ジオパワーシステムの要!!

床下で蓄熱できるぐり石層”内に

ジオパイプ内で熱交換された空気が通るよう

ネトロンパイプを配管していきます☆

2018-03-16 09.51.47.jpg

2018-03-16 10.51.42.jpg

 地中に埋め込んである長さ5mの

ジオパイプに空気が吸い上げられるよう

中パイプを挿入しておきます☆

2018-03-16 09.57.36.jpg

 3/15 引き続き、型枠を解体します☆

2018-03-15 08.51.44.jpg

2018-03-15 10.53.53.jpg

2018-03-15 11.04.20.jpg

 3/14 生コンの硬化の養生期間が

経過したので、型枠を解体していきます☆

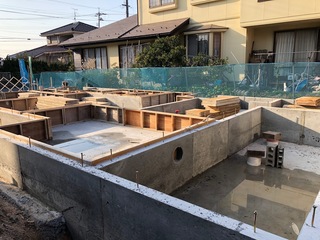

2018-03-14 16.29.34.jpg

 3/6 立上りの生コンを打設しながら

土台とを緊結するアンカーボルトを同時に

埋め込んでいきます☆

2018-03-06 14.03.52.jpg

2018-03-06 14.42.33.jpg

 もちろんコンクリート呼び強度”は27”採用!!

見た目ではわからないですが強度では差があります!

2018-03-06 15.20.29.jpg

 3/5 立ち上がりの型枠を組んでいきます☆

2018-03-05 09.15.56.jpg

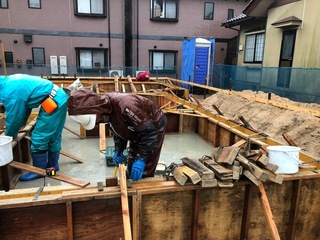

2018-03-05 15.59.49.jpg

2018-03-05 16.00.57.jpg

 3/3 配筋が完了したので、生コンを打設する前に

第三者機関の住宅検査センターより検査を受けます!

2018-03-03 09.04.23.jpg

2018-03-03 09.05.04.jpg

2018-03-03 09.09.50.jpg

 無事検査に合格し、ジオパワーシステムの

通常より深い機械室から生コンを打設していきます☆

2018-03-03 13.35.45.jpg

2018-03-03 13.38.23.jpg

2018-03-03 13.42.50.jpg

2018-03-03 13.44.22.jpg

 この時期の気温ではコンクリート呼び強度”

は24”でOKなのですが、当社は永年お家を

支える基礎の強度を重要視しているので

価格は高くても27”を採用します☆

2018-03-03 13.55.51.jpg

2018-03-03 13.56.50.jpg

2018-03-03 14.45.33.jpg

2018-03-03 18.00.52.jpg

 3/2 施工基準では250mm以上の間隔でもOKな

ところ、ウェリーハウスではスラブの鉄筋D-13oを

200mm間隔で組んでいきます☆

2018-03-02 09.34.04.jpg

2018-03-02 10.00.20.jpg

2018-03-02 10.04.51.jpg

2018-03-02 10.07.06.jpg

2018-03-02 10.49.09.jpg

2018-03-02 17.39.16.jpg

 3/1 丁張を基準に鋤取りを開始します☆

2018-03-01 09.04.45.jpg

 ジオパイプを埋め込んだ部分には

空気をパイプ内に通し室内に送り込むための

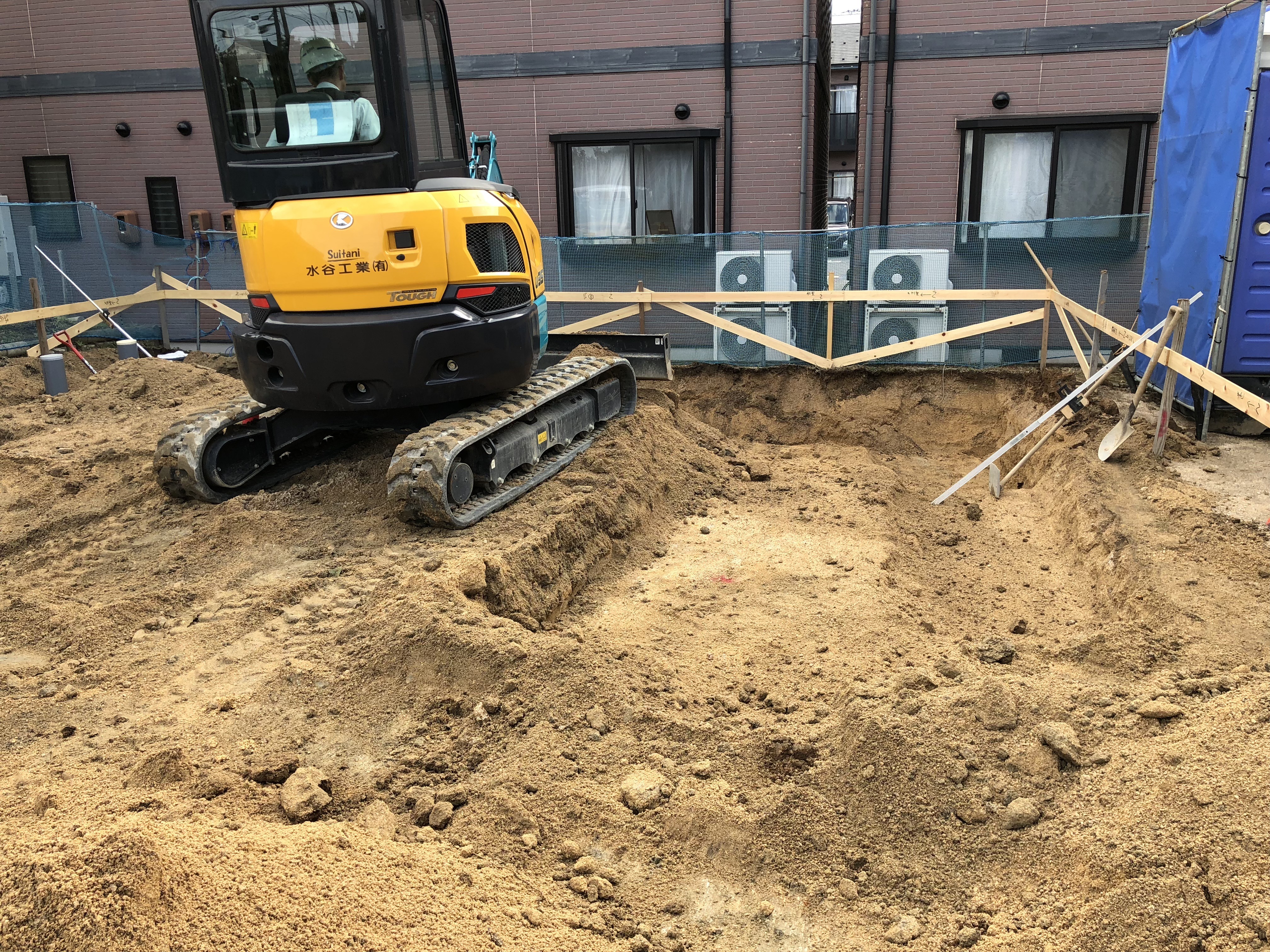

専用の機械を設置するため深堀りします☆

2018-03-01 09.05.08.jpg

 砕石を敷き並べて100mm厚で転圧していきます☆

2018-03-01 13.47.29.jpg

 中心付近に地鎮祭でお預かりした

鎮め物”を埋め込んで清めます☆

2018-03-01 14.05.38.jpg

2018-03-01 14.05.43.jpg

 シロアリ対策として、土壌の湿気やシロアリを

シャットアウトする特殊防蟻シートターダミンシート”

を敷いていきます☆☆☆

2018-03-01 14.10.51.jpg

2018-03-01 14.23.30.jpg

 給排水配管やジオパイプ廻りもしっかり

テープで塞いでおきますよ!(^^)!

2018-03-01 14.33.43.jpg

2018-03-01 14.46.04.jpg

 外周に捨てコンを打設しておきます☆

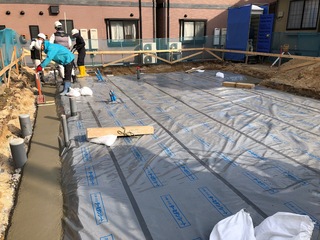

2018-03-01 15.01.42.jpg

2018-03-01 15.04.01.jpg

 2/28 本日、『地中熱の家』の心臓部となる

長さ5mのジオパイプ”を2本埋め込みます!

2018-02-28 09.04.47.jpg

 ジオパイプ埋め込み専門部隊!

も到着し、いよいよ1本目の掘削開始!

2018-02-28 09.06.03.jpg

2018-02-28 09.12.01.jpg

 地盤調査で軟弱と判定されただけあって

掘削は順調に完了☆

掘削が5m深まで到達したのでジオパイプを納めます☆

2018-02-28 09.32.08.jpg

2018-02-28 09.32.33.jpg

 新しい砂とセメントを混ぜながらジオパイプの周囲を

隙間なく固めます☆

2018-02-28 09.43.04.jpg

 地下水の浮力でパイプが浮き上がらないよう

工事完成までは水道水を溜めて密封しておきます☆

2018-02-28 10.09.26.jpg

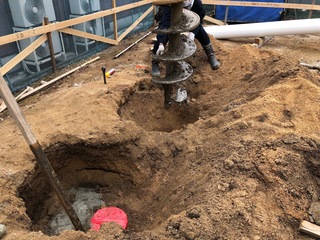

 2本目の掘削も同様に開始!

2018-02-28 09.50.15.jpg

2018-02-28 09.58.58.jpg

2018-02-28 10.39.55.jpg

2018-02-28 10.44.01.jpg

2018-02-28 10.44.13.jpg

2018-02-28 10.47.30.jpg

2018-02-28 10.48.16.jpg

2018-02-28 11.22.37.jpg

2018-02-28 11.36.18.jpg

 ジオパイプ”2本の埋め込み完了です!(^^)!

2018-02-28 13.59.26.jpg

 2/26 ジオパワーシステム『地中熱の家』の機材が

到着しました!(^^)!

2018-02-26 08.39.07.jpg

 2/24 隣地との間隔が狭いため基礎工事

前に、屋外給排水配管を予め施工しておきます☆

2018-02-24 09.17.54.jpg

2018-02-24 09.18.42.jpg

2018-02-24 09.19.49.jpg

 2/22 地盤改良工事も終盤となります☆

2018-02-22 08.56.23.jpg

 2/21 引き続き、柱状改良を進めます☆

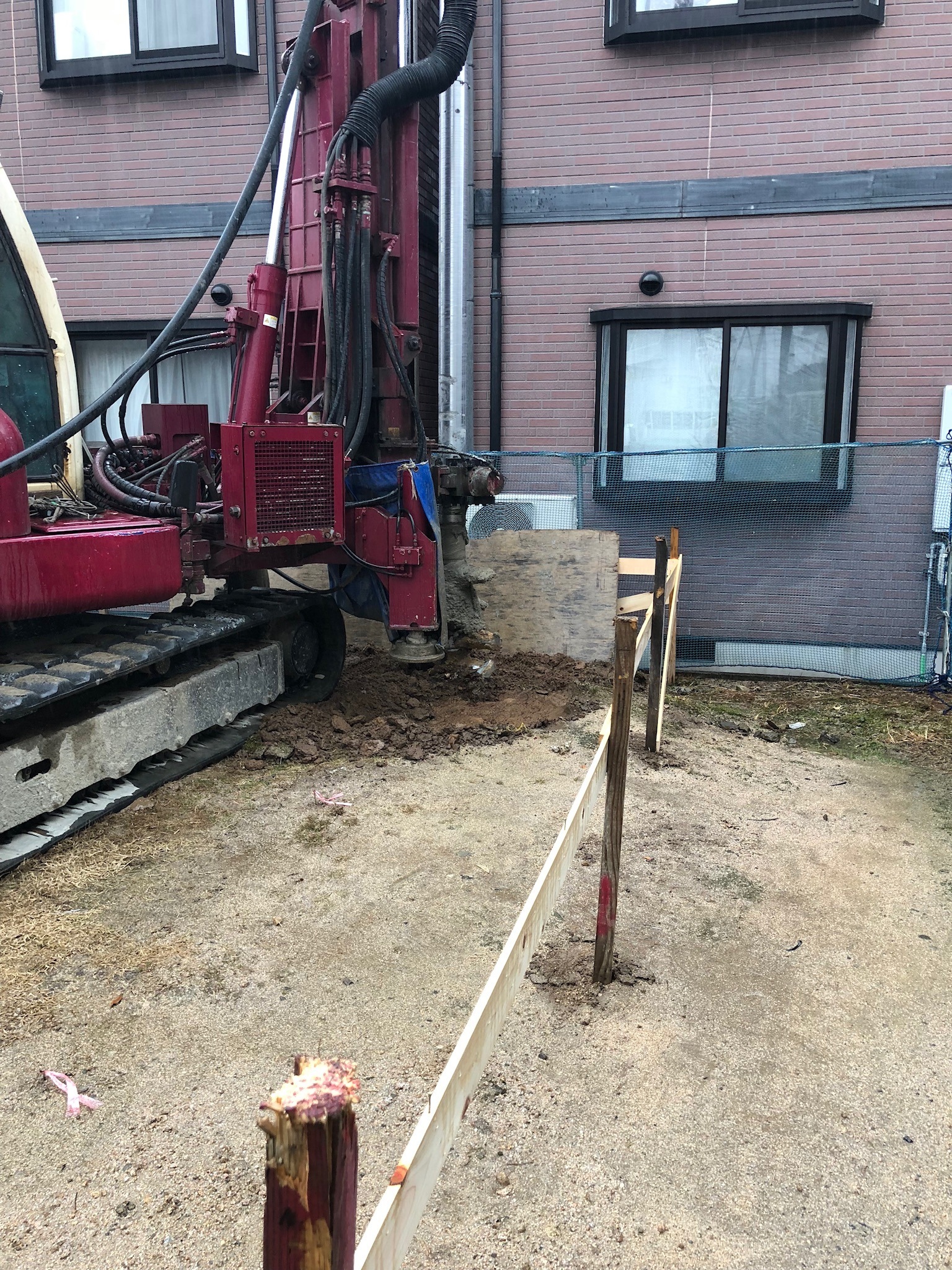

2018-02-21 09.31.44.jpg

2018-02-21 09.32.13.jpg

2018-02-21 09.33.32.jpg

2018-02-21 09.34.44.jpg

2018-02-21 17.20.38.jpg

2018-02-21 17.21.25.jpg

 2/20 地盤調査の結果、軟弱と判定されたので

深さ5.75mの柱状を38本形成して補強します☆

その準備段階として柱状杭の印を付けていきます。

2018-02-20 08.41.46.jpg

 改良重機を設置して改良工事を開始します☆

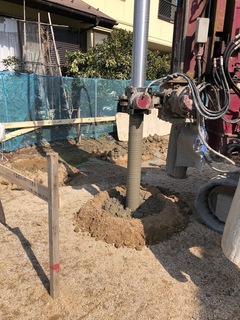

2018-02-20 12.52.36.jpg

2018-02-20 12.52.59.jpg

 建物の位置や高さの基準となる丁張を

基に杭の天端を合わせます☆

2018-02-20 12.53.40.jpg

2018-02-20 12.54.59.jpg

2018-02-20 12.55.17.jpg

2018-02-20 12.57.24.jpg

2018-02-20 12.57.36.jpg

2018-02-20 12.58.53.jpg

 2/19 基礎工事着工に備えて

建物の位置・高さ、壁の芯の基準となる

丁張りを組んでいきます☆

2018-02-19 08.50.38.jpg

2018-02-19 09.33.30.jpg

2018-02-19 11.46.15.jpg

2018-02-19 11.46.47.jpg

 通例ですが、最後は必ず!社長がミリ単位で

直角や水平を厳しくチェックします☆

2018-02-19 11.29.29.jpg

「基礎工事までの精度が何十年先までも影響する!

構造躯体、特に基礎工事は間違えてやり替えるなんて

ことが出来ん重要な工程だ!」と毎度釘を刺されます。

もちろん合格しました☆

 2/17 風が少し強く肌寒い中でしたが、

雨も雪も降ることなく無事にN様邸の

地鎮祭を執り行いました!(^^)!

 長瀬神社の宮司さんにお世話になりました!

 N様ご家族の皆様方には寒い中、朝早くから

ご準備頂きまた、ご参加下さいまして

誠にありがとうございましたm(__)m

 2/16 建物の位置を縄で記して明日の地鎮祭時に

施主様にご確認頂きます☆

2018-02-16 10.01.46.jpg

2018-02-16 10.20.14.jpg

 2/6 工事の安全確保の一環として

仮囲いを設けます☆

2018-02-07 16.46.46.jpg

 2/2 引き続き、残りの箇所を調査します☆

2018-02-02 09.37.14.jpg

2018-02-02 09.36.07.jpg

 2/1 地盤に緩みがないか建物のの4隅と中央、

加えてジオパイプ埋設部分2ヶ所、計7ヶ所を

地盤調査します☆

2018-02-01 16.31.38.jpg

2018-02-01 16.32.09.jpg

2018-02-01 15.41.53.jpg
