2018年07月31日
内部工事U
7/31 建築確認申請の通りに完成しているか?

第三者検査機関である鳥取県建築住宅検査センターより
検査を受けます☆
もちろん合格しました!(^^)!
7/20 内装工事がほぼ完了したので
ハウスクリーニングしていきます☆
7/18 最後の機能性壁紙を貼り終えます☆
引き続き、床の養生を剥がしながら
建具を取付けていきます☆
設備屋さんが衛星器具を取付け
給排水配管に繋ぎます☆

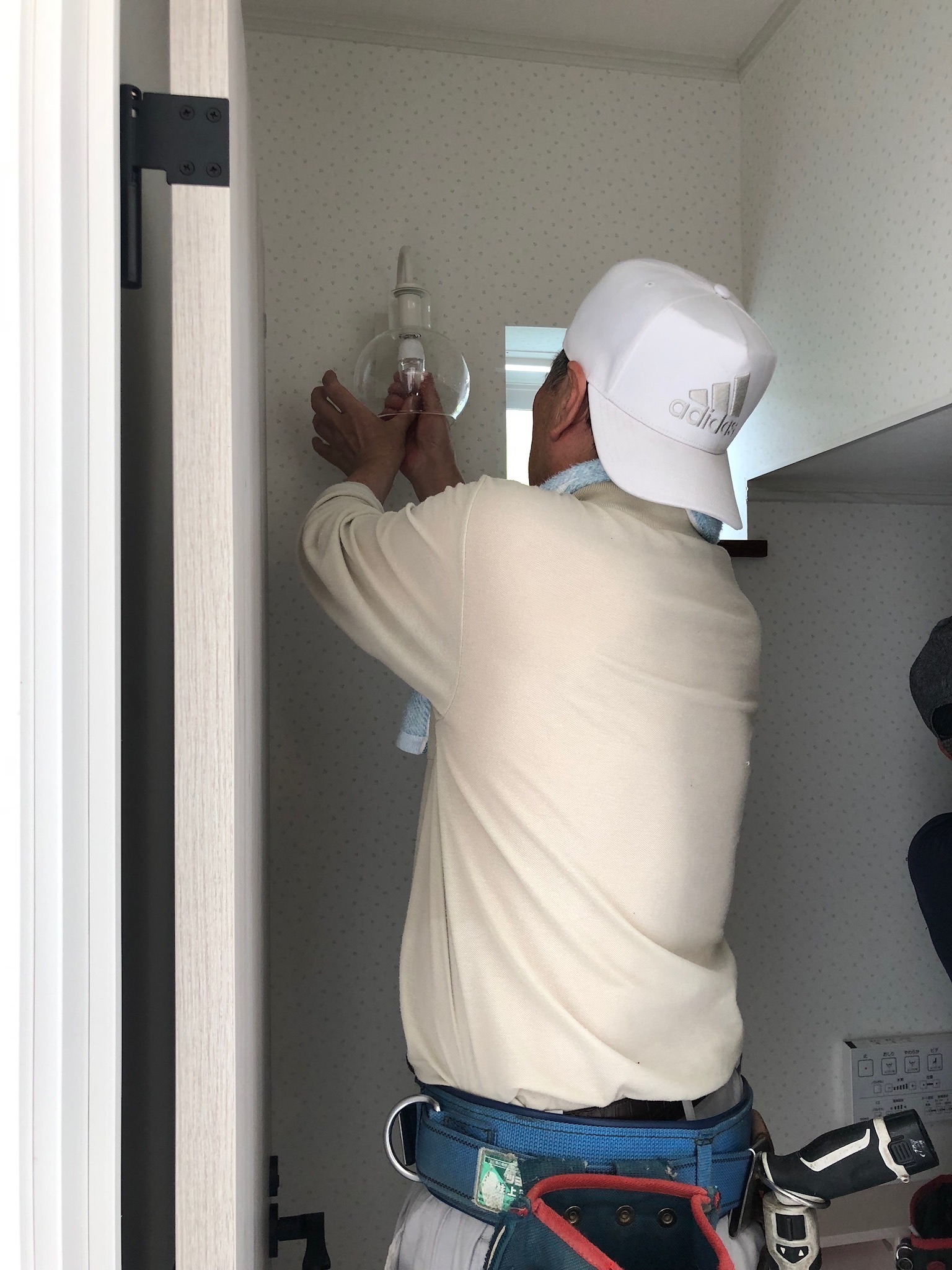

照明器具を取付けます☆

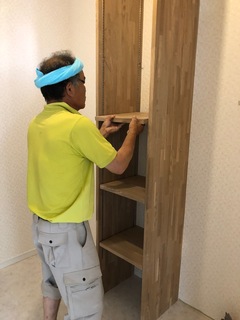

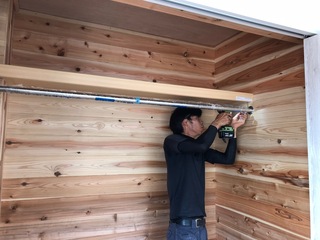

7/17 造作食器棚の引出しも一から
製作してサイレントレールで固定します☆
建具屋さんも一から扉を製作します☆
床の養生を剥がしながら、建具を取付けていきます☆
可動棚を既定寸法にカットしてはめ込みます☆
クローゼット内にハンガーパイプを
取付けます☆
床下点検口のフタにも仕上げ材を貼ります☆
posted by こまさん at 00:00|
湯梨浜町N様【ジオで増進!健康家族のエコカワな暮らし♬】

2018年07月28日
外部工事
7/28 土間コンが硬化したので型枠を
撤去して、目地部分には社長の発案(サービス)で、
竜のひげを植えます☆
緑のラインが挿し色となって、お家全体を
ドレスアップしてくれます!(^^)!

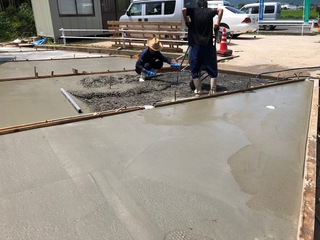

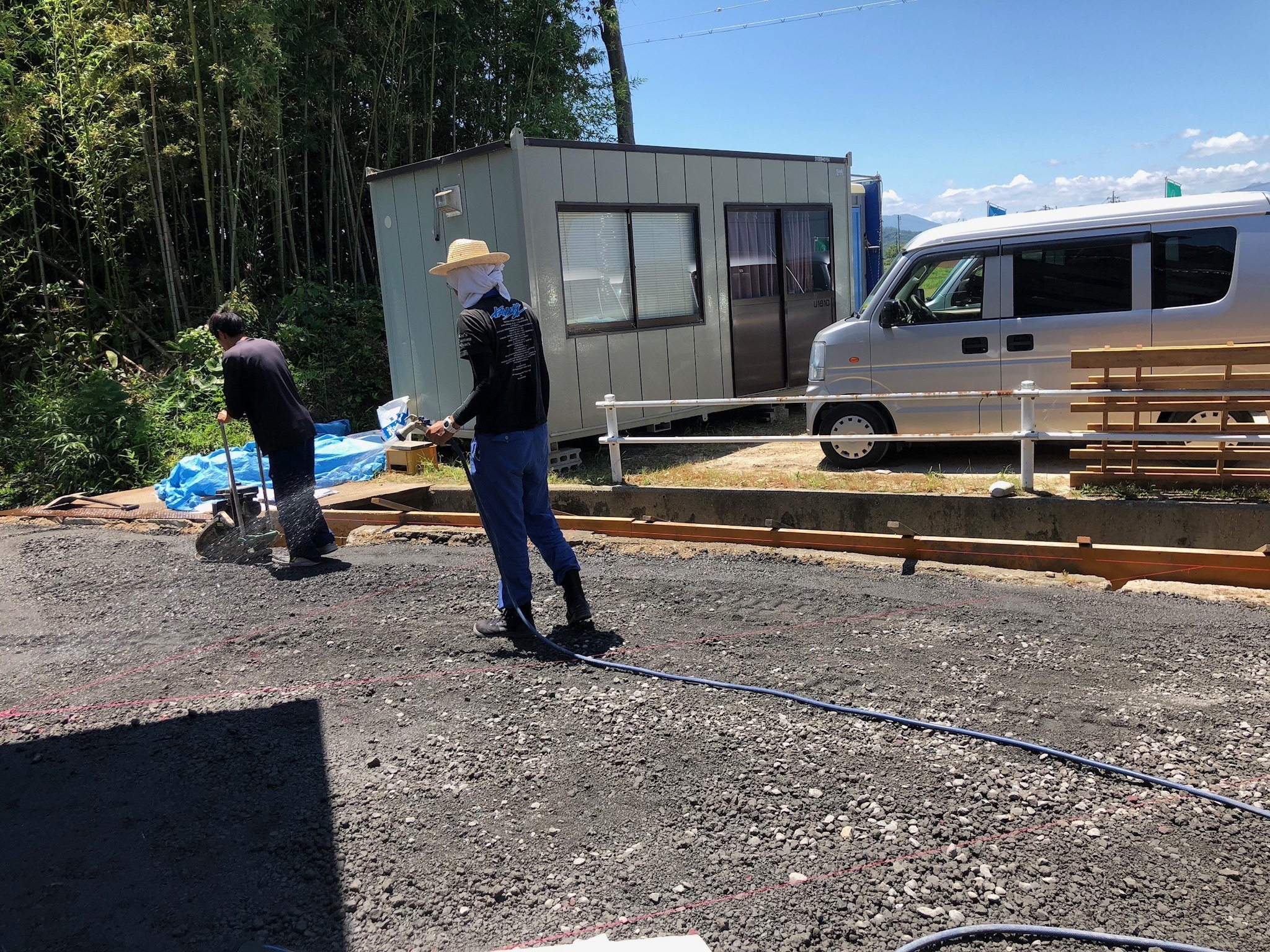

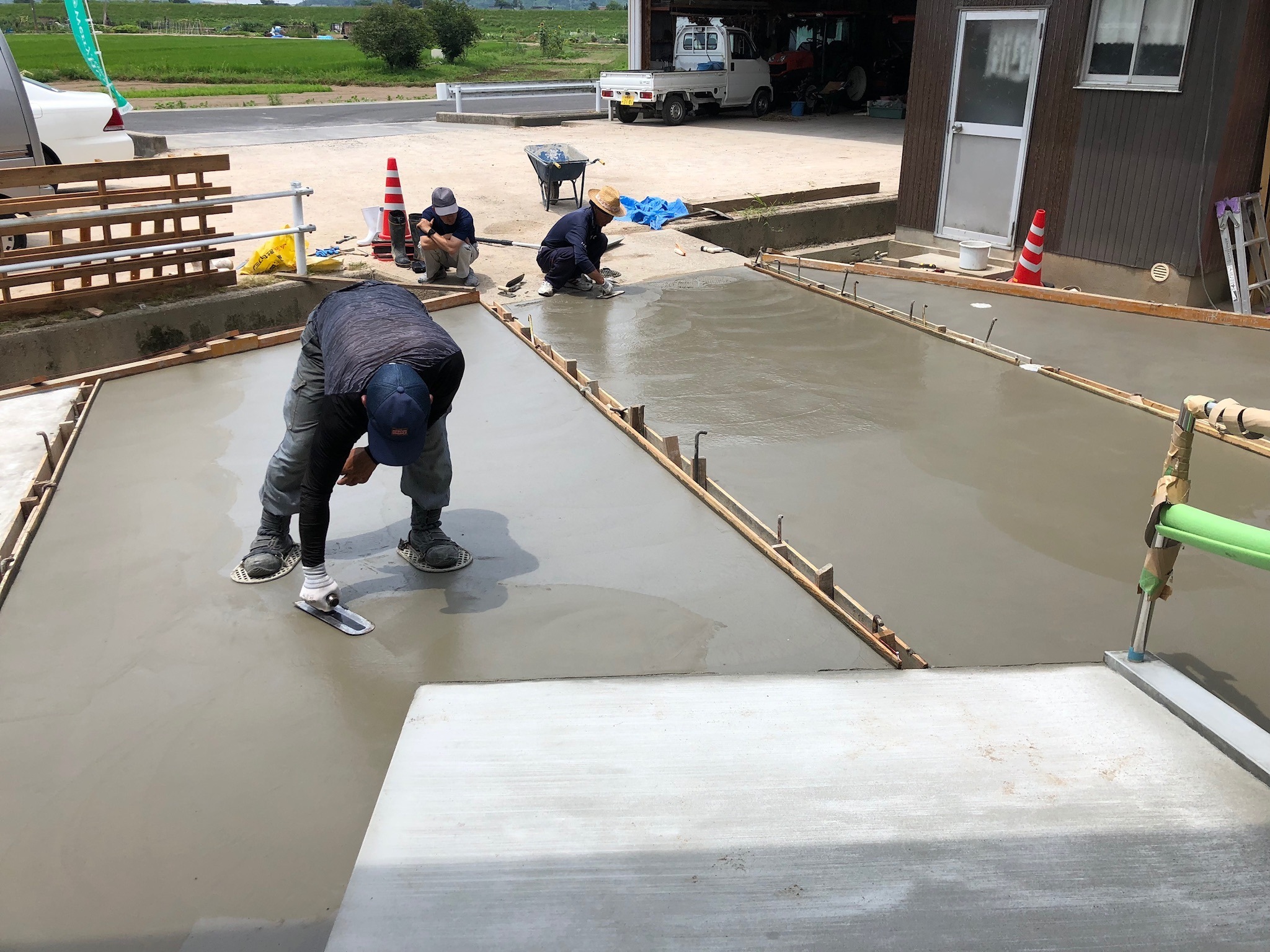

7/25 引き続き、駐車スペースに生コンを
打設してコテで丁寧に押さえていきます☆

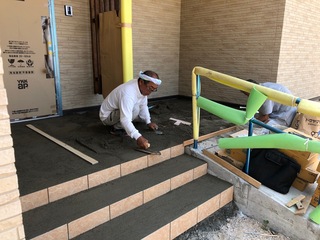

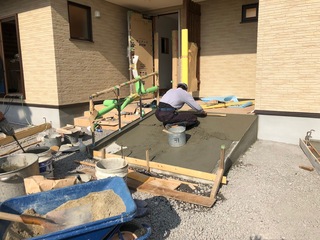

7/24 玄関スロープを仕上げていきます☆
駐車スペースに生コンを打設して
コテで丁寧に押さえていきます☆
高温により硬化も早いので、迅速に施工します☆
7/23 引き続き、転圧します☆
7/21 駐車スペースはコンクリートで
仕上げるので、下地の砕石を転圧しておきます☆
その他の空きスペースでは雑草が生えないよう!
防草シートを下地に敷き詰めていきます☆
7/20 ご家族が多い場合はエコキュートのタンクは
370Lから460Lへ増やして設置します☆
玄関ポーチにもタイルを張っていきます☆
7/19 敷地のGL(地盤高さ)と水路の
高さを調整するため、型枠を組んで
既存の擁壁を嵩上げします☆
外周の敷地も整地してレベル(水平)を合わせます☆

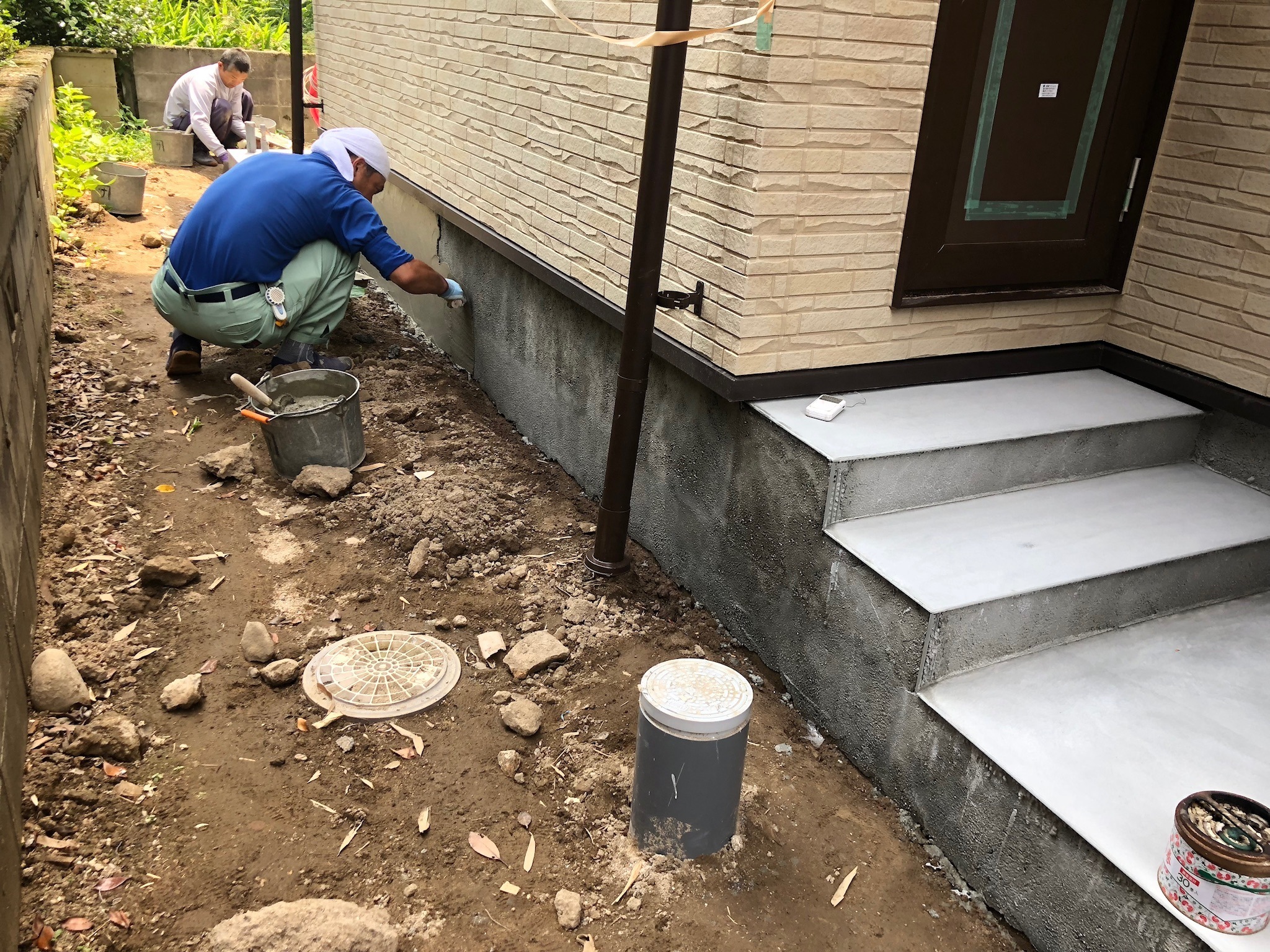

7/17 刷毛引きを完了させます☆
7/14 勝手口外の土間はモルタルコテ押さえで
仕上げます☆
基礎の立上がりの下塗りに続き
モルタルを刷毛引きで仕上げます☆
7/13 玄関ポーチにはスロープと
オーダーメイドのステンレス製パイプ手すり
を設置します☆
車イス対応で、普段は玄関を出てすぐに
自転車で通学できるよう設計しております☆
屋根付き自転車置き場も便利です!(^^)!

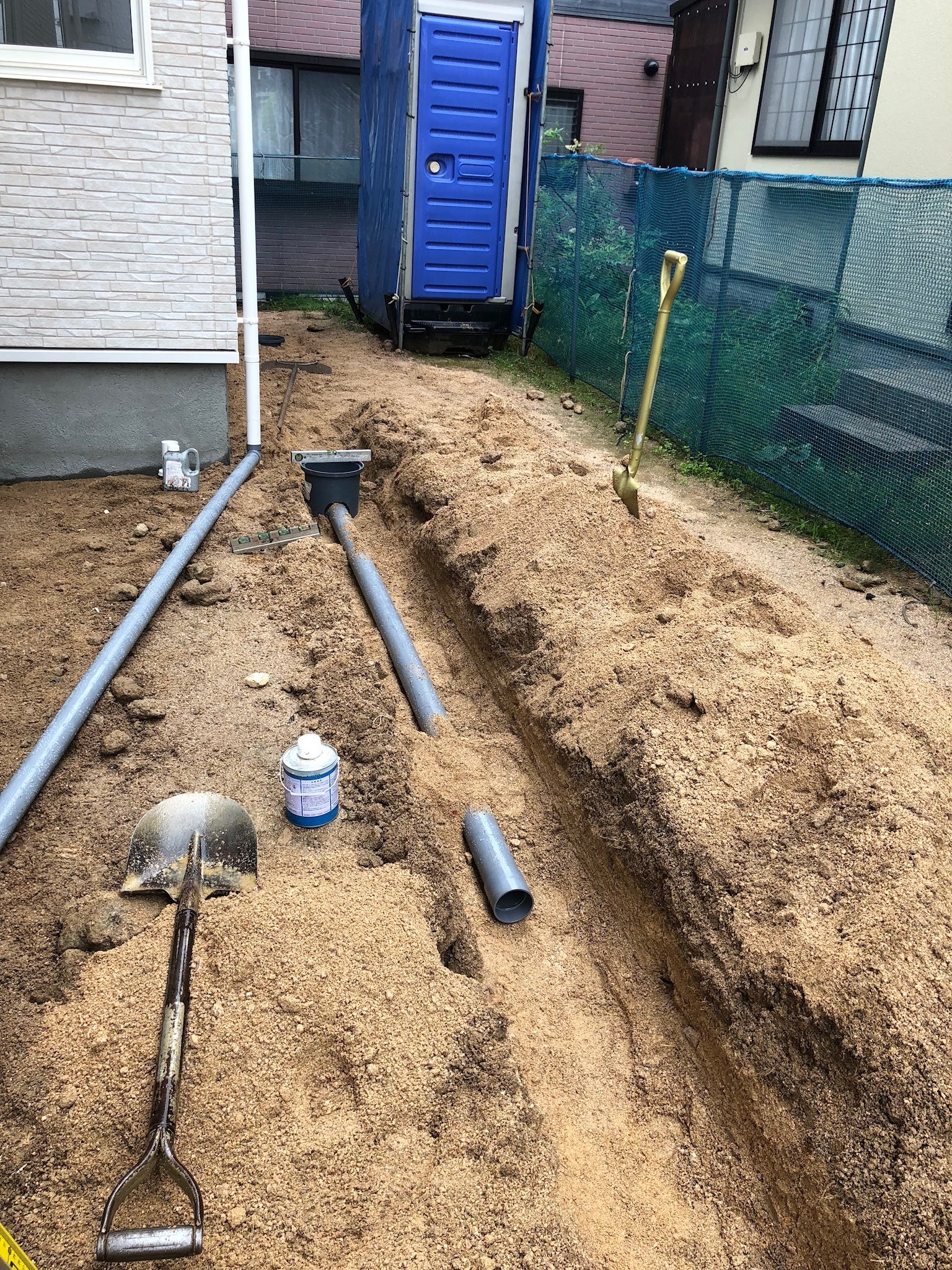

雨樋から流れる雨水を水路へ流れるよう
配管していきます☆
基礎の立上がりはモルタル刷毛引きで仕上げます☆
その下塗りから開始します☆

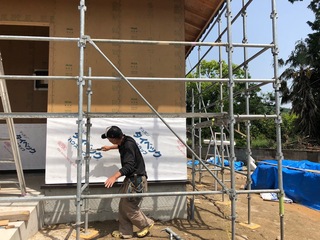

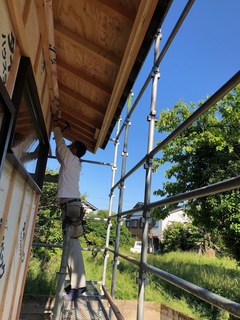

7/12 仮設足場を解体します☆

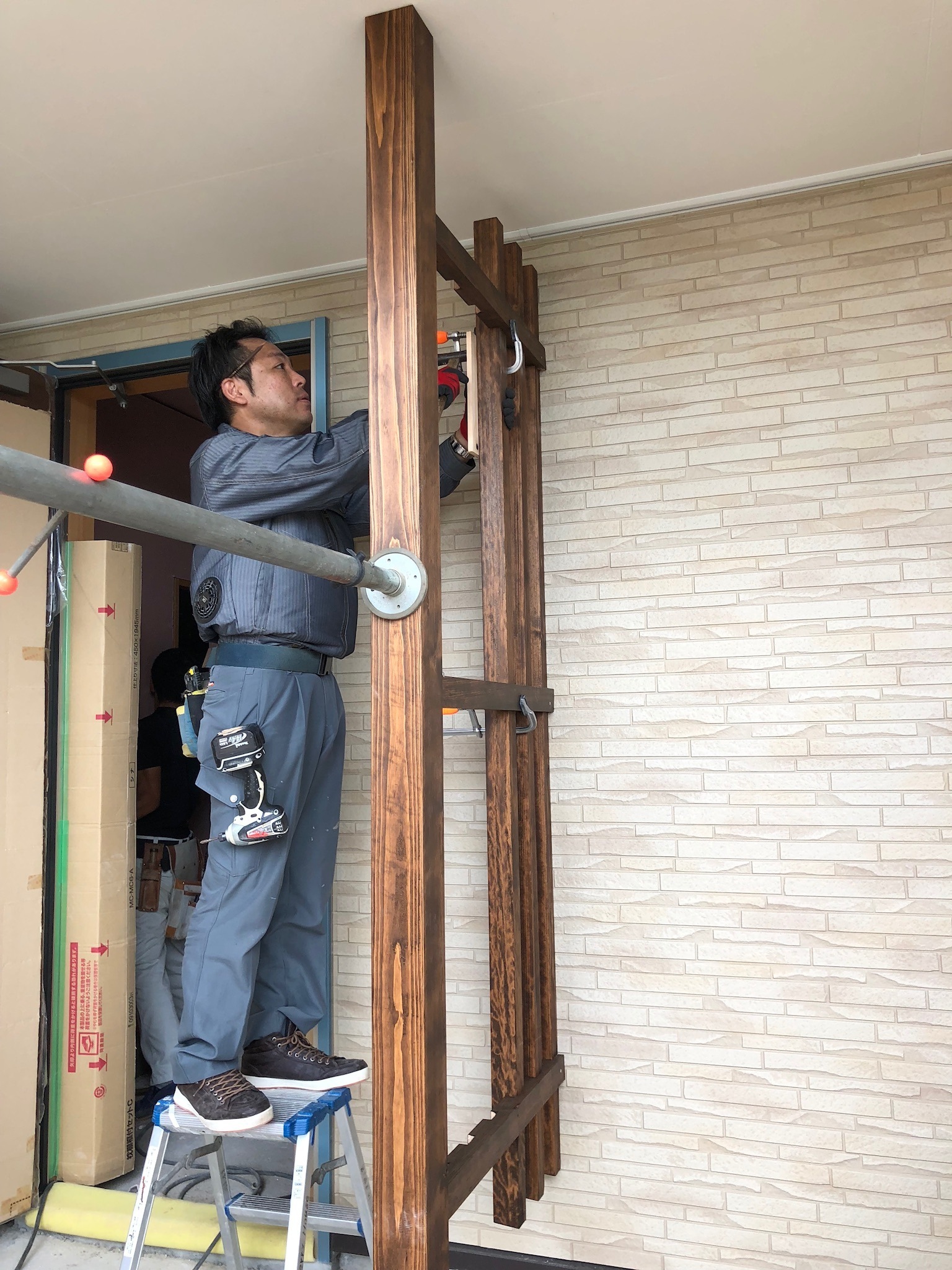

7/11 事務所で刻んで加工した玄関ポーチの格子袖壁を
現場で組み立てていきます☆
真鍮(しんちゅう)の太鼓鋲でドレスアップします☆
自転車置き場と視覚的分離する機能を持ちつつ
コテコテ過ぎない和テイストをアクセントとして
織り交ぜたそうです(社長談)☆
仮設足場を解体する前に、屋根・外壁に
不具合がないか? 総点検します☆
7/10 引き続き、雨樋を取付けます☆
7/9 雨樋を取付けます☆
7/5 無垢(本物)の桧(節なし)を使用して
玄関ポーチの格子袖壁を社長が手造りします☆
6/18 光セラサイディングのジョイントや
サッシ周りをしっかり防水していきます☆
6/13 引き続き、軒天化粧板(不燃材12mm厚)を
張っていきます☆
6/9 軒天化粧板(不燃材12mm厚)を
張っていきます☆
6/7 引き続き、汚れを光で分解し雨で流す”

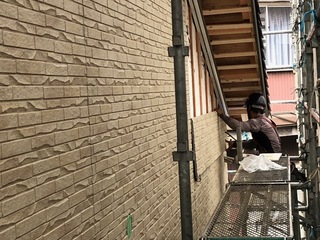

光セラミック加工のサイディングを張っていきます☆
6/5 引き続き、汚れを光で分解し雨で流す”
光セラミック加工のサイディングを張っていきます☆
6/4 引き続き、汚れを光で分解し雨で流す”
光セラミック加工のサイディングを張っていきます☆
6/2 引き続き、汚れを光で分解し雨で流す”
光セラミック加工のサイディングを張っていきます☆
6/1 当社標準仕様!!
汚れを光で分解し雨で流す”
光セラミック加工のサイディングを張っていきます☆

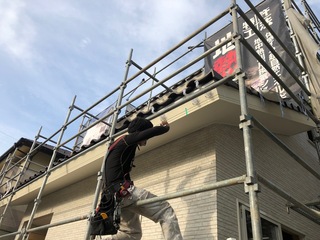

5/28 防火破風板を留めていきます☆
外壁を張る前に、土壌・床下処理に続き
通気用胴縁にも!!
高級!!シロアリ防蟻剤!!
人体には無害で半永久的効果を持続!!
ホウ酸系モクボーペネザーブ”を
吹付けて、防腐・防蟻工事は全て完了です☆
5/22 引き続き、軒天下地を組みます☆
5/19 軒天の下地に桧板を留めていきます☆
5/18 引き続き、外壁通気工法による
通気層20mm厚確保のための
胴縁を取付けていきます☆
5/17 引き続き、外壁通気工法による
通気層20mm厚確保のための
胴縁を取付けていきます☆

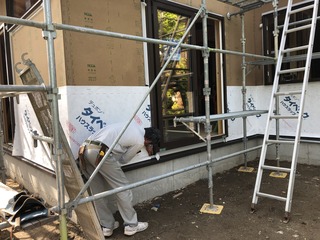

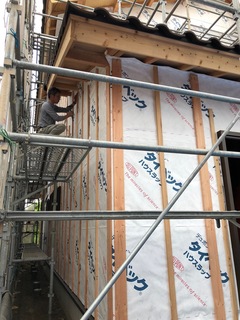

5/16 透湿防水シートを貼って
外壁通気工法による通気層20mm厚確保のための
胴縁を取付けていきます☆

5/15 耐久性・防水性・透湿性に優れた

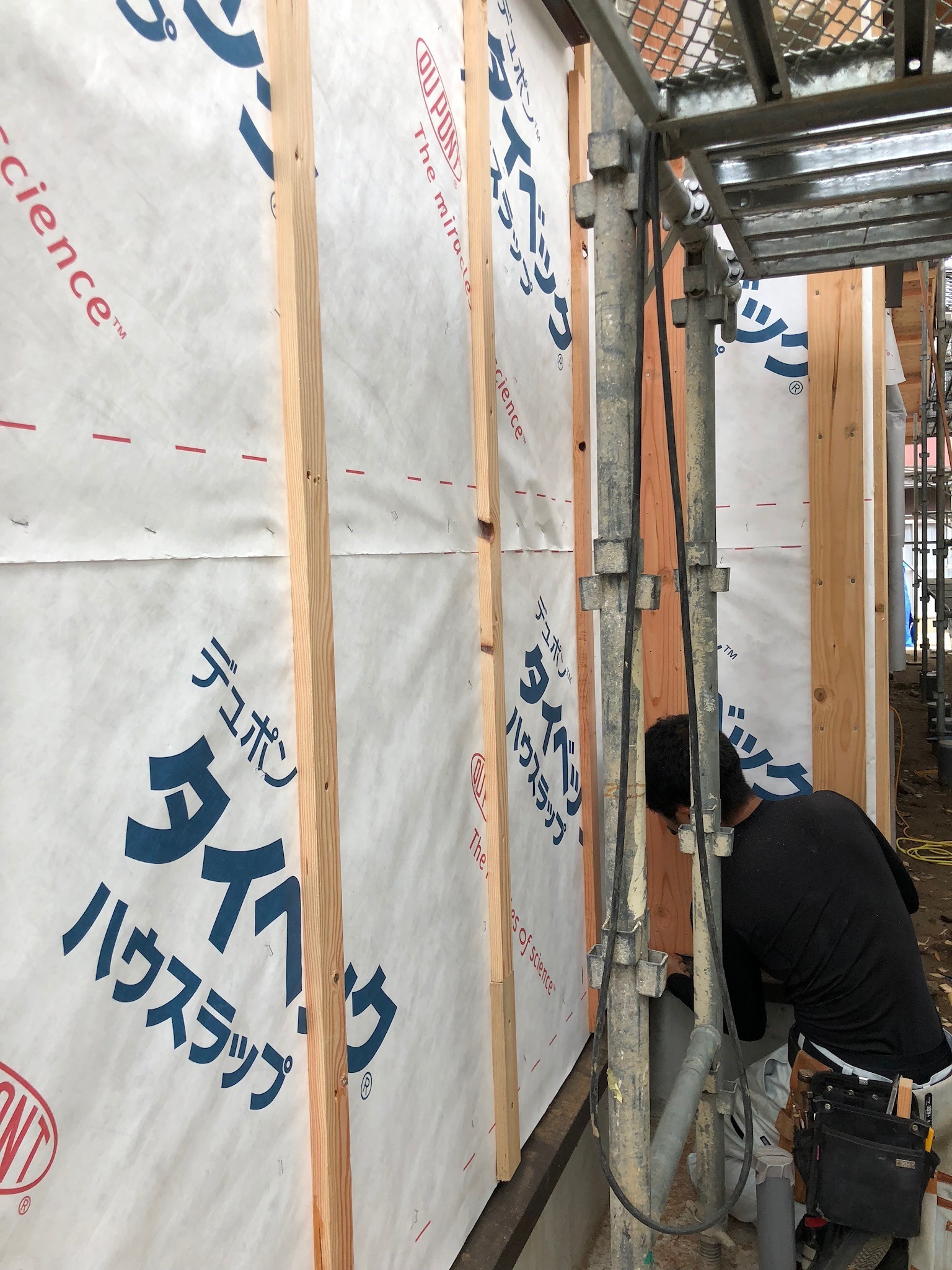

タイベック”防水透湿シートをハイベストウッドの
上に貼っていきます☆
posted by こまさん at 00:00|
湯梨浜町T様【4世代それぞれの個性を尊重し合える円満なお家】

2018年07月21日
外部工事
7/21 N様お好みのデザインの玄関ポストと
少し早いですが、お引渡し記念品として表札を贈呈
取付けます☆

6/21 ポーチや玄関の土間に300角
タイルを張っていきます☆
6/16 エコキュートの設置場所は
モルタルをコテ押さえで仕上げます☆
6/14 基礎の立上がりを下塗りに続いて
モルタル刷毛引きで仕上げていきます☆
6/11 雨樋から流れ落ちる雨水を
側溝まで配管していきます☆
6/7 外部の屋根、外壁、防水、板金、電気工事が
完了したので、不具合がないか総点検した後
仮設足場を解体します☆
5/29 受け金具に軒樋をはめ込んでいきます☆
5/28 標準仕様がN様邸より!
雨水の許容流量が多く☆デザイン性に優れた
雨樋にアップグレードしました!(^^)!
その受け金具を取付けます☆
5/24 引き続き、光セラ・サイディングの
ジョイントやサッシ周りにシーリングしていきます☆
5/22 引き続き、光セラ・サイディングの
ジョイントやサッシ周りにシーリングしていきます☆
5/21 光セラ・サイディングのジョイントや
サッシ周りにシーリングしていきます☆
5/10 軒天の仕上げには、通常より厚みがあり
耐久性・耐火性に優れた不燃化粧材12mm厚を
張っていきます☆
5/9 引き続き、汚れを光で分解し雨で流す”
光セラミック加工のサイディングを張っていきます☆
5/8 引き続き、汚れを光で分解し雨で流す”
光セラミック加工のサイディングを張っていきます☆
5/7 引き続き、汚れを光で分解し雨で流す”
光セラミック加工のサイディングを張っていきます☆
5/1 光セラミック加工のサイディングを
張っていきます☆
4/30 軒天通気見切りを取付けます☆

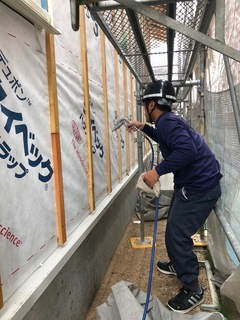

4/27 外壁の下地木材にも防蟻処理を徹底!!
高耐久!人体無害のモクボーペネザーブ”を
吹付けて防蟻処理は全て完了です☆
4/20 引き続き、軒天下地を組んでいきます☆
4/19 外壁胴縁に続き軒天下地を
組んで、通気を確保します☆
4/18 引き続き、外壁下地の胴縁を
取付けていきます☆
4/17 外壁の断熱層の外側にも結露対策として
施工基準15mm以上のところ当社では
通気層20mmを確保するために
厚み20mmの胴縁を取付けていきます☆☆☆
4/13 不燃材の防火破風板を取付けていきます☆
4/6 透湿防水シートの中でも最も耐久性に
優れたタイベックハードを貼り終えます☆
4/4 高耐久!!ステンレス製の土台水切り
を取付けていきます☆
これもまた高耐久!!の透湿防水シートを
張っていきます☆

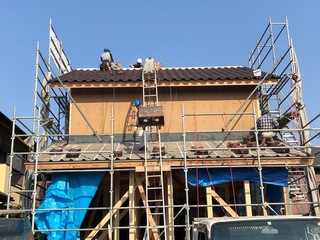

3/28 下屋根も同様に葺いていきます☆
外壁との取り合い部分も漆喰を詰めて
のし瓦を二段たたみます☆

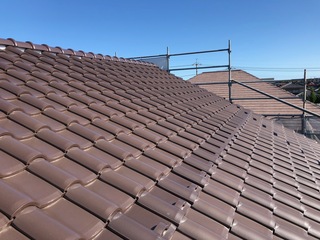

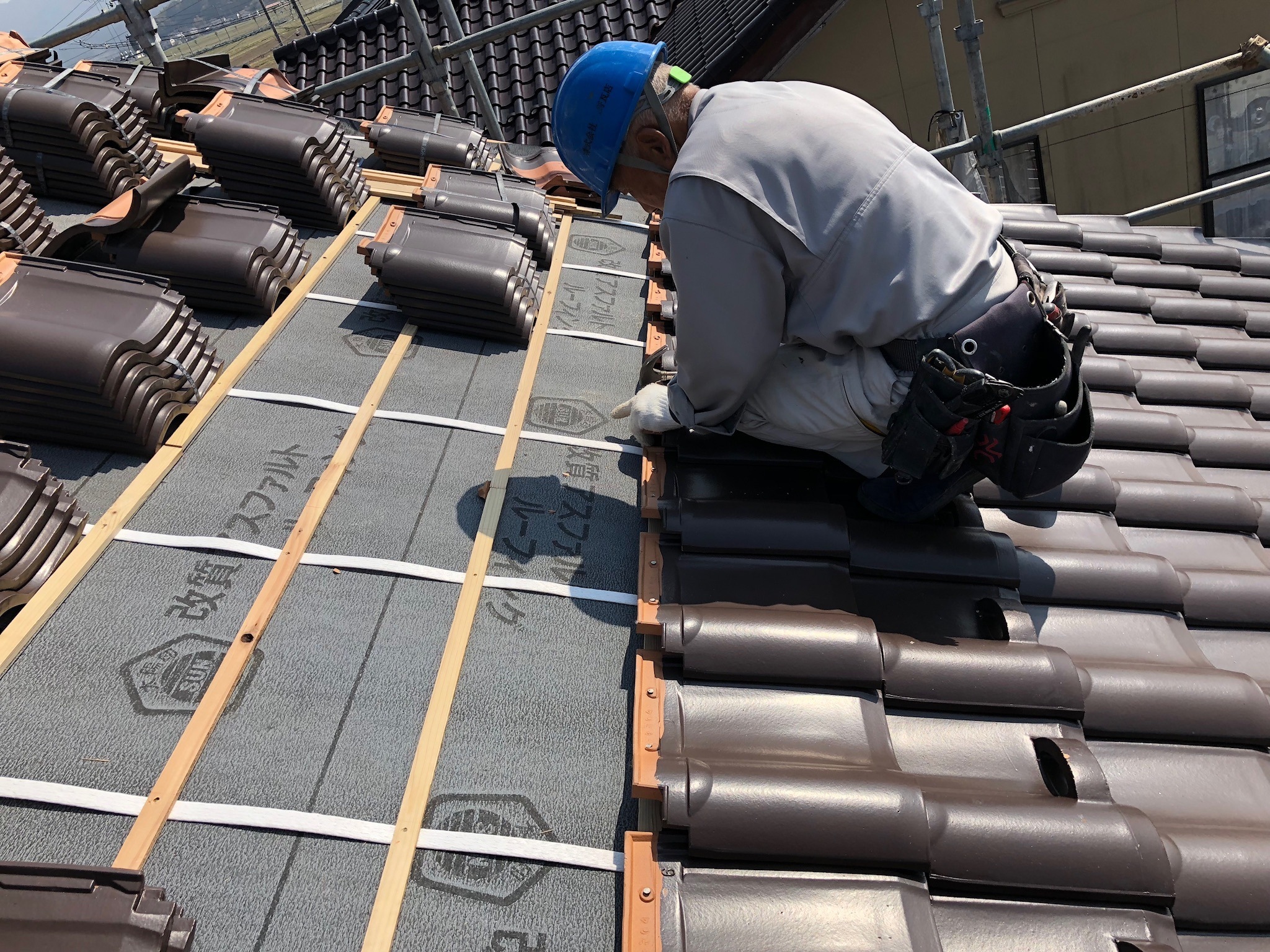

3/27 防災洋瓦を屋根に上げて葺いていきます☆
瓦のピッチで留めた桟木に瓦の爪を引っ掛けた上に
一枚一枚に対し、耐久性の高い!ステンレス製
スクリュー釘65mmを2本ずつ打って留めるので、
地震や台風でずれる心配はほとんどいりません☆
棟金具を屋根地に固定して、それに桟木を取り付け
漆喰を盛りコテで均します。
posted by こまさん at 17:47|
湯梨浜町N様【ジオで増進!健康家族のエコカワな暮らし♬】

2018年07月16日
内部工事
7/16 ジオパワーシステムでは室内
全体に空気が循環するよう、天井や2Fの
床には通気口が設けられます☆

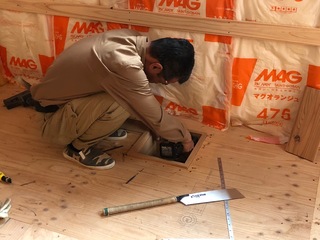

床下点検口の蓋を製作します☆
玄関横に可動棚のレール(ステンレス製)を

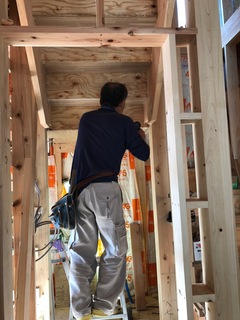

取付けます☆

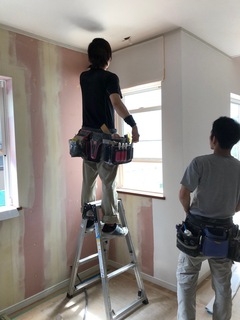

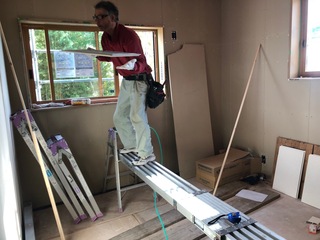

7/14 引き続き、機能性壁紙を貼り進めます☆
7/13 LDKも機能性壁紙を貼っていきます☆

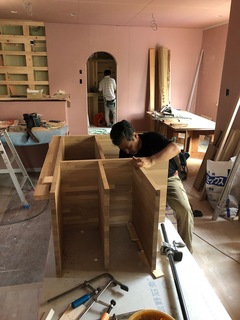

7/12 引き続き、食器棚を大工さんが一から
製作していきます☆
1Fのパテ処理を進めます☆
7/11 引き続き、食器棚を大工さんが一から
製作していきます☆
7/10 収納内に棚を取付けます☆
N様のご希望の高さや大きさで、
食器棚を一から製作していきます☆
1Fもパテ処理をして機能性壁紙を
貼り進めます☆

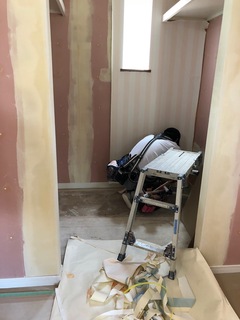

7/9 収納棚を取付けます☆

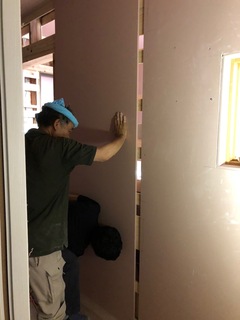

ドア枠に額縁を取付けます☆
下がり壁にハイクリンボードを張ります☆
巾木を取付けます☆
機能性壁紙を貼り進めます☆

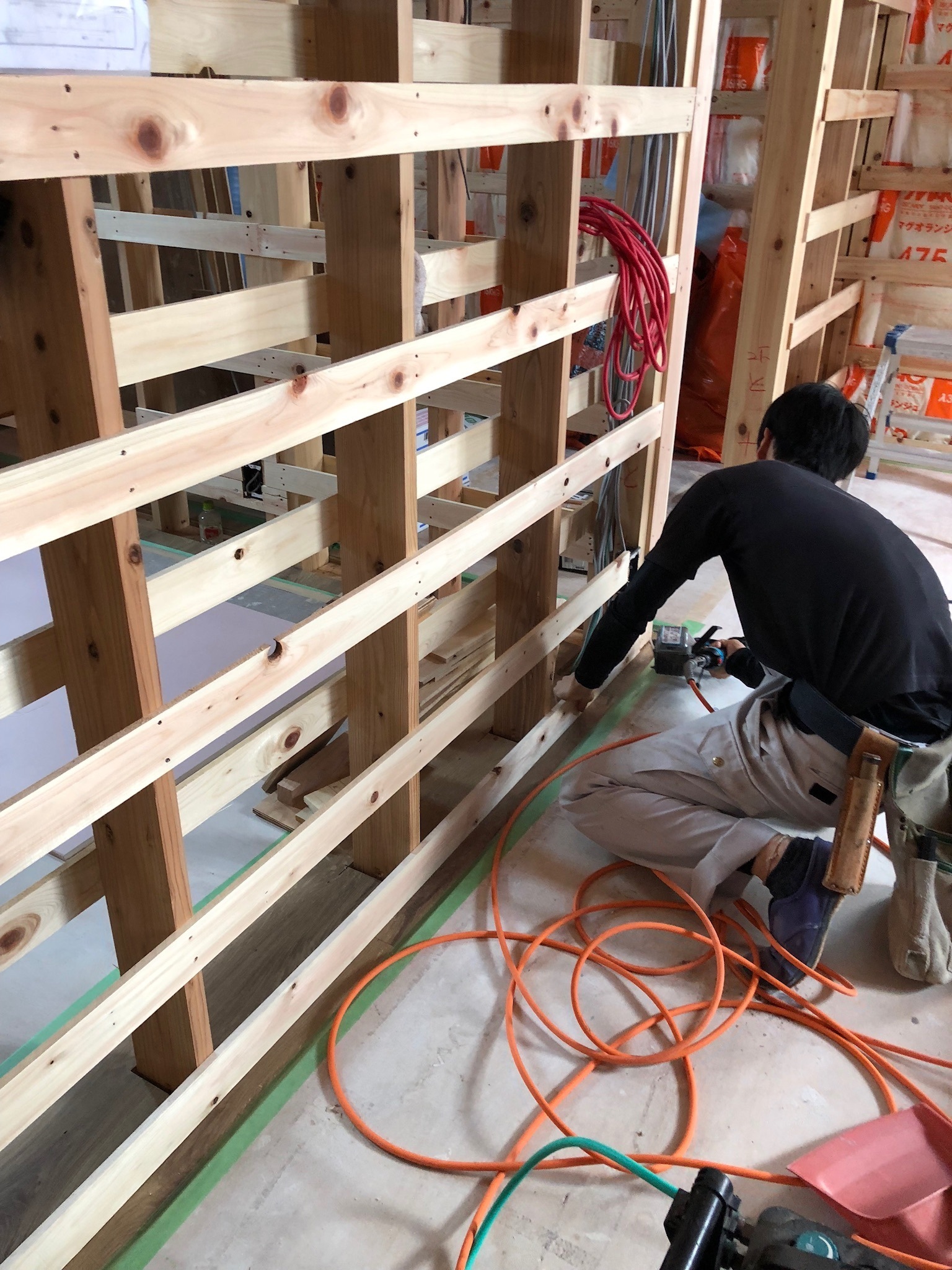

7/7 壁下地を進めていきます☆

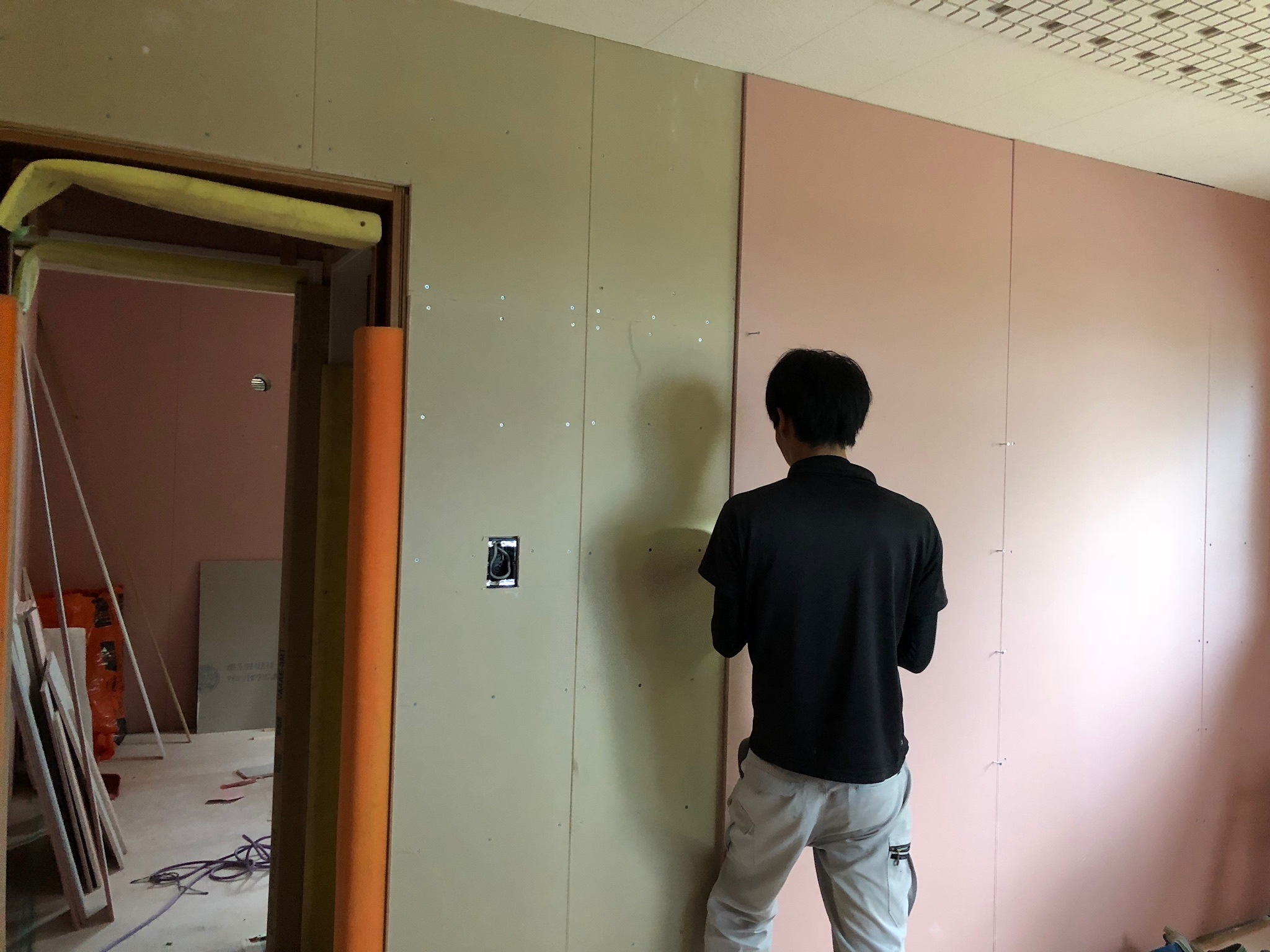

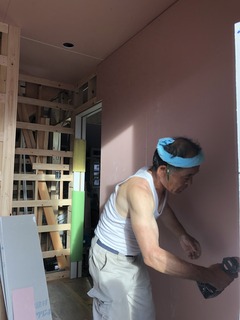

2Fからパテ処理していきます☆
7/6 パントリーにも杉板をを張ります☆
天井を張ります☆
ジオパワーシステムの天井裏機械室に
断熱ダクトを配管します☆

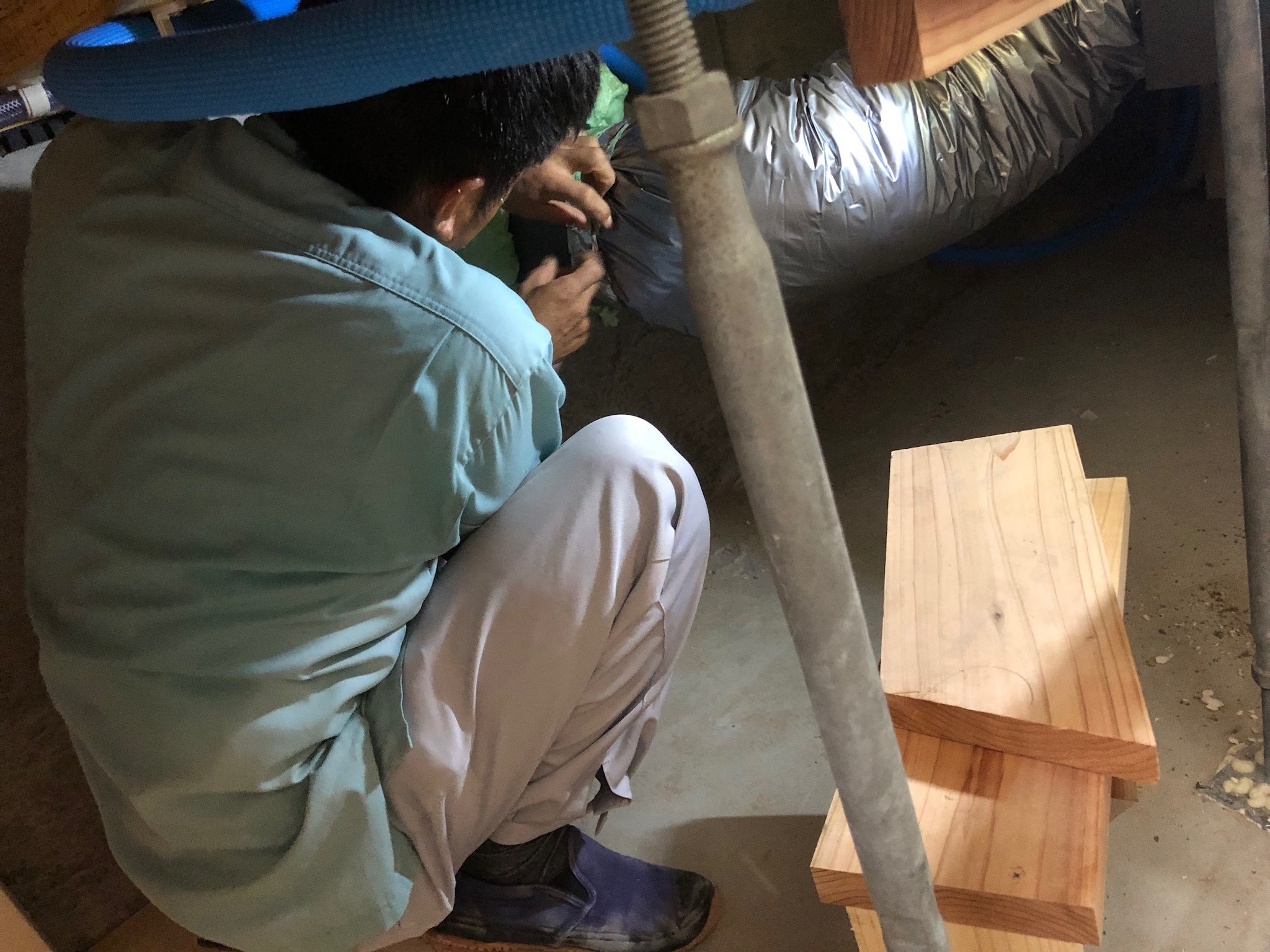

床下の機械室でも配管します☆
ハイクリンボードを張り進めます☆
脱衣室には耐水石膏ボードを☆
廻縁を取付けていきます☆

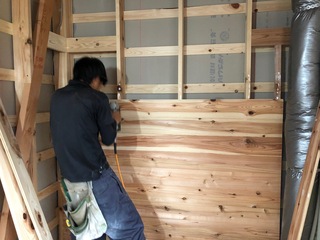

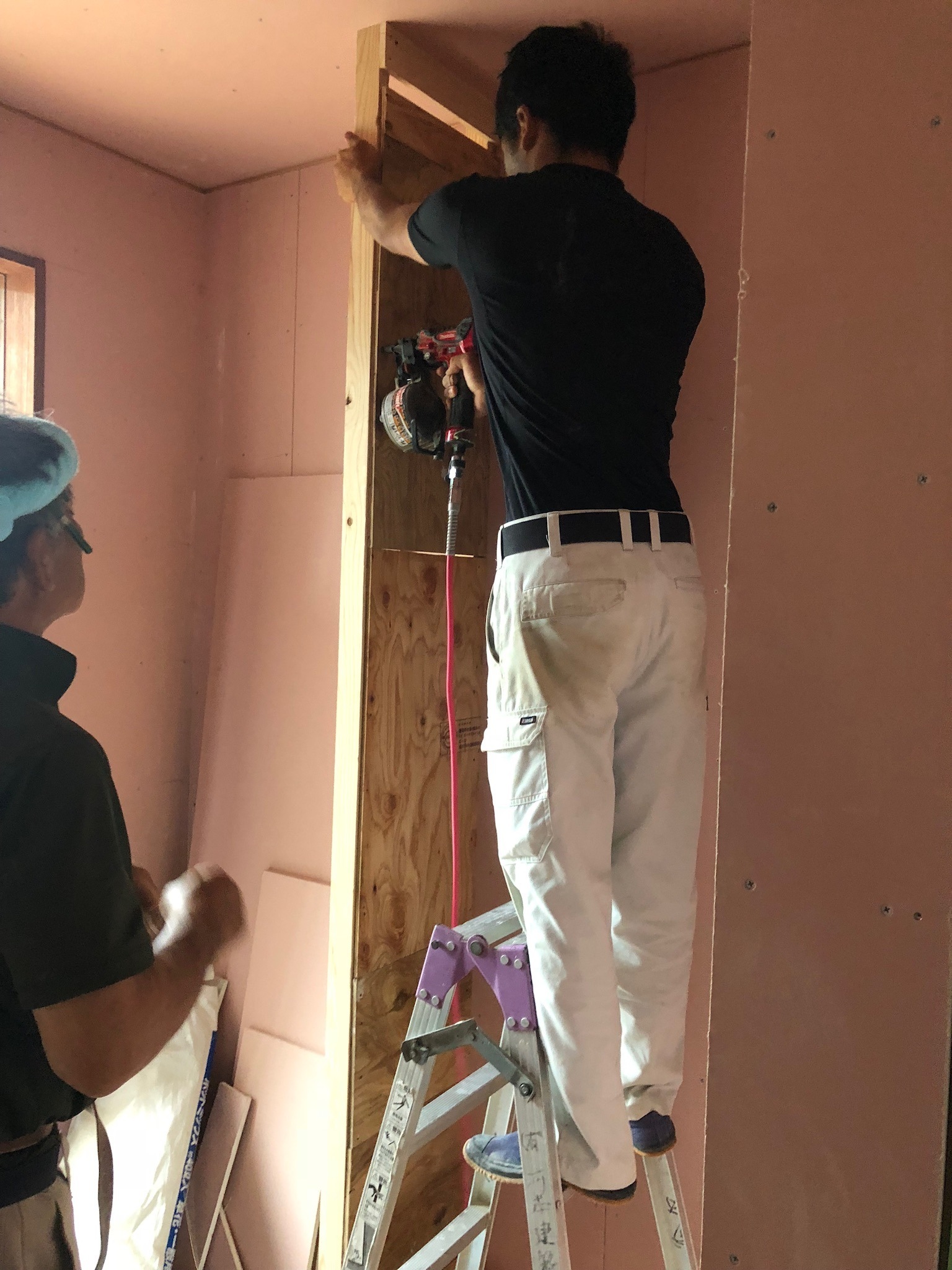

7/5 収納内に杉板を張って
棚を取付けていきます☆
7/4 階段下収納の扉枠を取付けます☆
収納内の壁を張っていきます☆
ドア枠にケーシングを取付けます☆
巾木を留めていきます☆
ハイクリンボードも張り進めます☆
7/3 和室の片引き戸の枠を取付けていきます☆
ウォークインクローゼットの棚を固定します☆
ハイクリンボードを張り進めます☆
床下にあるジオパワーシステムの機械室に
専用機器を固定していきます☆

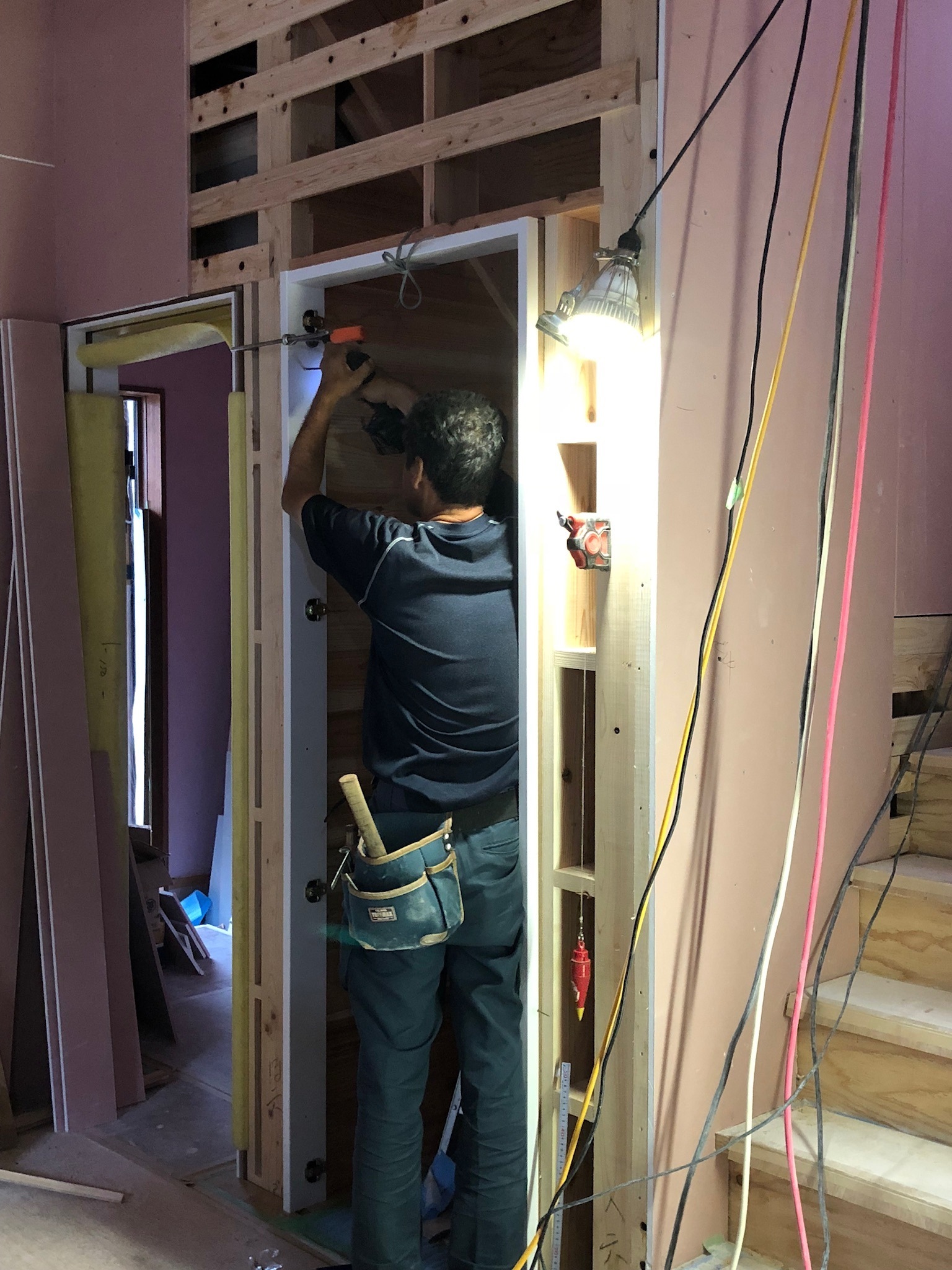

7/2 建具枠を組立てて、垂直・水平を
正確に固定していきます☆
ウォークインクローゼットの棚を取付けて
いきます☆
湿気がこもりやすいサンルームや脱衣室の
壁下地には耐水石膏ボードを使用します☆
リビングや廊下の壁下地も進めます☆
6/21 廊下の収納枠を組み立てて取付けます☆
6/20 収納内に枕棚を取付けていきます☆
ハイクリンボードを張り進めます☆
6/19 2Fからハイクリンボードを張り進めます☆

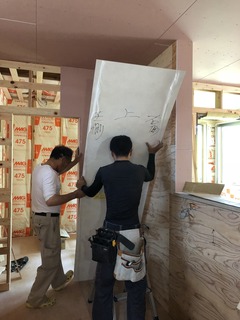

6/18 N様が選ばれたシステムキッチンを
現場で組み立てていきます☆
階段の手すり用に、予め下地合板を
留めておきます☆
6/16 引き続き、大工さんが本物の木を

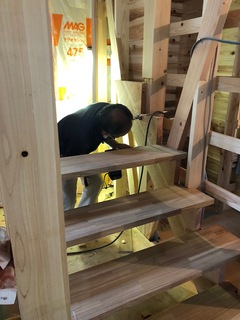

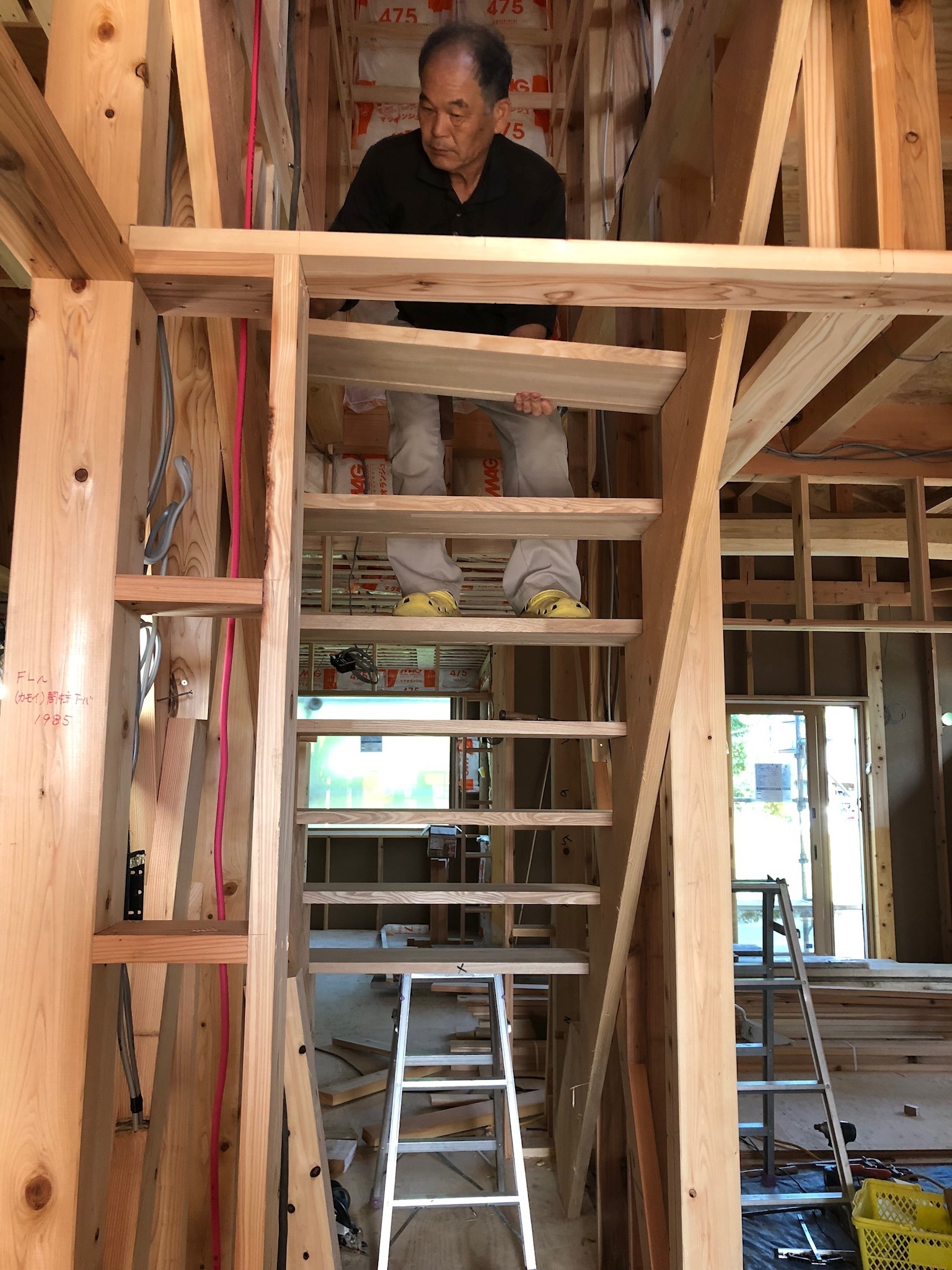

加工して、階段を製作していきます☆
6/15 社長が岡山の木材市場で仕入れた
価値の高い希少な本物の天然一枚板!!
ブラックウォールナット”を
加工して取付けます☆
当社の階段は基本、大工さんが本物の木を
加工して一から製作していきます!(^^)!
強度や本物ならではの質感が違います☆

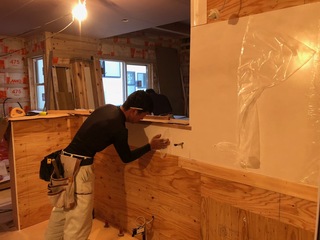

6/14 対面キッチン壁のトップカウンターを
無垢材を使用して製作していきます☆
システムキッチンを組み立てる前に
IH前の壁に耐水・防汚・不燃パネルを
張っておきます☆
アール下がり壁を製作します☆
6/2 引き続き、ハイクリンボードを張り進めます☆
6/1 2Fからハイクリンボードを張り進めます☆
5/31 収納内に杉板を張っていきます☆
2Fからハイクリンボードを張り進めます☆

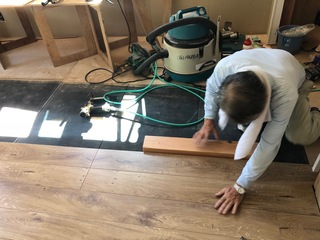

5/30 引き続き、1Fのフローリングを
張っていきます☆
5/29 収納内には調湿効果が高く
カビを防ぐために無垢の杉板を
壁に使用します☆
開口枠を組んで取付けます☆
1Fのフローリングを張っていきます☆
5/28 内装ドアの枠を組んで
垂直・水平を正確に取付けます☆
『ジオパワーシステム』において
地中で熱交換・浄化された空気が吹出す
部分にも、無垢材(本物の木)を加工して
納めます☆

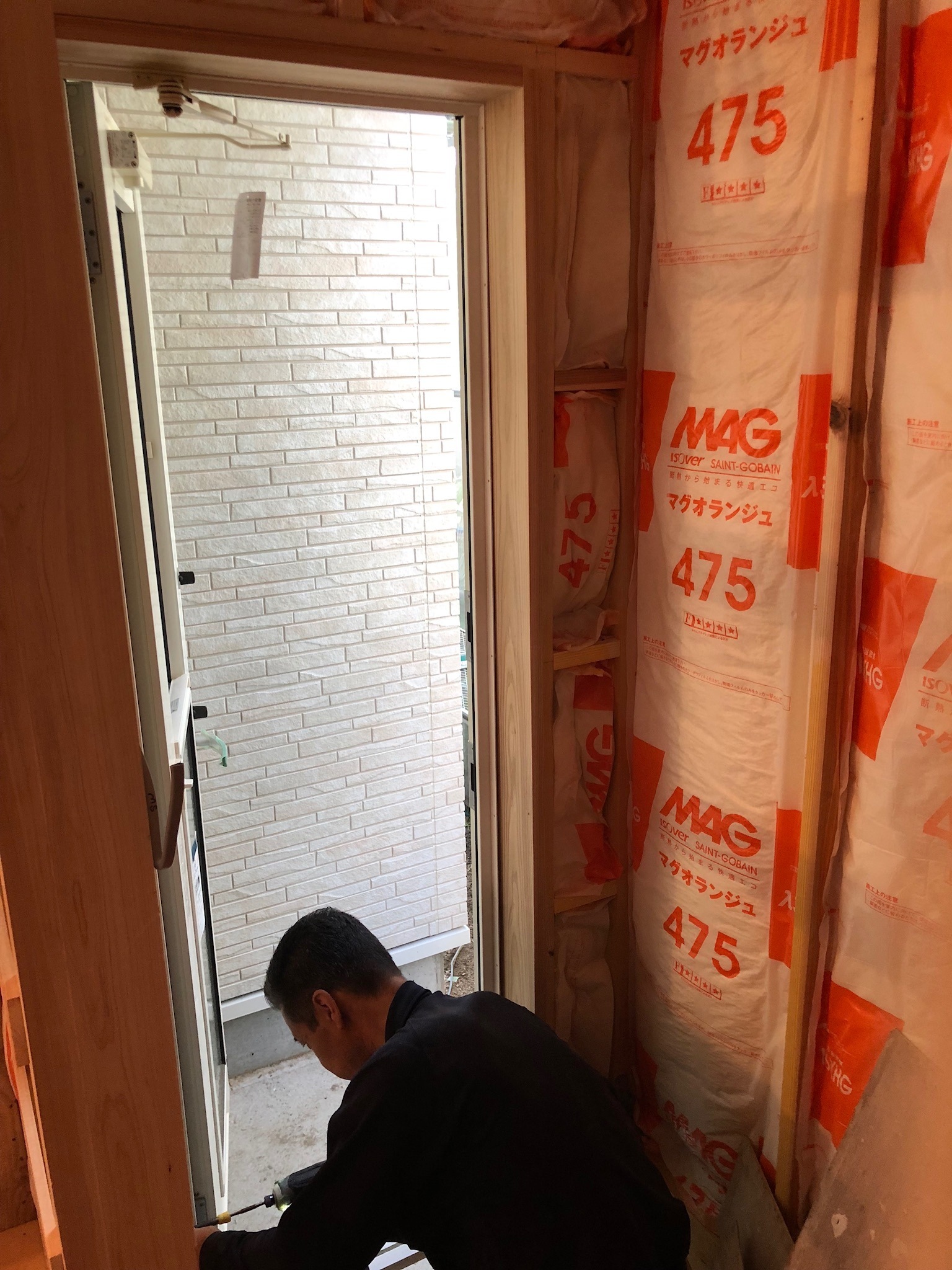

5/26 玄関の框も傷に強い!!
無垢材を大工さんが加工して納めます☆
勝手口には調湿効果の高い杉材を
あえて採用しますよ☆
壁下地の桧板も進めます☆
畳寄せも無垢材を使用します☆
5/25 N様のご希望で窓台は無垢の木材を
加工して自然塗料で仕上げたものを採用します☆
玄関ドアの枠材にも、ご家族が毎日出入りされて
擦れたりしても傷が付きにくい無垢材を使用します☆
5/24 収納内もフローリングを張ります☆
5/23 引き続き、2Fのフローリングを
張っていきます☆

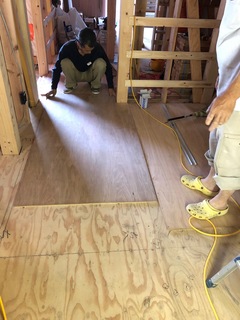

サンルームの床に機械室の点検口を空けて、
耐水コンパネを張ります☆
窓枠を組み立てます☆
5/22 引き続き、2Fのフローリングを
張っていきます☆
脱衣室の床は防水性の高い
クッションフロアで仕上げるので
耐水コンパネを下地に張っておきます☆
5/21 壁下地に桧板を留めておいてから
フローリングを張っていきます☆
建具枠を取付ける下準備をしていきます☆

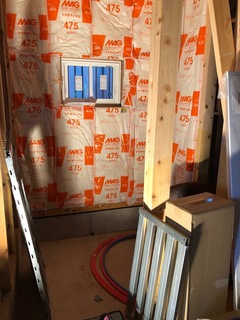

5/19 2Fの床下地には、1Fに物音が
響きにくいよう、吸音用ボードを張っておきます☆
LDKの壁下地も進めます☆

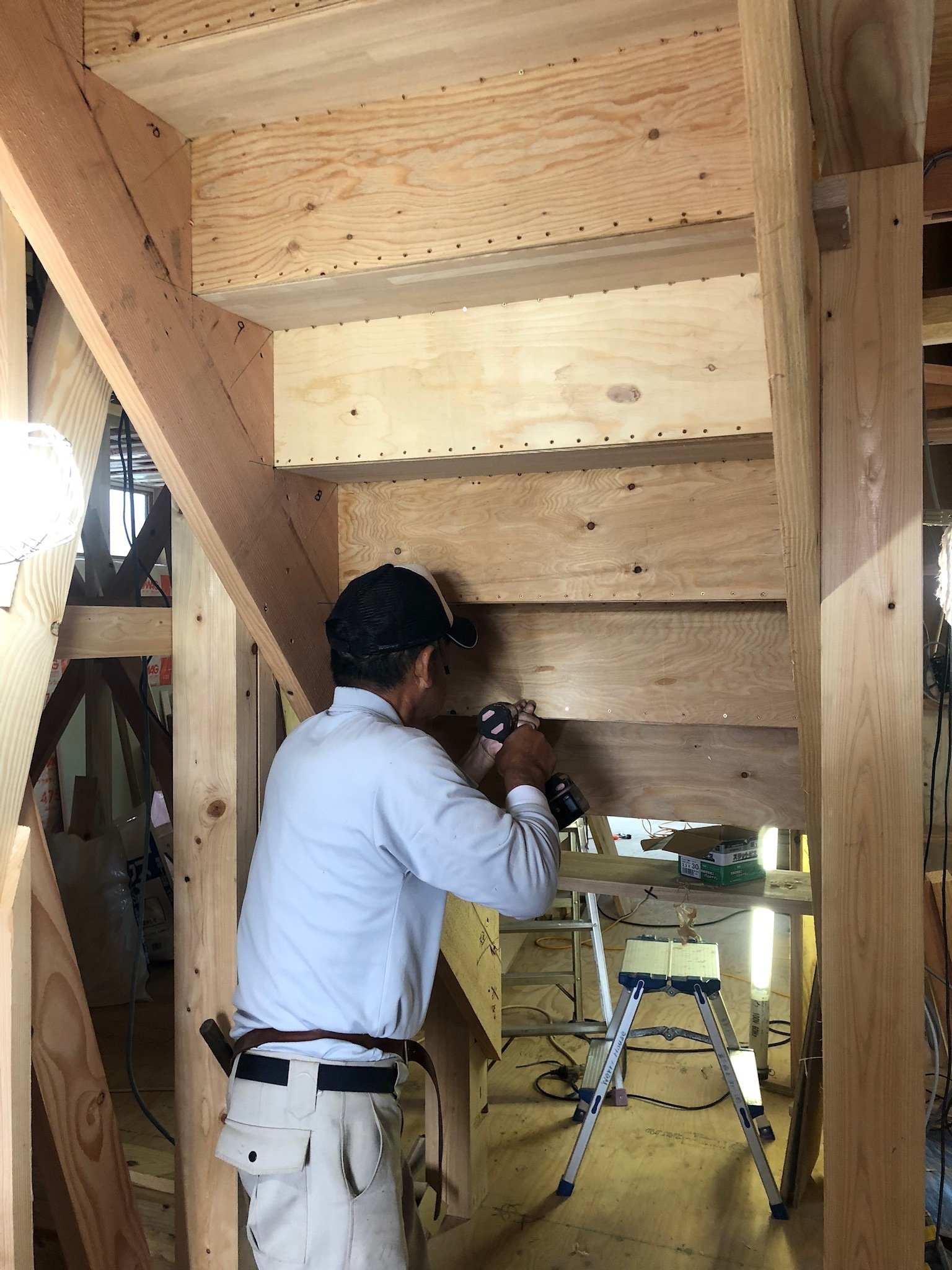

5/18 引き続き、1Fの天井下地を組んで

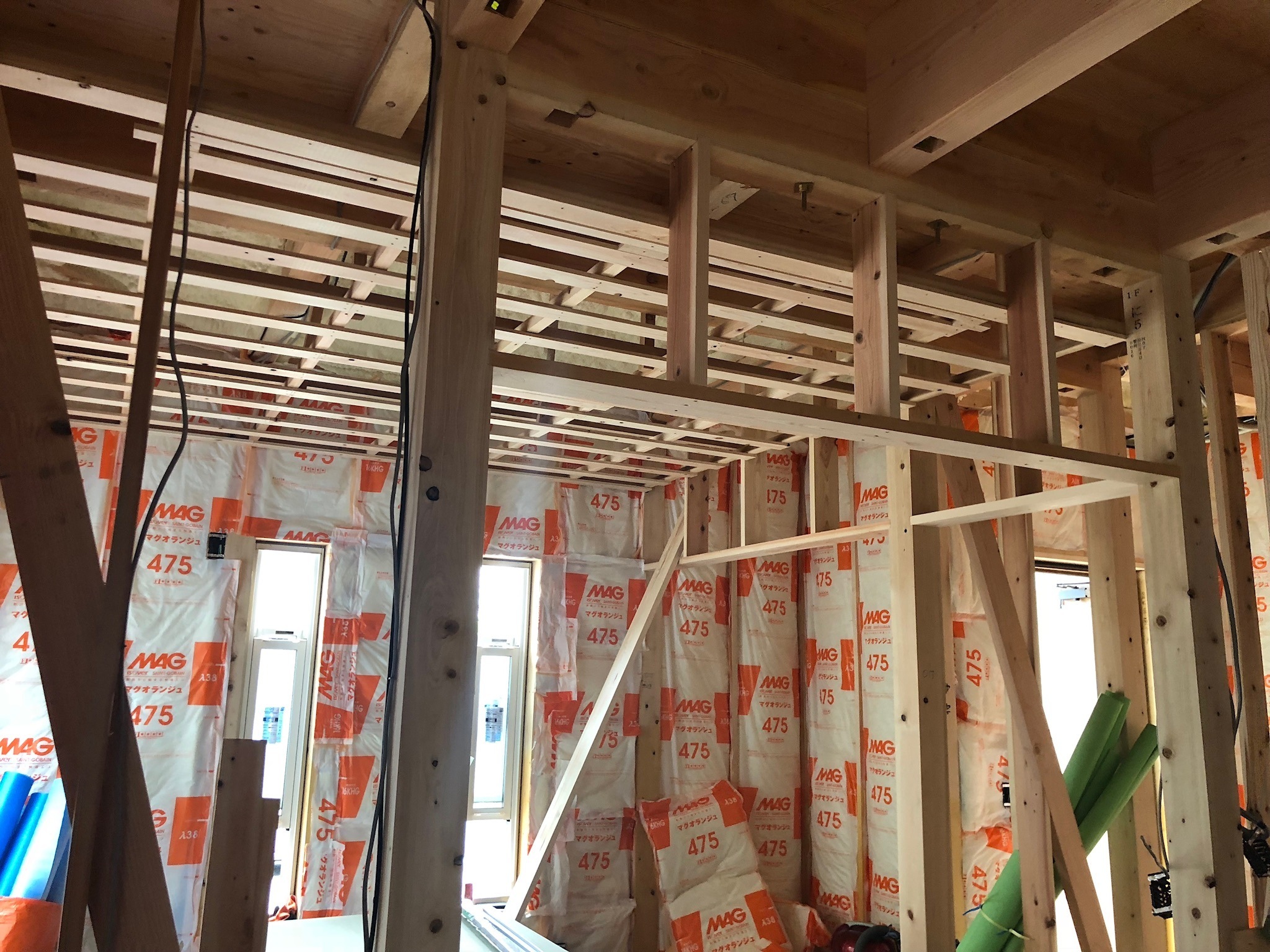

いきます☆
天井裏には、循環する空気の浄化や
調湿・防虫効果が半永久的に作用する

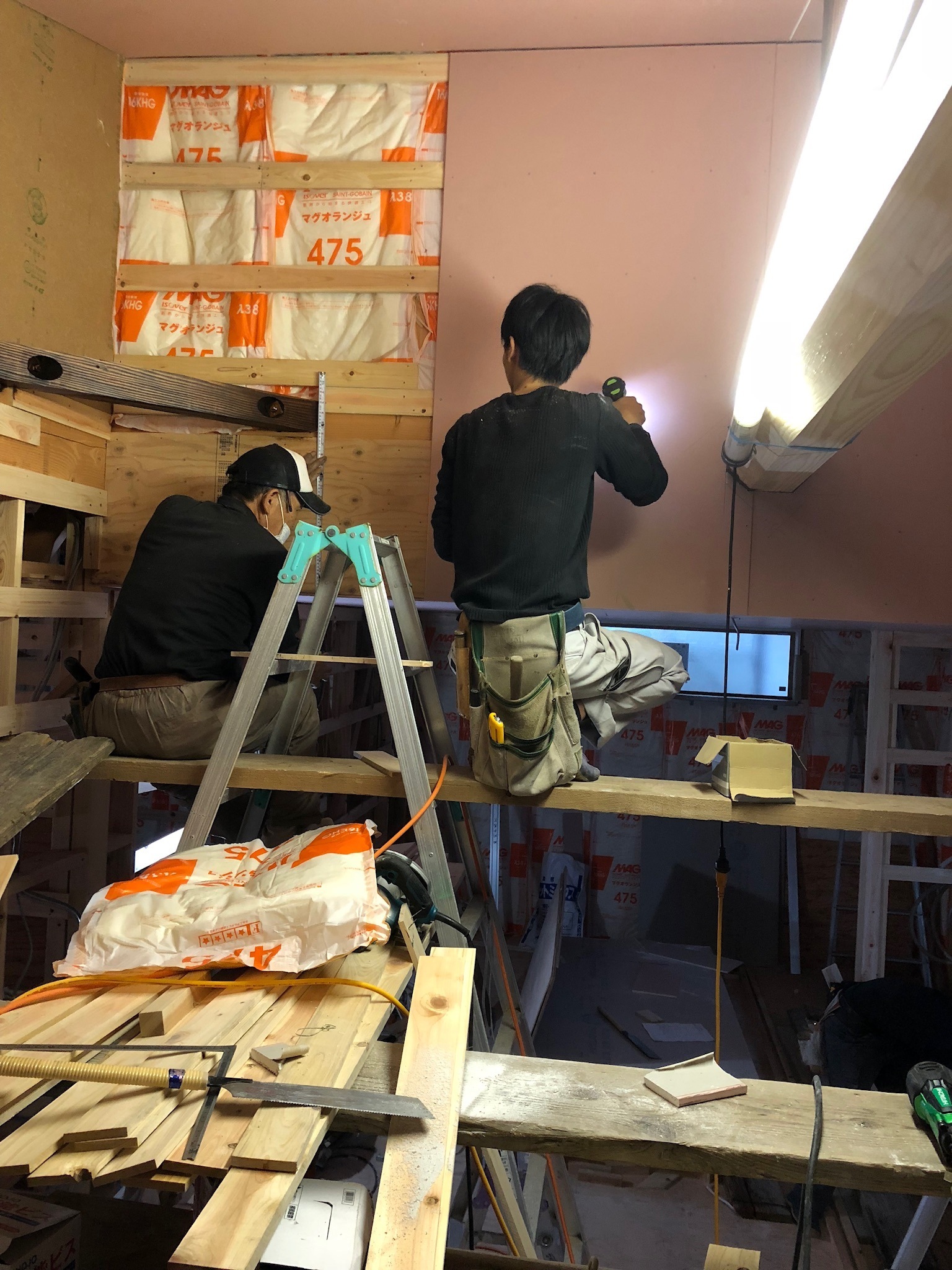

セラミック炭”を敷いておきます☆
5/17 LDKの天井下地を組んでいきます☆
5/16 1Fの天井下地も組んでいきます☆

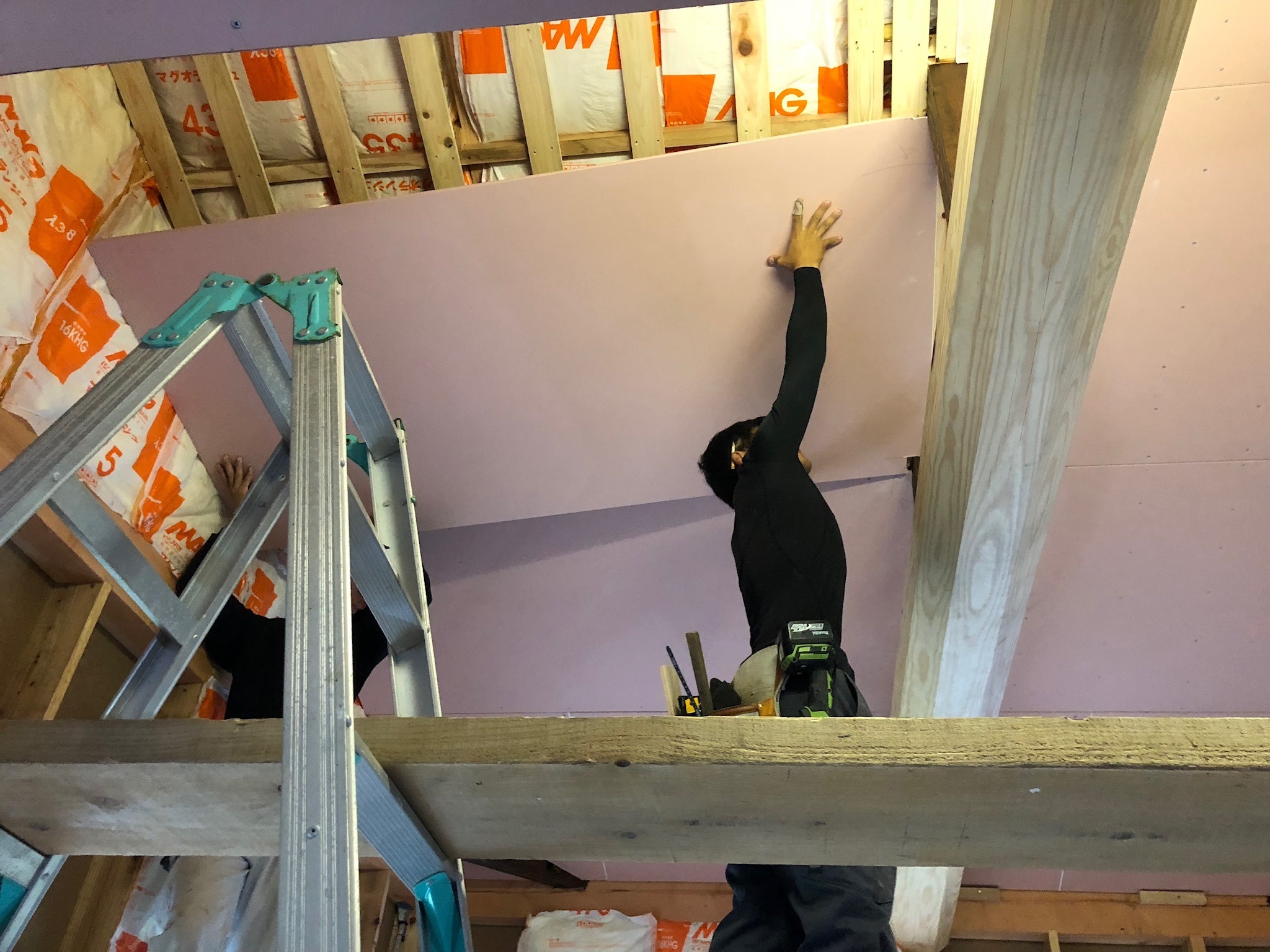

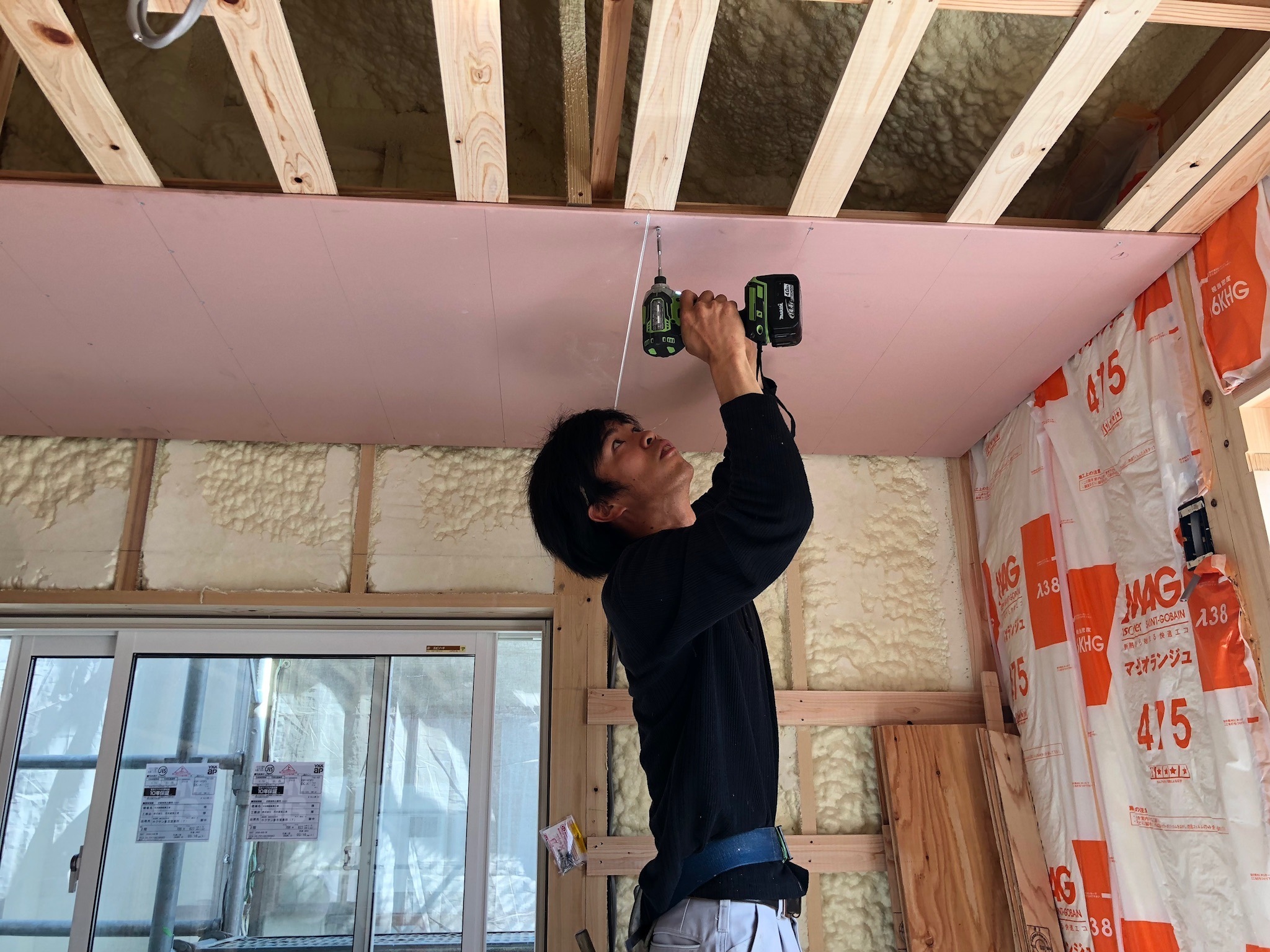

5/15 天井下地に、体にやさしい!!
ハイクリンボード石膏ボード(ピンク色)
を張っていきます☆
ジオパワーシステムでは天井裏の
機械メンテナンスをスムーズに行えるよう
収納はしごを取付けます!(^^)!

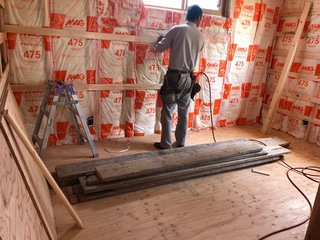

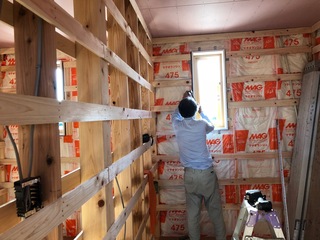

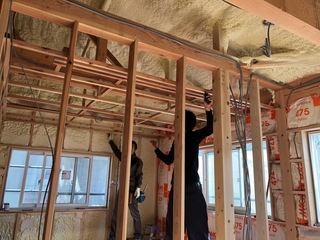

5/14 壁断熱には高性能グラスウールを
採用します☆
もちろんZEH基準クリア☆
壁下地には必ず桧板を張りますよ!(^^)!
5/12 引き続き、2Fから天井下地を組んでいきます☆
5/11 2Fから天井下地を組んでいきます☆
4/28 第三者検査機関である鳥取県住宅検査センター

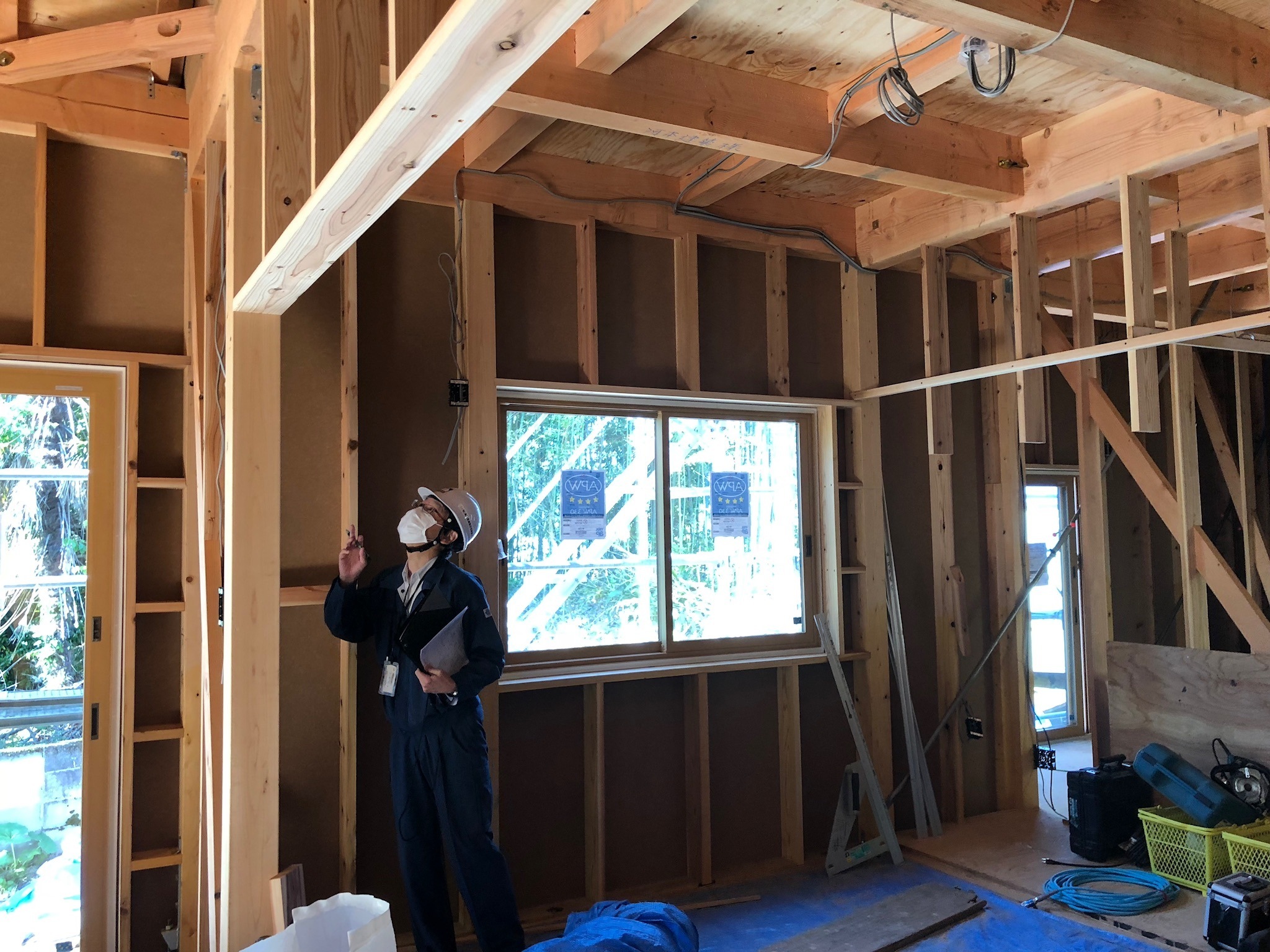

より構造躯体や防水下地などの検査を受けます☆

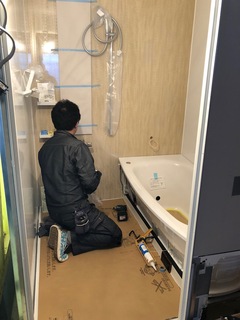

4/27 施主様が選ばれた仕様のユニットバスを
組み立てていきます☆

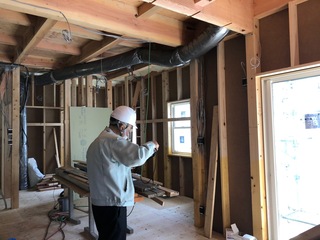

4/24 引き続き、電気配線を仕込んで
いきます☆

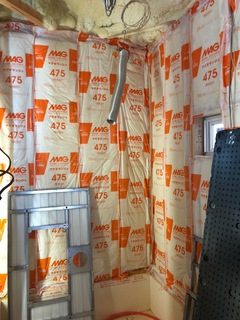

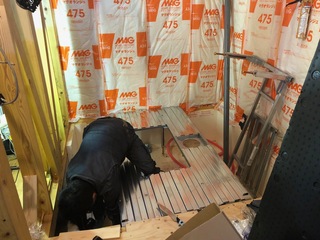

4/20 屋根裏吹付け断熱工事完了です☆
冬場風当りの強い西面と北面の壁にも
採用します☆
天井下地を組む前に、
N様と現場打合せで決定した通りに
電気配線を仕込んでおきます☆
4/18 屋根裏の通気層の下に
現場発泡ウレタン断熱材を
吹付けていきます☆
他社で『吹付け断熱材が溶け出す』と
否定されてるケースを耳にしますが、
当社採用の断熱材はBASF製フォームライトSLで
不具合は一切出ておりませんのでご安心ください!(^^)!
4/17 引き続き、吹付け断熱の
通気層を確保していきます☆
4/16 ジオパワーシステムでは
屋根裏断熱としてウレタンフォーム現場吹付
としています☆☆
その下地にはタルキ間を通気層とするため

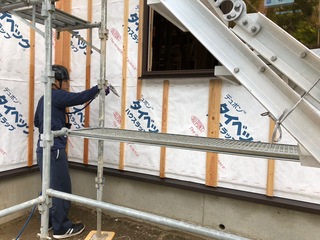

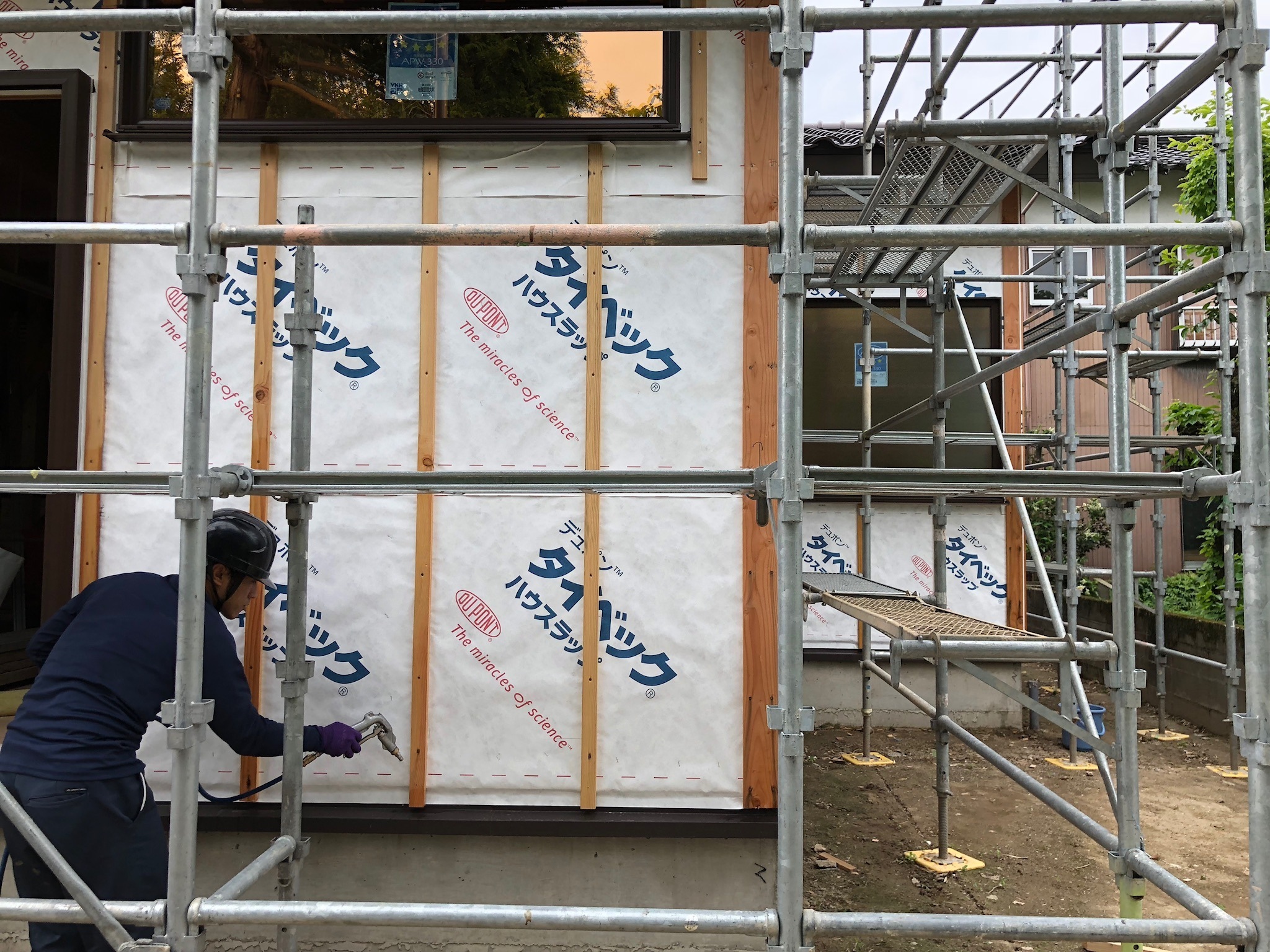

透湿防水シートを下地に貼っておきます☆
同時に小屋裏の筋交い(斜材)も
適所に配置します☆
4/12 開口の下地を組んでいきます☆
posted by こまさん at 00:00|
湯梨浜町N様【ジオで増進!健康家族のエコカワな暮らし♬】

2018年07月11日
内部工事

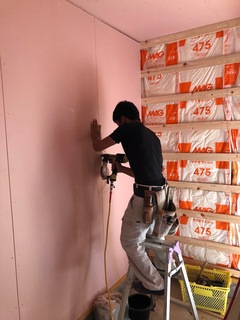

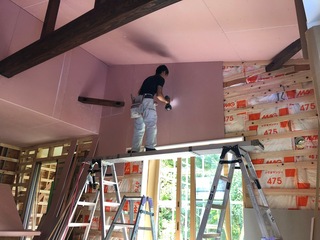

7/11 引き続き、ハイクリンボードを
張っていきます☆
廻縁を取付けます☆

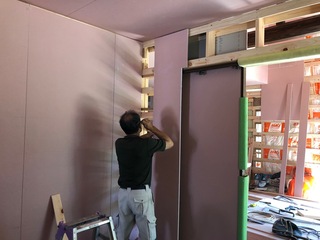

7/10 壁にハイクリンボードを張っていきます☆
7/7 世界的に希少な!無垢(本物)!

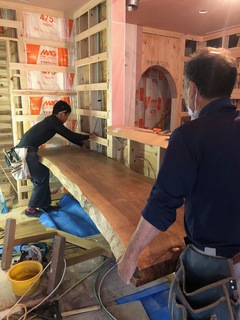

高級ブラックウォールナット”の一枚板を
キッチンカウンターに採用し、植物系オイルで
塗装します☆
7/6 引き続き、2Fの仕上げに
機能性壁紙を貼っていきます☆
防音室の壁は心も踊る

ポップな柄を選ばれました!(^^)!
7/5 2Fの天井に続き、壁にも貼っていきます☆
7/4 2Fの天井からパテ処理をして

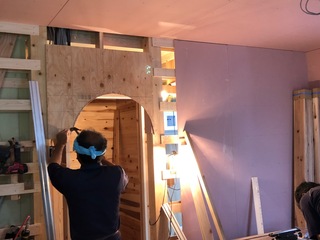

機能性壁紙を貼っていきます☆
6/27 階段下収納の枠を取付けます☆
6/25 階段下収納に取り掛かります☆
1F壁下地にも桧板を桟木で留めていきます☆

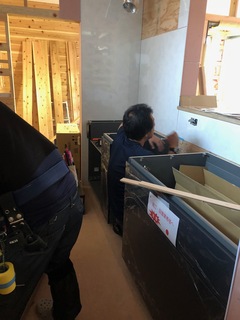

6/23 当社標準!TOTO製高級システムキッチン
ザ・クラッソ”を組み立てていきます☆
和室とリビングを繋ぐ2枚引き込み戸の枠を
組み立てて取付けます☆
引き続き、収納内に無垢の杉板を張っていきます☆
6/22 クローゼット内にも
無垢の杉板を張り進めます☆
パントリーも同様に調湿効果が高く
カビ対策として杉板を張っていきます☆
6/21 納戸の壁に無垢の杉板を張り進めます☆
ハイクリンボードを張り進めます☆
6/20 和室の片引き戸の枠を取付けます☆
2Fのウォークインクローゼットに
棚を取付けていきます☆

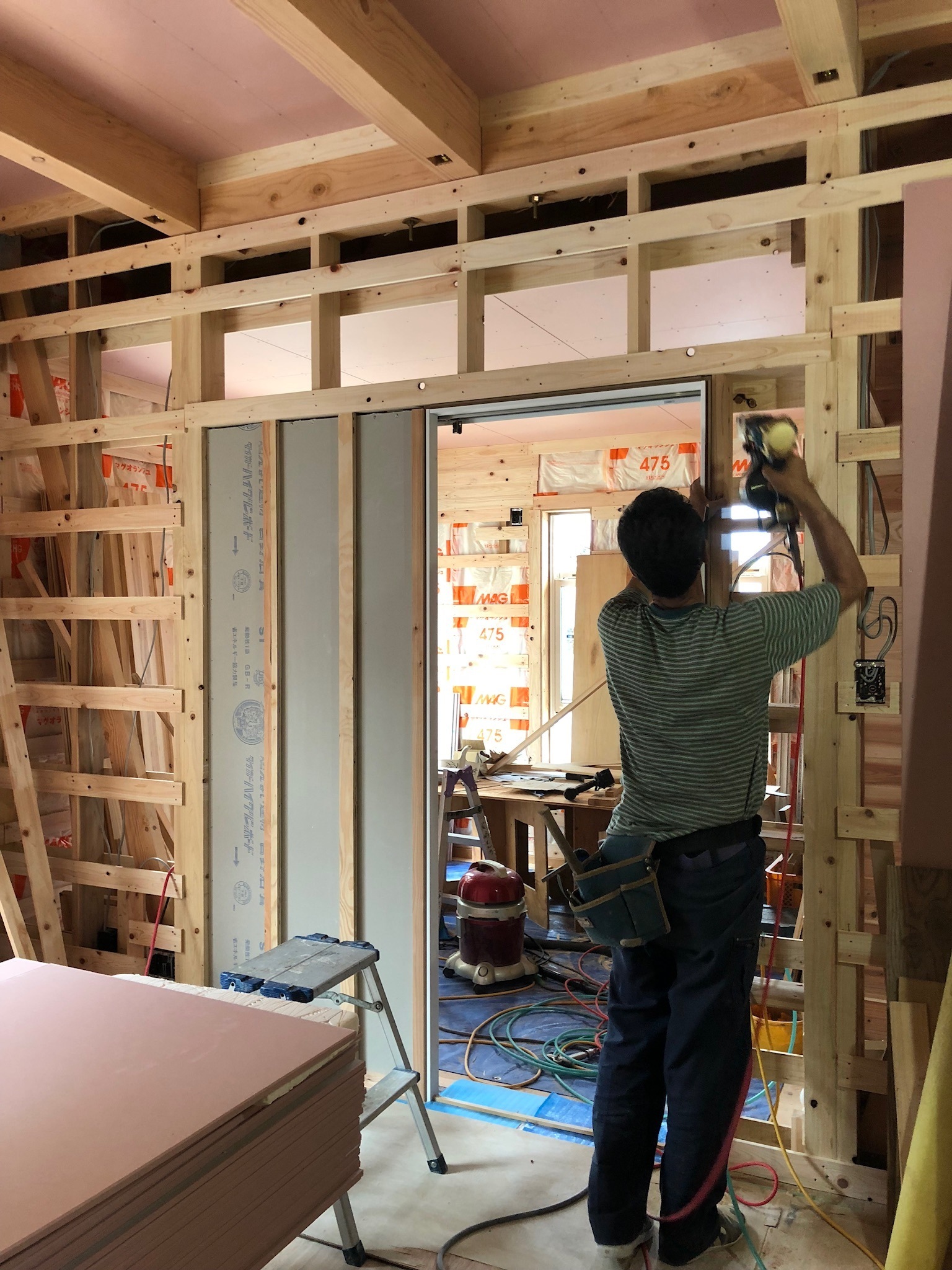

6/19 リビングの片引き戸の枠に
取り掛かります☆
防音室の壁には21mm厚の石膏ボードの上に

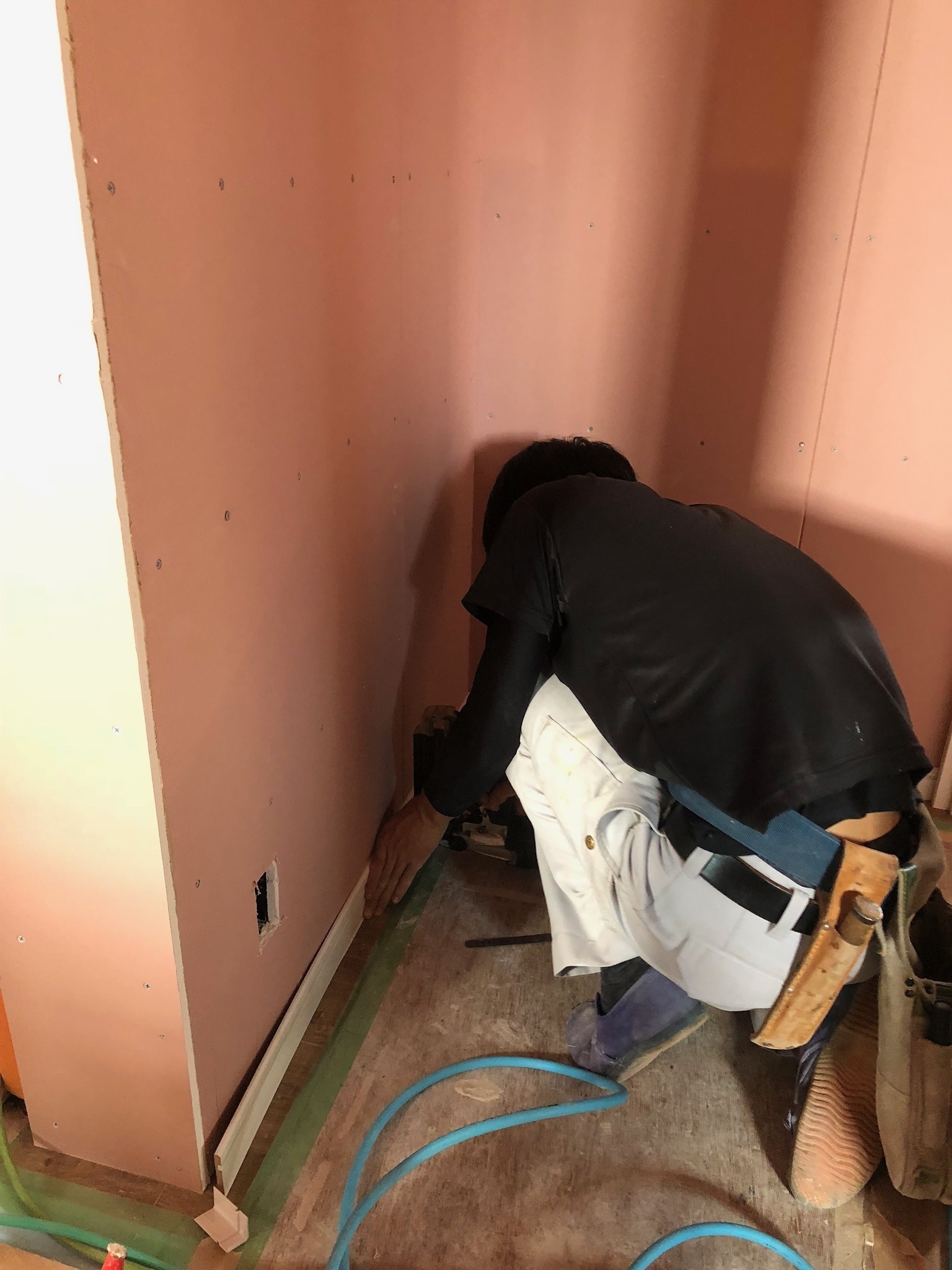

12.5mm厚のハイクリンボードを張ります☆
合計33.5mm厚の石膏ボードでしっかり遮音!!
サックスもピアノも存分に楽しめます!(^^)!
巾木を取付けていきます☆
6/18 引き戸の枠を組んでいきます☆
キッチン壁には不燃パネル材を張っておきます☆
脱衣室には耐水コンパネを下地に張ります☆
2Fから額縁を取付けていきます☆
廻縁を取付けます☆
6/16 片引き戸の枠を組んで

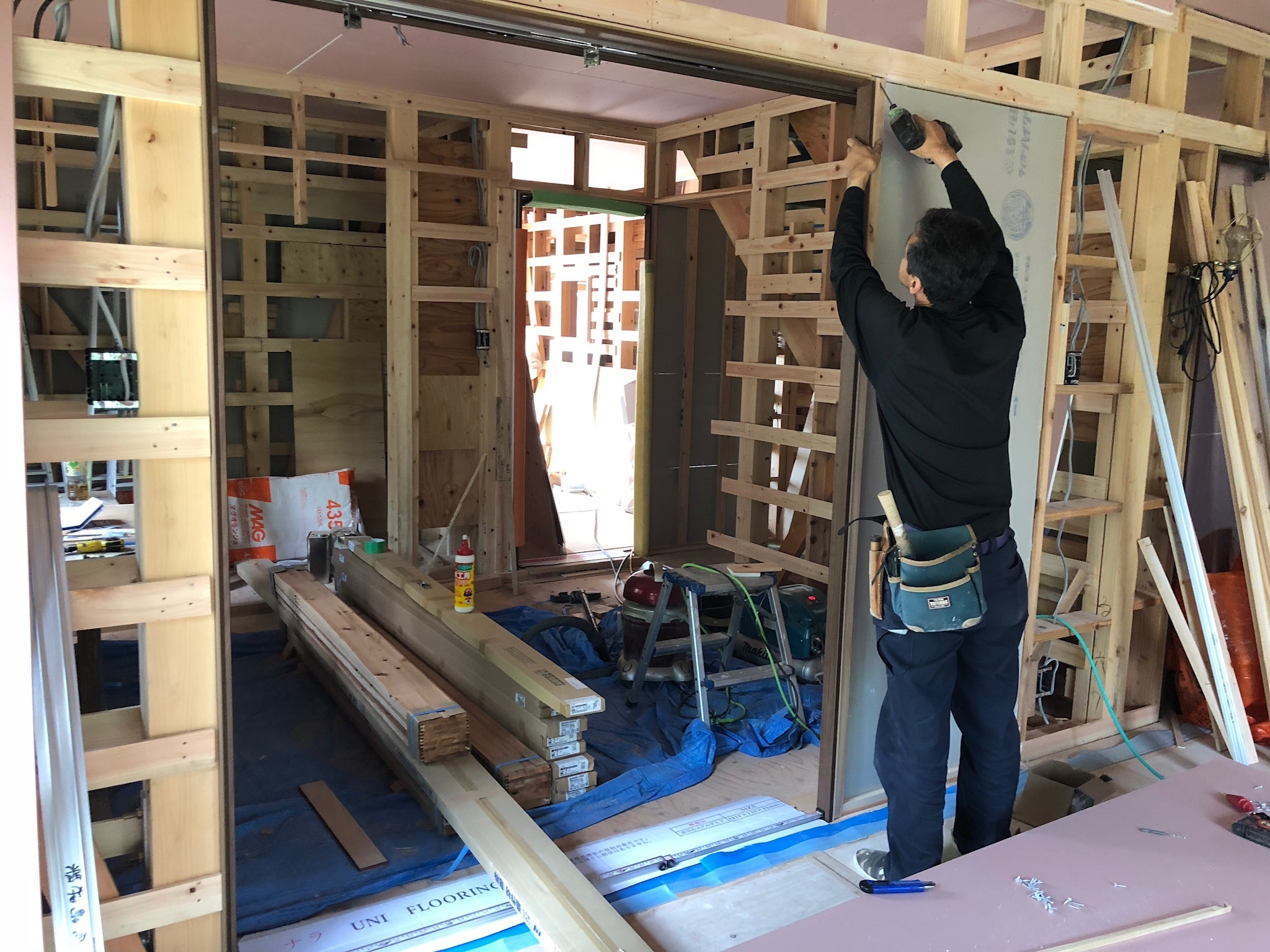

垂直・水平を正確に取付けます☆
2Fの防音仕様の一室は、床を張り終えます☆
書斎のハイクリンボードを張り進めます☆
6/15 引き続き、無垢のオークを張っていきます☆
書斎のカウンターを製作して取付けます☆
収納も進めます☆
6/14 引き戸枠を組み立てて正確に固定します☆
引き続き、無垢のオークを張っていきます☆
収納を製作していきます☆
6/13 2F防音室の床下地には
厚さ9mmの特殊防音マットを下地に
フローリングを張っていきます☆☆☆
引き戸枠を組んで正確に取付けます☆
リビングの床には無垢(本物)のオークを張ります☆

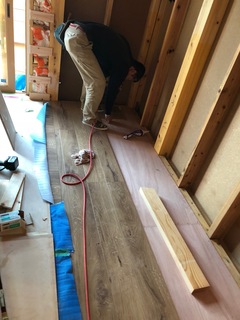

ハイクリンボードも張り進めます☆

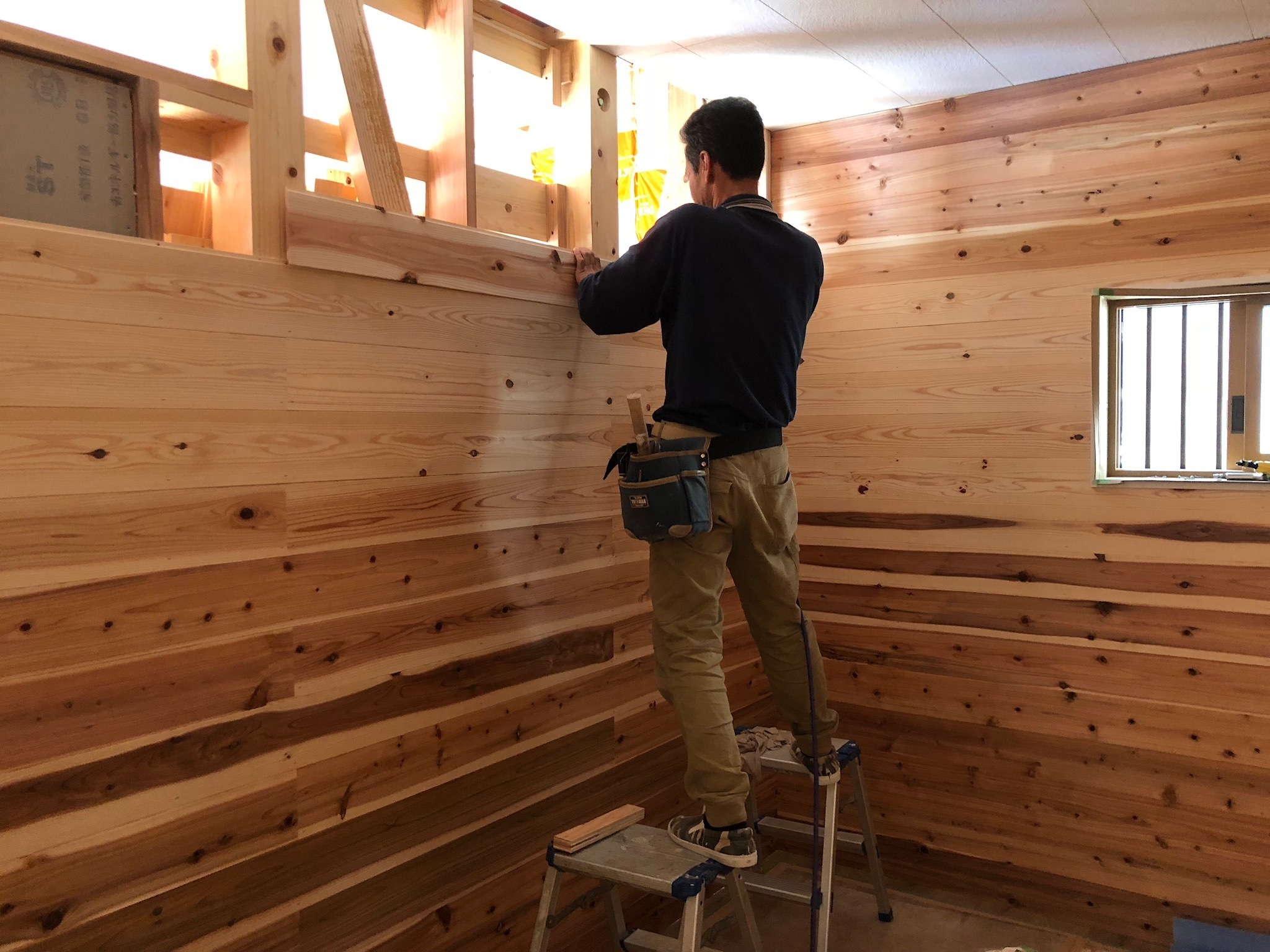

6/12 和室では無垢の木材を加工して

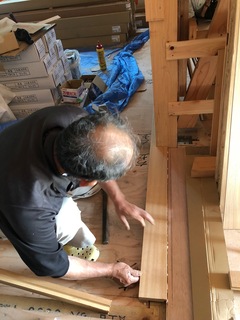

畳寄せを取り付けていきます☆

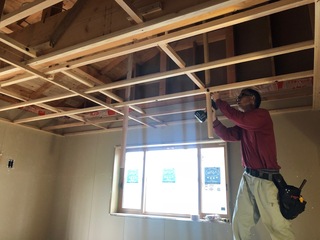

2Fの防音室天井にはハイクリンボード9mmの
下にさらに特殊な27mm厚の防音ボードを
張っていきます☆☆☆
玄関周りにも無垢の木材を加工して
付け框を取付けていきます☆
3帖もの広さがある納戸には湿気に強い
無垢の杉板を壁に張っていきます☆

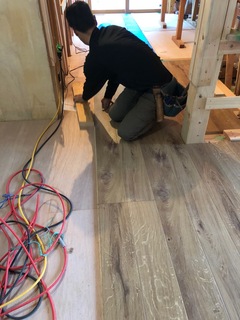

6/11 玄関ホールのフローリングを
張り進めます☆
2Fの防音室の天井下地を組んでいきます☆
1Fの壁下地に桧板を張っていきます☆
2Fではハイクリンボードを張り進めます☆

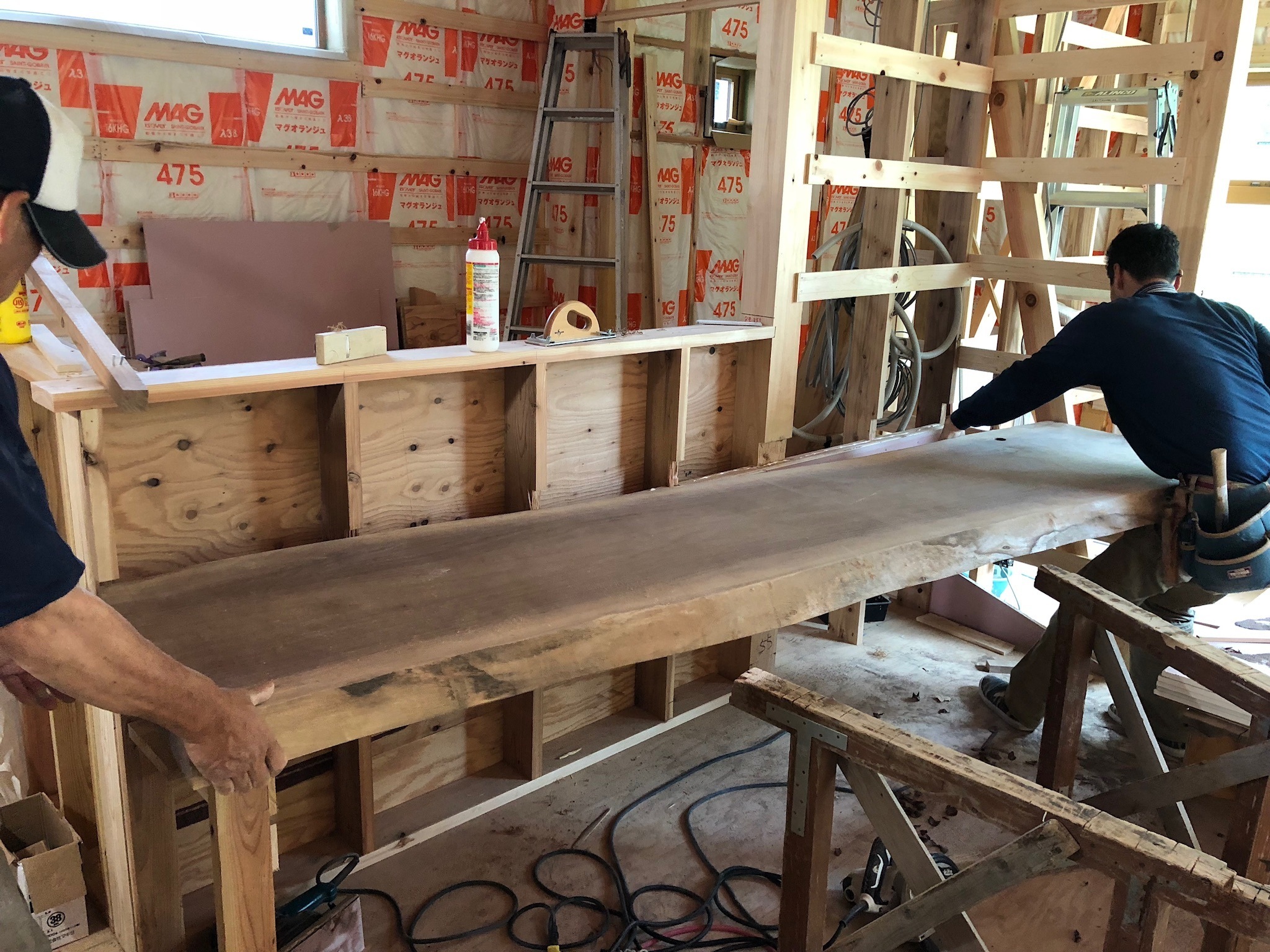

6/9 引き続き、ブラックウォールナット”一枚板を
加工して取付けます☆
対面カウンターのトップを取付けます☆
システムキッチン側にはキッチンパネルの
下地を張っておきます☆
玄関ホールの床を張り進めます☆
大型の開口枠を組みます☆
2Fから壁にも体にやさしいハイクリンボードを
張っていきます☆
6/8 引き続き、水廻りの床下地には
耐水コンパネを張っていきます☆
内装ドアの枠を組んで水平・垂直を
正確に取付けていきます☆
2Fの防音室には、石膏ボード21mm厚を
下地に天井裏まで張り上げます☆☆☆
対面キッチンカウンターを施主様の
ご希望の高さで製作していきます☆
社長が岡山の木材市場で仕入れた
価値の高い本物!!
ブラックウォールナット”一枚板を
加工して取付けます☆
6/7 1Fの寝室にもフローリングを張っていきます☆
収納内も同様に張ります☆
洗面台が設置される廊下の床は
耐水性・清掃性抜群のクッションフロアで
仕上げるため、その下地には耐水コンパネを
採用します☆
6/6 引き続き、勾配天井の下地を組んだ後
天井裏に高性能グラスウールで断熱して
ハイクリンボードを張っていきます☆
足場を組んでいる間に、高い位置の壁下地を
進めます☆
2Fのフローリングを張ります☆
サックスや

防音室の壁下地を組んでいきます☆
脱衣室の壁下地を組みます☆
床下地調整材としてベニアを張ります☆
6/5 2Fからフローリングを張っていきます☆

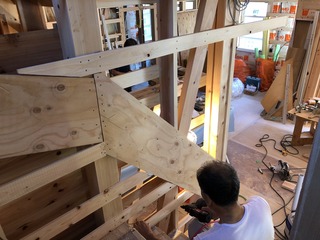

リビングの勾配天井を組んでいきます☆

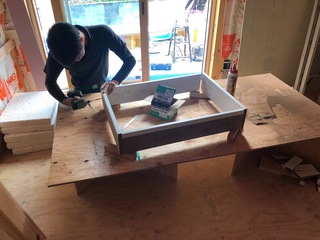

6/4 脱衣室やトイレ、サンルームなどの湿気が
こもりやすいお部屋の下地には、耐水石膏ボード(黄緑)を
張っていきます☆
窓枠を組んで取付けます☆
6/2 引き続き、1Fの天井下地を組んで
ハイクリンボードを張っていきます☆
組み立てた窓枠を取付けていきます☆
6/1 引き続き、階段を製作していきます☆
手すりが取り付く部分には予め下地用
合板を張っておきます☆
1Fの天井下地を組んで
ハイクリンボードを張っていきます☆
組み立てた窓枠を取付けていきます☆
5/31 引き続き、無垢材を加工して
一から階段を製作していきます☆
窓枠をカットして組んでいきます☆
天井にハイクリンボード(ピンク色)を張っていきます☆
5/30 当社では、建材メーカーの既製品階段を
採用せず、大工さんが無垢材を加工して
一から製作していきますよ!(^^)!
強度も質感も格段に違います☆
引き続き、2Fの床下地に吸音用ボードを
張っていきます☆
5/29 引き続き、LDKの天井下地を
組んでいきます☆
2Fの物音が1Fに響きにくくするため
床下地に吸音用ボードを張っておきます☆
5/28 リビングの高い勾配天井も
下地を組んでいきます☆
5/26 引き続き、1Fの外周壁に断熱材を

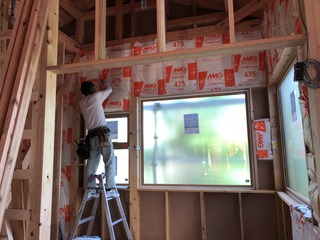

入れて天井下地を組んでいきます☆
5/25 引き続き、1Fの外周壁に断熱材を
入れて天井下地を組んでいきます☆

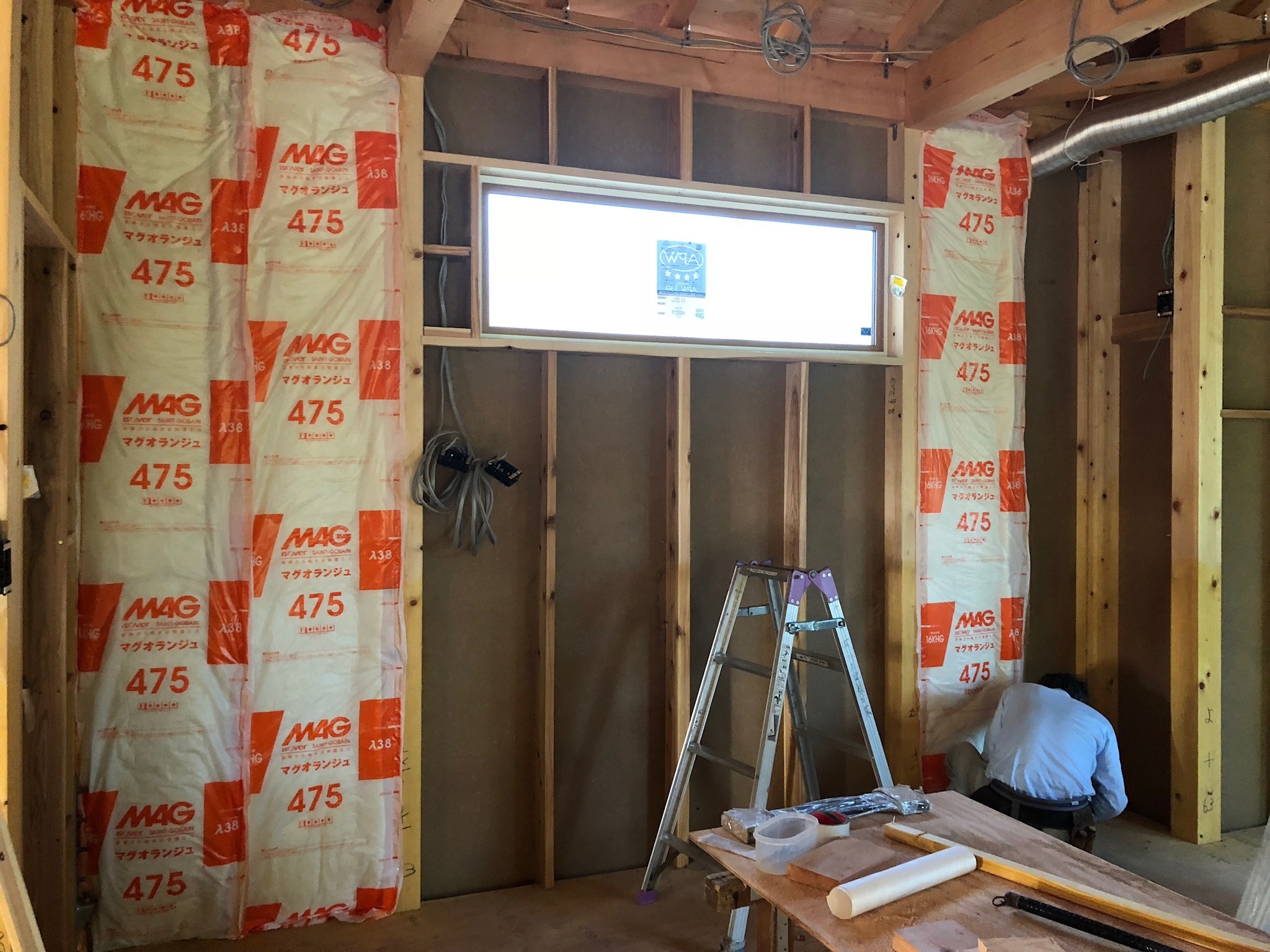

5/24 1Fの外周壁に断熱材を入れて
天井下地を組んでいきます☆
5/23 引き続き、2Fの天井下地を進めます☆

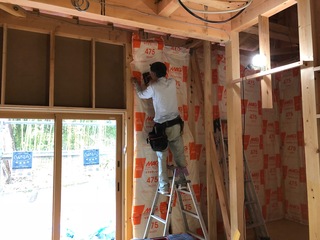

1Fにも高性能グラスウールを
取付けていきます☆
5/22 引き続き、天井下地を組んで
天井裏に断熱材を敷き詰めてハイクリンボードを

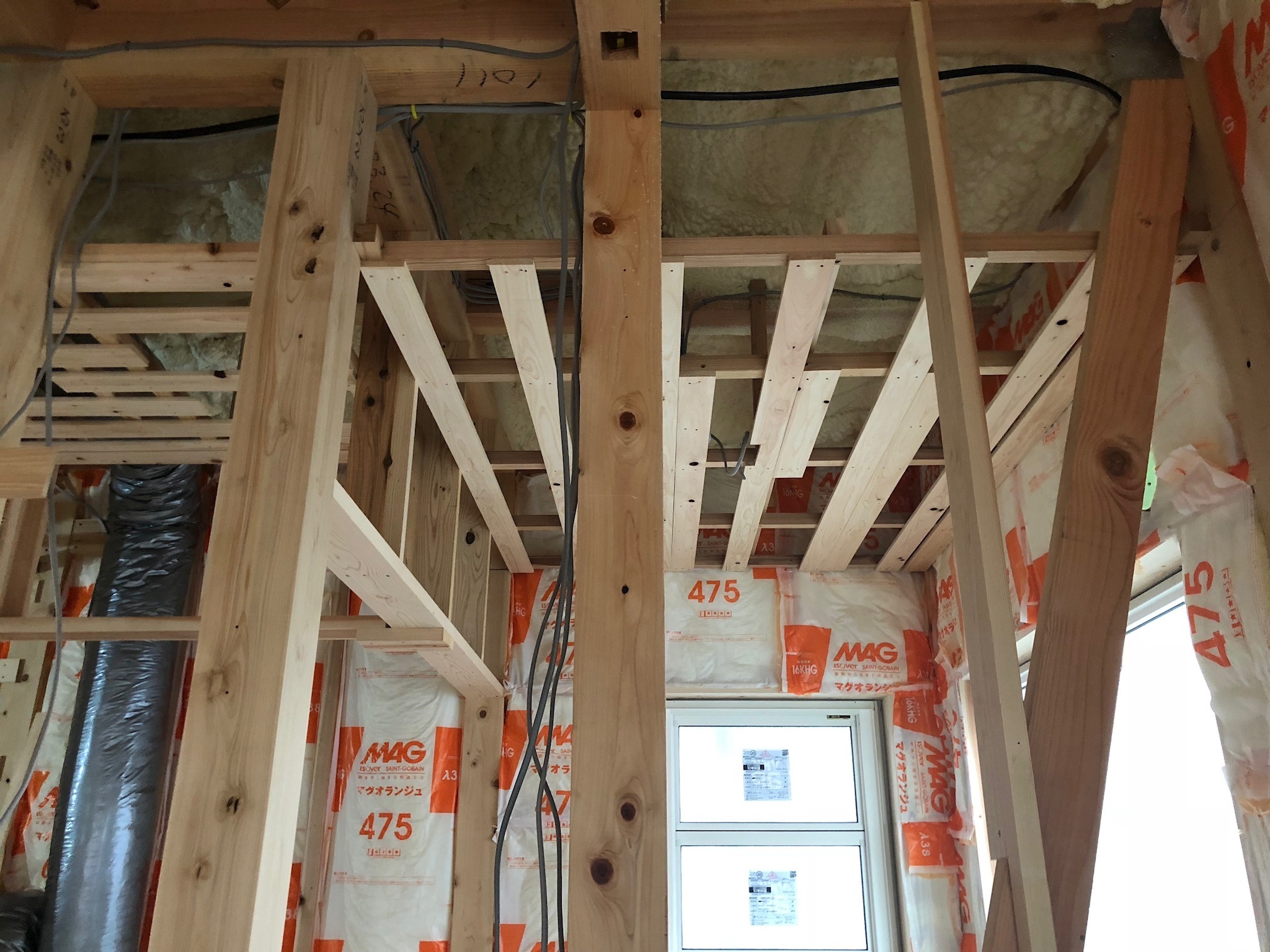

張っていきます☆
建具の下地枠を垂直正確に組みます☆
5/21 第三者検査機関である鳥取県住宅検査センター
より構造躯体や防水下地などの検査を受けます☆
検査に合格したので、2Fから
天井下地を組んでいきます☆
建具の下地枠を組んでいきます☆
5/19 施主様が選ばれた仕様のユニットバスを
現場へ搬入して組み立てます☆

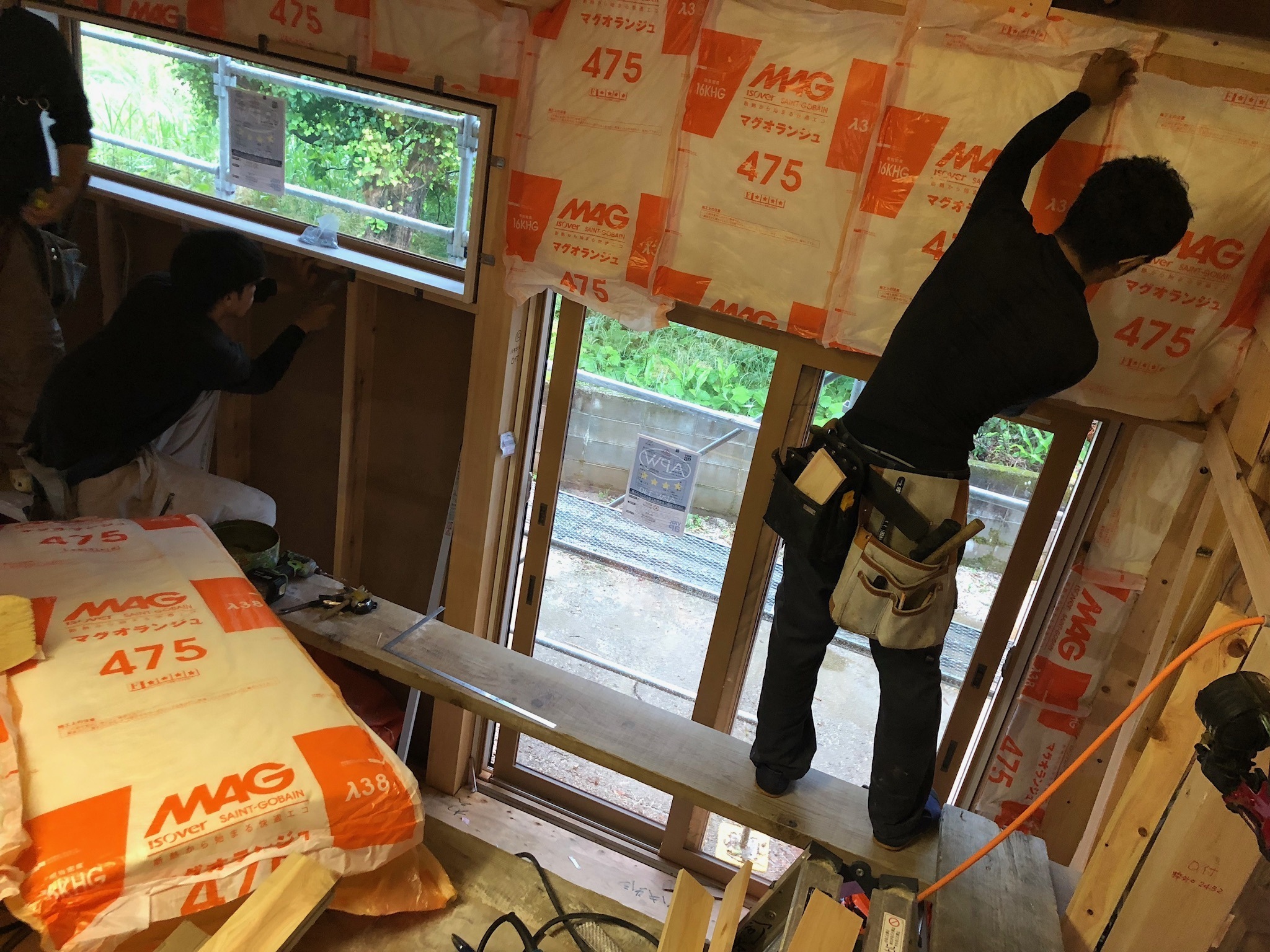

5/18 天井下地を組む前に、電気配線を
仕込んでいきます☆
ユニットバス周りには先行して壁断熱材の
高性能グラスウールを取付けておきます☆
5/16 建具の下地枠を組んでいきます☆
posted by こまさん at 00:00|
湯梨浜町T様【4世代それぞれの個性を尊重し合える円満なお家】
