2018年08月21日
リフォーム31〜外壁塗装工事
18年前にお手伝いさせて頂いたお家の外壁の
メンテナンス時期が過ぎて、色褪せてきたので
塗り替え工事をさせて頂きます☆

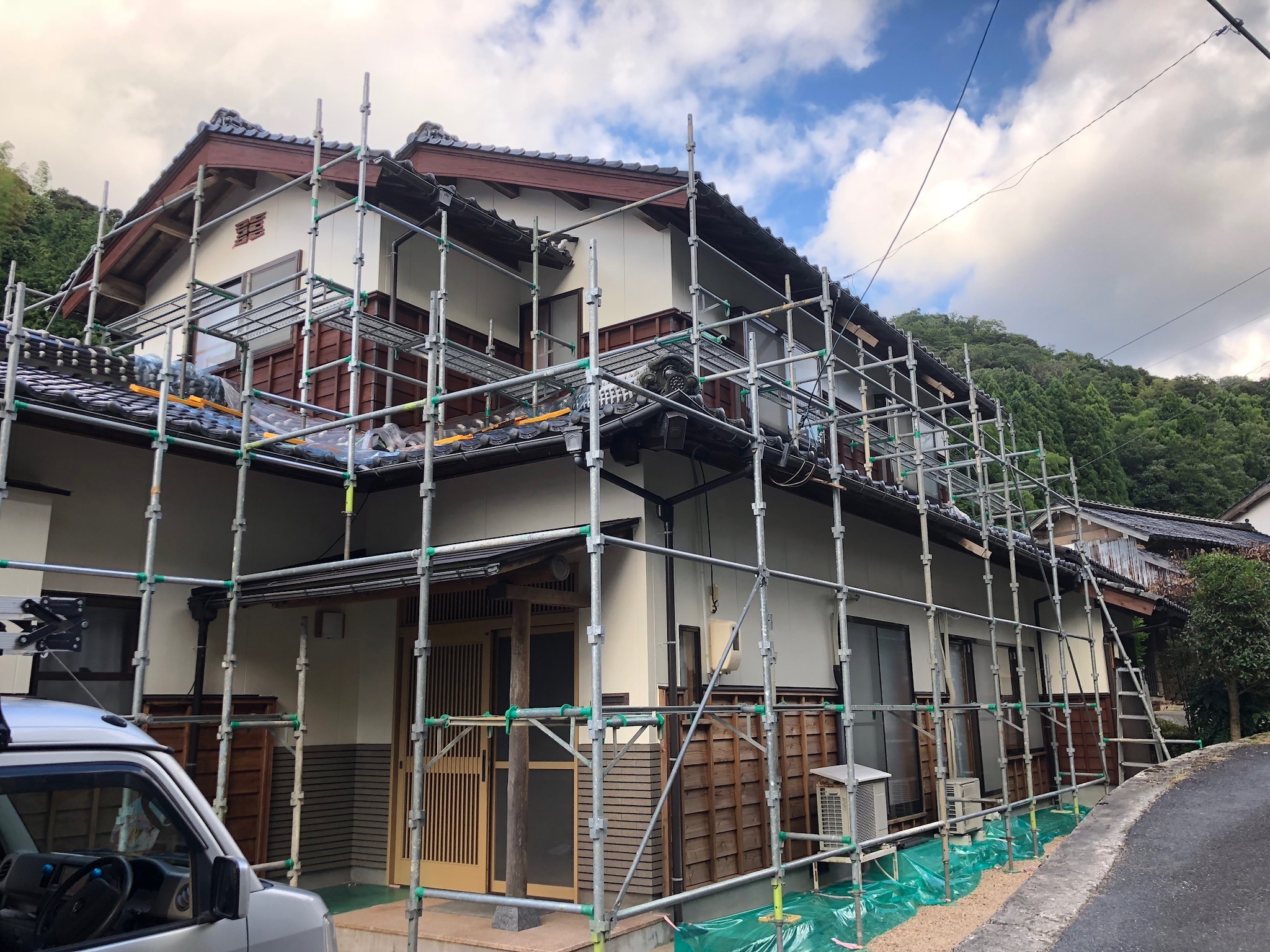

8/21 高耐久仕様☆の外壁塗装工事は
無事完了しました!(^^)!

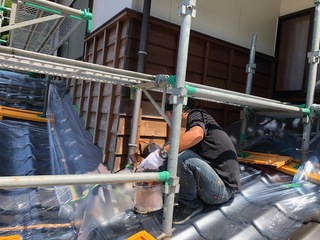

S様、この度はご依頼下さりまた、メンテナンスされることで
大切にお住まい頂きまして誠にありがとうございましたm(__)m
今後ともよろしくお願い致しますm(__)m
8/17 引き続き、木部にキシラデコールを
3回塗り重ねていきます☆
8/17 お盆前に、高所部分を塗り終えて
足場を解体しておいたので、最後に手の届く
1F部分の木部にキシラデコールを
2回目・3回目と塗り重ねていきます☆
8/8 引き続き、木部に防腐・防虫・耐候性が
抜群に優れているキシラデコールを塗り進めます☆
8/7 引き続き、木部に防腐・防虫・耐候性が
抜群に優れているキシラデコールを塗り進めます☆
8/4 鎧張りなどの木部には防腐・防虫・耐候性が
抜群に優れているキシラデコールを刷毛で3回塗り重ねます☆
8/2 フッ素樹脂塗料をローラーで塗っていきます☆
塗料も高級ですが、ローラー塗りなので塗膜も肉厚で
耐久性抜群ですよ!(^^)!
7/30 塗装に取り掛かる準備として
サッシや屋根に塗料が付着しないよう
養生シートを入念に貼っておきます☆

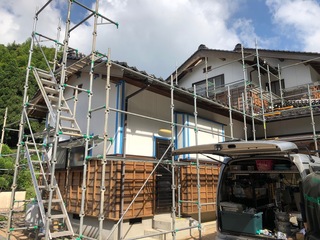

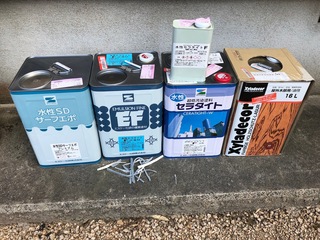

7/27 腰の鎧張り木部には木専用の
防腐・防虫・耐久性がかなり高いキシラデコールを☆
その他のサイディング部分には、
耐久性・耐候性共に最高級グレード!!
フッ素樹脂塗料をそれぞれ3回
塗り重ねます☆☆☆

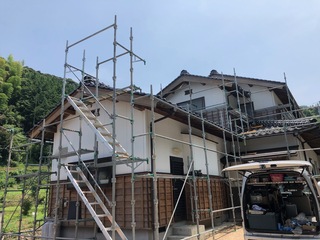

7/26 劣化したシーリングもはぎ取っていきます☆

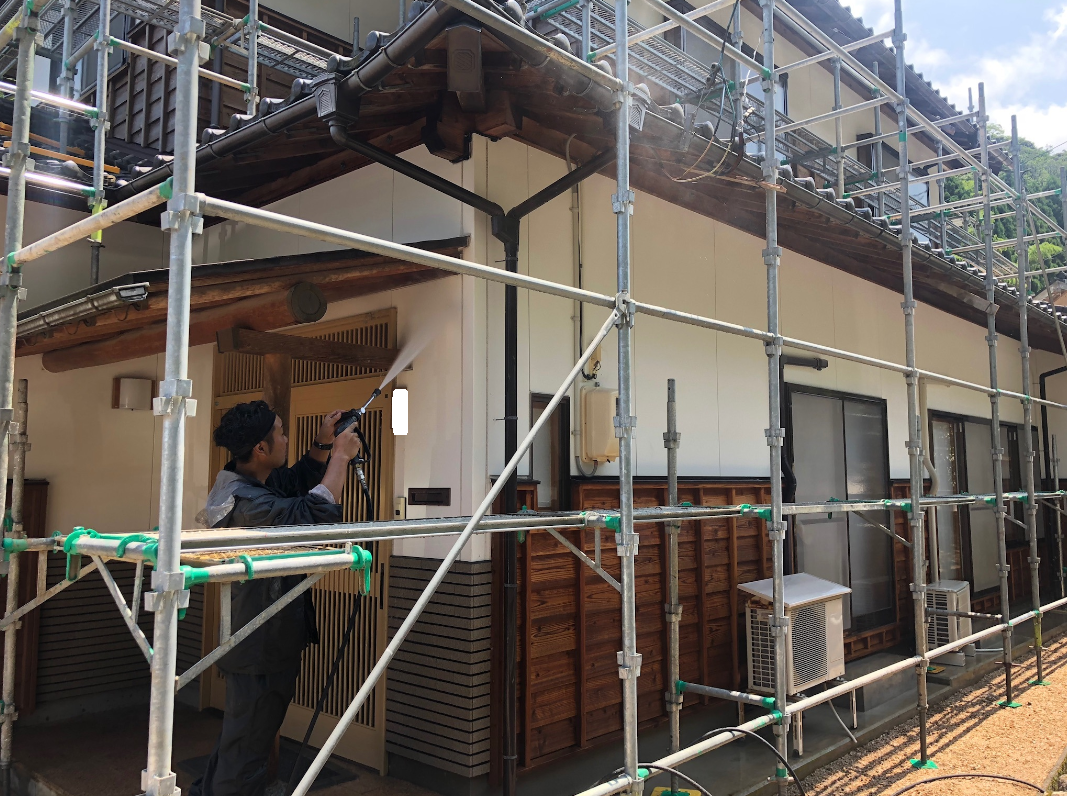

7/24 洗浄して汚れをキレイに除去していきます☆

7/23 仮設足場を組んでいきます☆
posted by こまさん at 00:00| リフォーム31
2018年08月09日
木造躯体工事
8/9 引き続き、外張り断熱材の厚みで桟木を留めて
オール樹脂APW330のサッシ枠を
はめ込んでいきます☆
8/8 スーパー耐力壁面材!!
ハイベストウッドを張りながら、
外張り断熱材の厚みで桟木を取付けます☆
桟木を取付けたら高断熱サッシ!
オール樹脂APW330のサッシ枠を
はめ込んでいきます☆
8/7 引き続き、スーパー耐力壁面材!!
ハイベストウッドを張り進めます☆
永く続く安心が標準です!(^^)!
8/6 地盤面から1mの高さの外周の木部には
高級防蟻・防腐剤モクボーペネザーブ”を
吹き付けていきます☆
サッシの下地枠を組んだ後、スーパー耐力壁面材!!
ハイベストウッドを張り進めます☆
内部の間仕切り壁にも間柱を取付けていきます☆
電灯コンセントの位置や照明プランを
伊藤様と社長が現場で打ち合わせて
詳細に決めて行かれます☆
お部屋毎のテレビやベッド、机などの
配置を基に決めて頂くので完成後の満足度が
違いますよ!(^^)!
8/4 引き続き、高断熱性能を誇る!
オール樹脂サッシの下地枠を組んでいきます☆
8/3 引き続き、高断熱性能を誇る!
オール樹脂サッシの下地枠を組んでいきます☆
8/2 引き続き、高断熱性能を誇る!
オール樹脂サッシの下地枠を組んでいきます☆
8/1 引き続き、耐震用筋交い・補強金物
間柱を取付けていきます☆
高断熱性能を誇る!オール樹脂サッシの
サイズで下地枠を組んでいきます☆
7/31 外周の耐力壁面材ハイベストウッド”
に加えて、間仕切り壁にも筋交い(斜材)を配置して
補強金物・間柱を取付けていきます☆
7/21 鼻隠しの下地板を取付けていきます☆
7/20 南面のパラペット屋根を進めます☆
6/30 東面のパラペット屋根を進めます☆
箱樋にもゴムアスルーフィングで防水しておきます☆
ハイベストウッドを軒まで張り上げます☆
6/29 大きな下屋根ですが、まずは北側から
タルキを打って下地を進めます☆
遮熱シートとゴムアスルーフィングの二層構造で
防水します☆
東面に移ります☆
耐力壁面材ハイベストウッドを梁と桁まで通して
張ってから、屋根下地に取り掛かります☆
南面のパラペット屋根に取り掛かります☆
6/28 夜中〜早朝まで激しい雨が降っていましたが
社長と施主様の協議により、予定通り上棟を迎えることに
なりました!作業開始までには雨もすっかり止んで良かったです!(^^)!
工事の無事完成と安全を祈願して
伊藤様とご一緒に四隅をお清めします☆
朝礼でご挨拶を頂戴して、皆さんで
乾杯します☆
作業を開始します!!
美作ひのきの太い柱を土台に差し込んでいきます!
構造材(はりや柱)を一本一本丁寧に
組み上げていきます☆
横材の梁(はり)の太さに注目!!
これぞウェリーハウスが誇る!!
骨太構造”
普段現場でダクト配管のどのお仕事される
伊藤様にも、一日作業をお手伝いして頂きます(^_^)
1Fの下屋根も組んでいきます☆
もちろん!全棟、耐震最高等級3が標準ですが
耐震等級だけでは計りきれない強さがここにあります☆
建物(柱)の垂直を正確に計って筋交いで仮固定します。
工事面積が75坪もあるので部材もたくさんです☆
2階の床には剛床工法として
厚床合板28mm厚(ジョイント部に実付き)を
敷いてN75mmで留めます☆
午前中の作業は完了☆
お昼休みは伊藤様のご厚意で、豪華なお弁当を
ご一緒に美味しく頂きましたm(__)m
午後の作業を開始!
2階にも桧の柱を立てて小屋組みを
組んでいきます☆
屋根の荷重も太い梁と桧柱がしっかり支えます☆
束を立てた後、母屋を差し込んでいきます☆
皆さんで記念撮影(*^^)v
伊藤様に建物の一番高い頂き”となる棟木を
納めて頂きます☆
周囲の景色や、ウェリーハウス標準の建物の
高さに驚いて、感動しておられました!(^^)!
屋根タルキをN125mmの釘で
しっかり打ち留めます☆
1階の屋根では予めスーパー耐力壁面材!!
ハイベストウッド”を張っておきます☆
屋根下地に構造用合板を張っていきます☆
2階の屋根に遮熱シートを貼って、その上に
防水下地として防水性・耐久性の高い!
ゴムアスファルトルーフィング強力型22sを
張っていきます☆
外壁の防水下地に完了までは雨風から
構造躯体を守るために必ずブルーシートで
養生しますが、明日は晴天となることと、
朝方までの湿気を逃がすために風を通すことを優先します☆
周囲を清掃して作業終了!
最後に、伊藤様から御礼のお言葉と
心温かいお土産などを頂戴いたしましたm(__)m
本日はお忙しい中、作業含め一日お付き合い頂き
たくさんのお心遣い誠にありがとうございましたm(__)m
明日からも一層気を引き締めて
家づくりのお手伝いに専念して参ります!
6/27 工事面積が約75坪と大きいので、
上棟日の作業が少しでもスムーズに進めるよう
スーパー耐力壁面材の2F屋根取り合い部分を
予め加工しておきます☆
仮設足場を組んでいきます☆

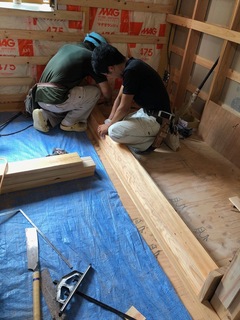

6/26 ウェリーハウスが誇る!!美作産高級桧(ひのき)120角の
柱と、骨太!!米松の梁を予め組んでおきます☆
骨太だけあってかなりの重量です☆
地震・台風はもちろん、2Fの床もガッチリしてます☆
それらを支える桧柱の本数も半端ない!!
桁にも柱を差し込んでおきます☆
6/25 ジオパワーシステムの場合、
床下は気密・断熱施工をしているので、
調湿・防腐・防蟻・消臭などの効果が半永久的に持続する!
セラミック炭”を敷き並べておきます☆
予め加工していた、剛床工法の厚床28mm厚合板を
張っていきます☆
その合板が汚れたり、濡れたりしないよう
養生シートを貼っておきます☆
上棟前の下準備として、1Fの下屋根に
必要なタルキ掛けを加工しておきます☆
ウェリーハウスが誇る骨太構造”の木材を
現場へ搬入します☆
6/23 大引きを納めた後、ぐり石層の上にはプラ束
・その他には鋼製束を用いて、床組みの水平を
正確に調整していきます☆
床組全てに、高級!シロアリ防蟻剤
人体には無害のモクボーペネザーブ”を
吹付けていきます☆
有機剤が一切含まれてなく、ホウ酸系の防蟻剤なので
経年による化学分解が起きにくい性質があります☆
効果は半永久的ですよ!(^^)!
根太を納めます☆
基礎〜床組の上まで、外部との通気を断つために
予め土台に気密シートを貼っておきます☆
伊藤様の熱いこだわりの一つ!
ご自身で施工されます☆
上棟に向けて、屋根タルキを加工しておきます☆
万一、日曜に雨が降っても機械室に水が
溜まらないよう、養生シートを張っておきます☆
6/22 アンカーボルトの位置を土台に
写したので、そこをドリルで穴あけします☆
ジオパワーシステムでは、外部と熱を遮断するため
気密パッキンを取付けていきます☆
ぐり石層”の断熱に続いて、機械室や
水廻り部分の外周基礎にも断熱材を取付けていきます☆
その内側にさらなる高断熱として、
伊藤様がご自身で断熱材を取付けられます☆
土台を据えていきます☆
床組として大引きを納めます☆
土台の位置を微調整します☆
6/21 土台を据える前に
基礎コンクリートの天端に建物位置の
基準となる墨を付けておきます☆
当社のこだわりの一つ!!
寒い風土で強く育った美作産桧を現場に搬入します☆
基礎コンクリートと緊結するアンカーボルト
位置を土台に写します☆
6/16 引き続き、厚床合板を加工していきます☆
工期の都合上、社長にも大工工事を応援してもらいます!!
6/15 剛床工法に使用する!28mm厚の
厚床合板合計105枚を、図面に合わせて
加工しておきます☆
posted by こまさん at 00:00|
湯梨浜町伊藤様【地中熱を最大限に引き出せる!一際高性能なお家】

2018年08月07日
内部工事U
8/7 建築確認申請の通りに完成しているか?
第三者検査機関である鳥取県建築住宅検査センターより
検査を受けます☆
もちろん合格しました!(^^)!
8/2 階段の手すりを取付けます☆

7/31 大容量の玄関収納を組み立てて設置します☆
ハウスクリーニングを開始します☆
7/30 アウトセット引き戸のレールを取付けます☆
クローゼットにステンレス製のハンガーパイプを
取付けます☆
衛星器具を取付けます☆
7/28 手造り食器棚に建具を取付けます☆
7/27 パントリー内にも使い勝手や
収納力UPで、棚を製作していきます☆
引き続き、仕上げ工事を進めます☆
7/26 壁紙を貼り終えたら、照明器具を
取付けていきます☆
床の養生を撤去して、建具をはめていきます☆
防音ドアも取付けます☆
7/25 納戸の中には、より収納力を
UPさせるために、大工さんが細かく棚や
仕切りを設けていきます☆

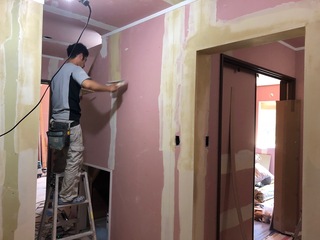

引き続き、1Fの機能性壁紙を貼っていきます☆
7/24 サンルームの仕上げに機能性壁紙を
張っていきます☆

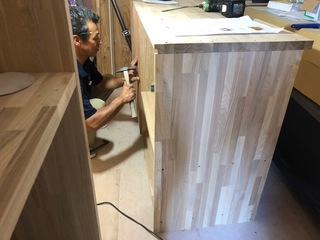

7/23 引き続き、食器棚を一から製作していきます☆
玄関の土間にもタイルを張って目地詰めします☆
7/21 T様のご希望の高さや大きさで、
食器棚を一から製作していきます☆
既製品に比べ、強度・耐久性抜群!!
地震が起きても倒れることはありません!!
機能性壁紙を貼り進めます☆
7/20 引き続き、廻縁と巾木を取付けていきます☆
ハイクリンボードにパテ処理していきます☆

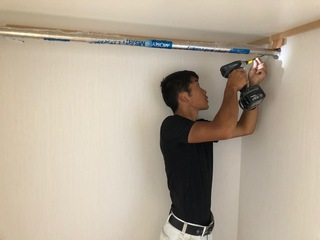

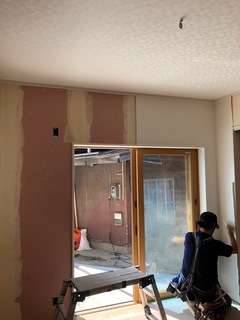

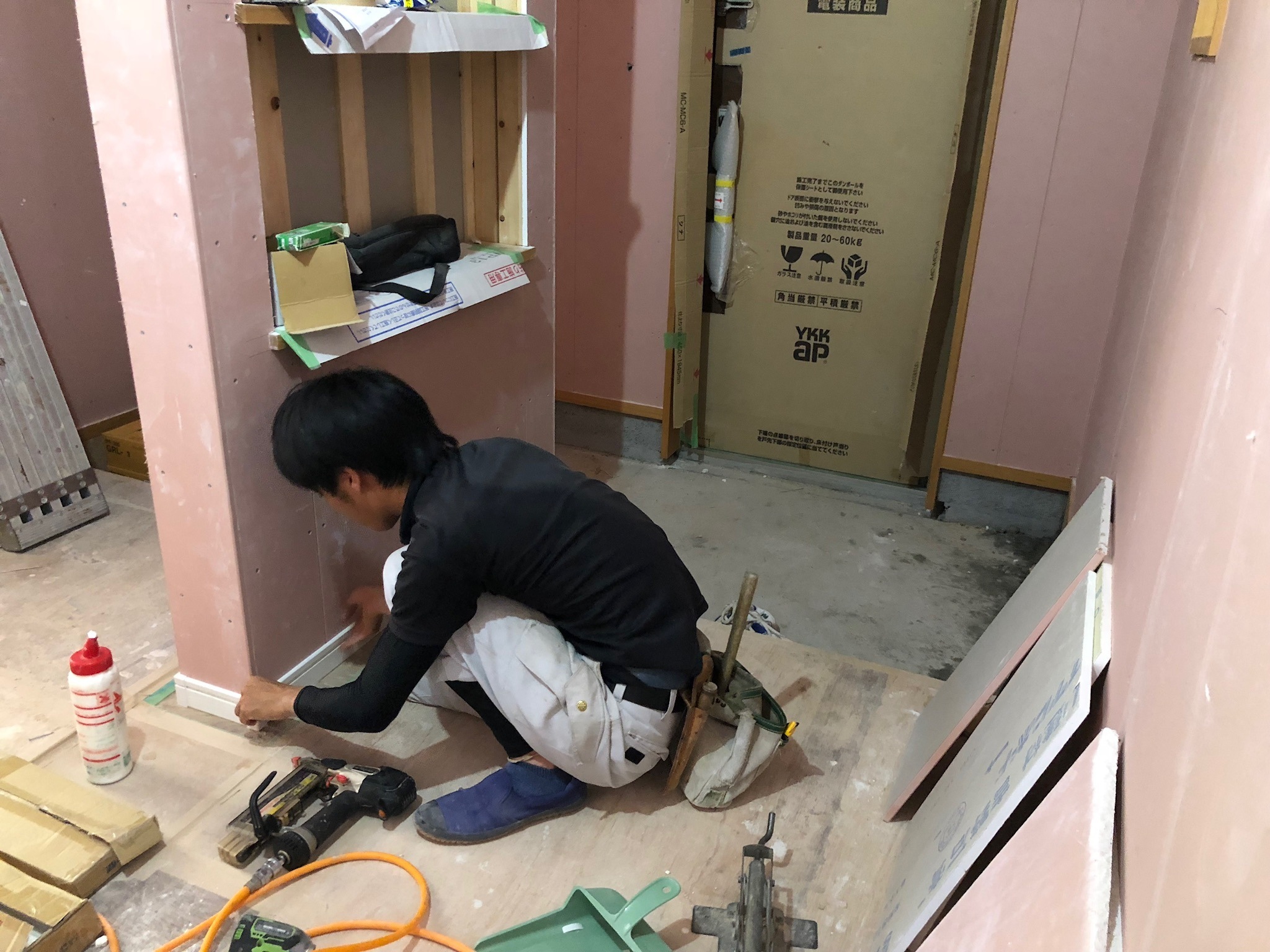

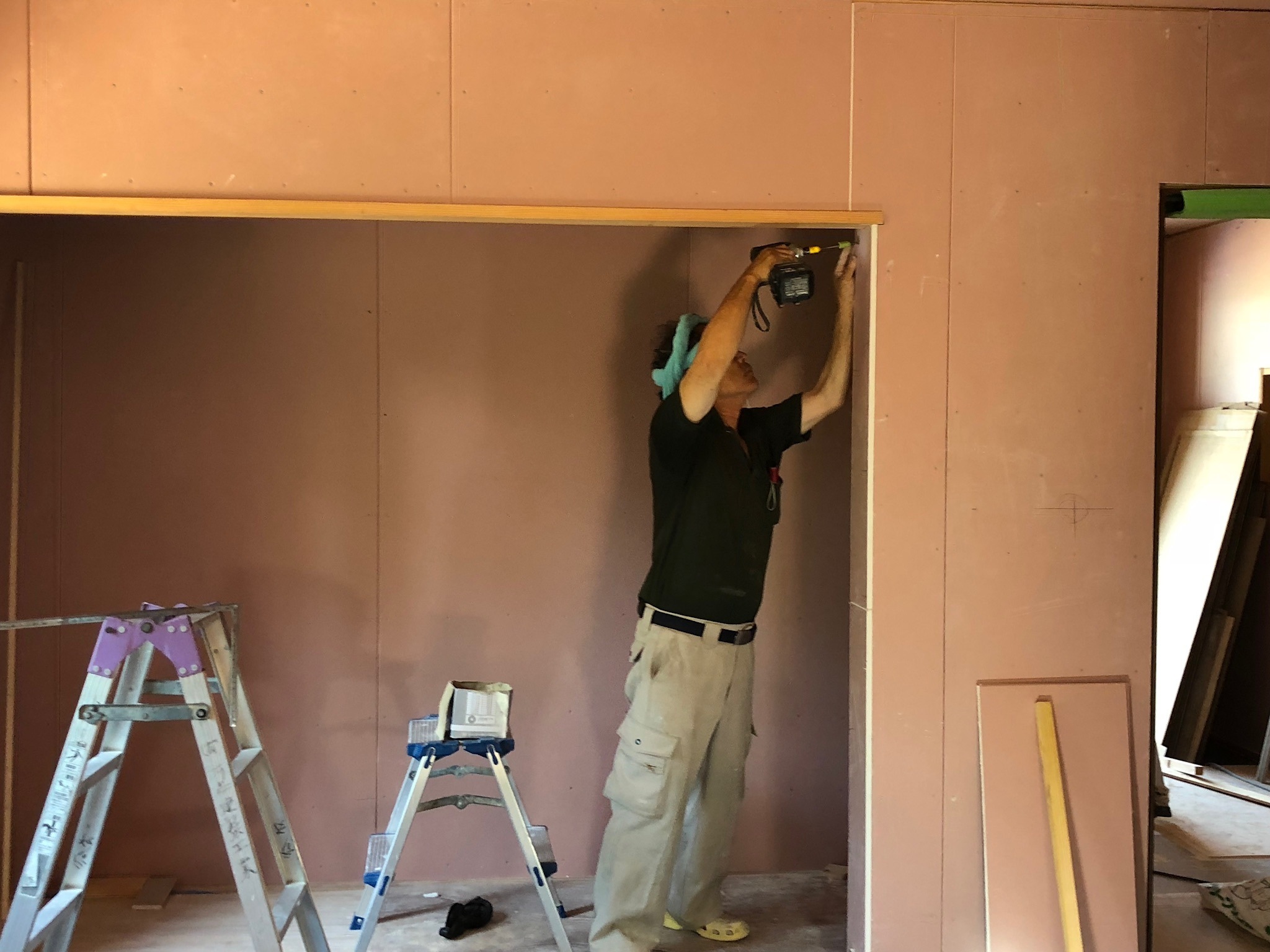

7/19 1Fの開口枠に額縁、巾木や廻縁を
取付けていきます☆
玄関の土間にタイルを張っていきます☆
7/18 照明器具を徐々に取付けていきます☆
7/16 仏間脇には仏具をさりげなく収納できる
可動棚を設置します☆
7/14 T様邸の仏壇寸法に合わせて下がり壁も製作
します☆
脱衣室には耐水ボード(黄緑)を張ります☆

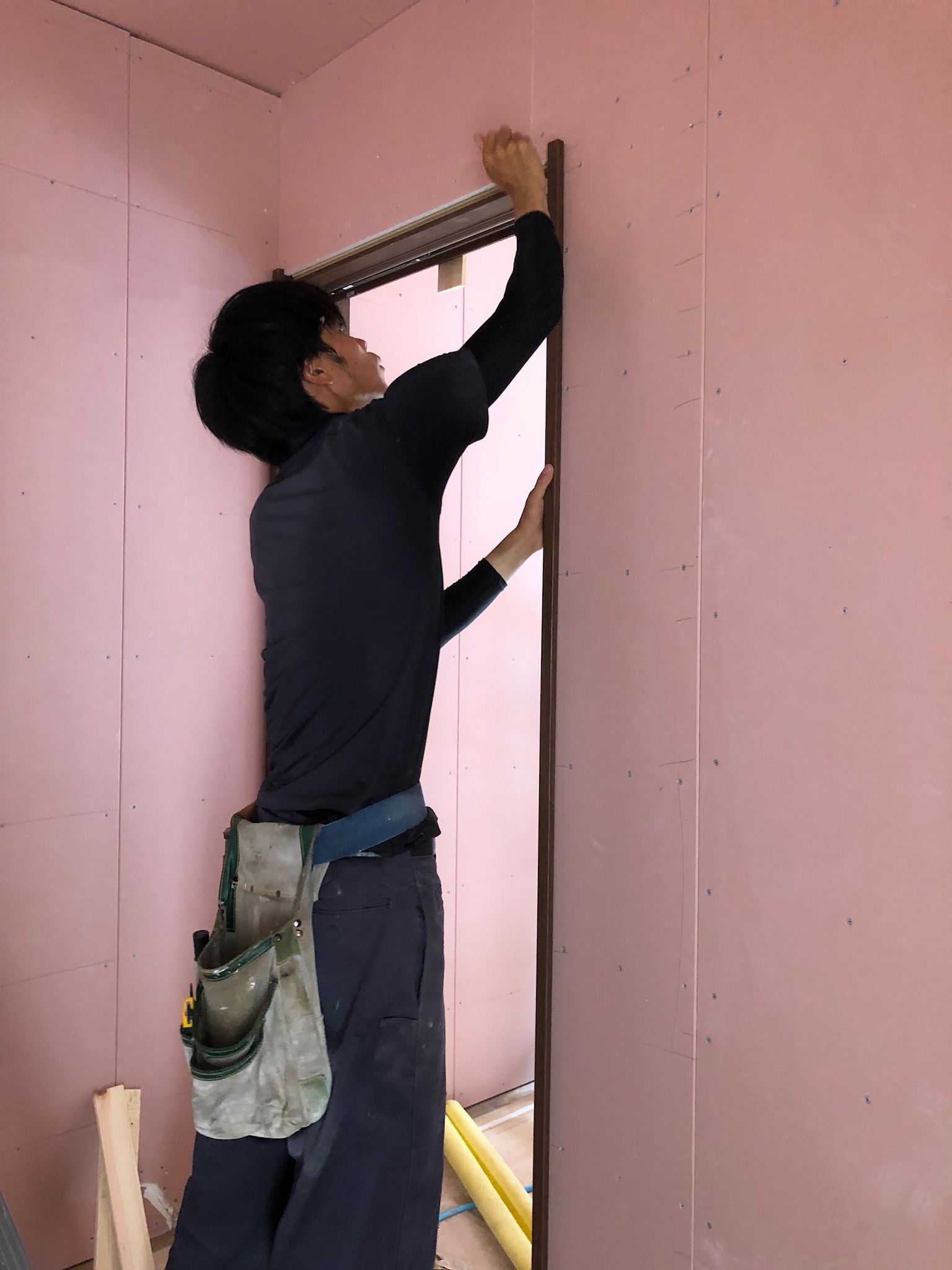

7/13 仏間の框には、無垢(本物)の肥松を
棟梁が鉋(カンナ)で仕上げて
取付けていきます☆
床にはオークを張ります☆
廻縁や額縁を取付けます☆
7/12 引き続き、ハイクリンボードを
張っていきます☆
posted by こまさん at 00:00|
湯梨浜町T様【4世代それぞれの個性を尊重し合える円満なお家】
