2019年10月25日
木造躯体工事
10/25 瑕疵担保責任保険に係る
施工基準適合検査を第三者検査機関
鳥取県住宅検査センターより受けます☆
合格です!(^^)!

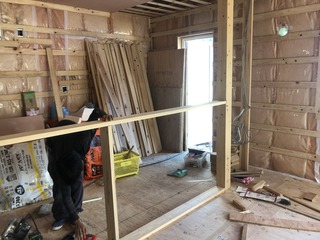

10/18 EXボードを張り終えたところから
高断熱玄関ドア・高断熱オール樹脂サッシAPW330

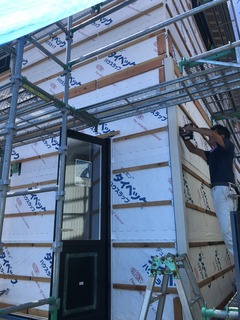

Low−E複層ガラス(アルゴンガス入り、樹脂スペーサ)を

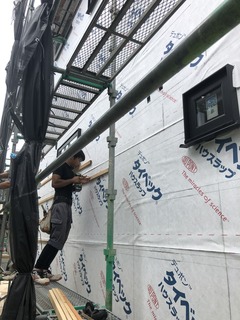

納めて、耐久性が高い防水・透湿シートを貼っていきます☆
引き続き、高耐震補強金物を取り付けます☆
10/17 高級!シロアリ防蟻剤
人体には無害のモクボーペネザーブ”を
吹付けた後、耐力壁面材の標準仕様!!
地震はもちろん!火災にも強い!!
タイガーEXボードも張り進めます☆
10/16 引き続き、サッシの寸法で下地枠を組みます☆
耐力壁面材を外周に張る前に!
土壌・床組処理に続いて、柱や間柱など外周の木材
(地盤面+1m部分)にも高級!シロアリ防蟻剤
人体には無害のモクボーペネザーブ”を
吹付けていきます☆
有機剤が一切含まれてなく、ホウ酸系の防蟻剤なので
経年による化学分解が起きにくい性質があります☆
効果は半永久的ですよ!(^^)!
10/15 引き続き、筋交い(斜材)を納めていきます☆
サッシの寸法で、下地枠を組みます☆

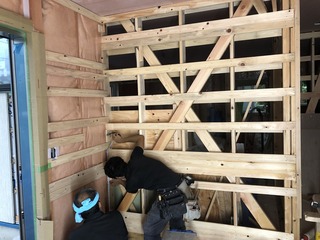

10/12 引き続き、耐力壁面材に加えて建物の強度バランスを
均衡させるために、筋交い(斜材)を要所に納めていきます☆
耐震等級最高レベル“3”+『骨太構造』が
ウェリーハウスの標準です✩✩✩
地震が起きても、基礎コンクリートと柱が
抜けて倒壊しないよう!予め基礎コンクリートに
埋め込んでおいたホールアンカーボルトを
桧の柱にしっかり緊結していきます☆
サッシの寸法で、下地枠を組みます☆
外周の間柱を取り付けていきます☆
10/11 ポーチ屋根もタルキを留めて
下地合板を張っていきます☆
防水措置として伸縮性・耐久性の高い!
ゴムアスファルトルーフィング強力型22sを
貼っていきます☆
耐力壁面材に加えて、内部の要所に
耐力壁となる筋交い(斜材)を取り付けます☆
10/10 台風18号の接近で延期しておりましたが、
本日は上棟吉日で見事に快晴
いよいよM様邸の上棟を迎えることが出来ました!(^^)!
工事の無事完成と安全を祈願して
施主様とご一緒に四隅をお清めし、
朝礼で社長が施主様との出会いやエピソード、
想いを職人に伝えます!
施主様からもご挨拶を頂戴して、皆さんで
乾杯しました☆
施主様の想いを共有”して、いざ作業開始!!

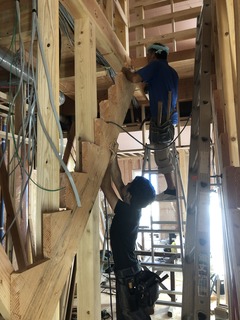

美作ひのきの太い120mm角の柱を
土台に差し込んでいきます!
構造材(はりや柱)を一本一本丁寧に
組み上げていきます☆
横材の梁(はり)の太さに注目!!
大工さんが飛んでも跳ねても当然ビクともしない!!
米松の梁!!これぞウェリーハウスが誇る!!
骨太構造”
もちろん!全棟、耐震最高等級3が標準ですが
耐震等級だけでは計りきれない強さがここにあります☆

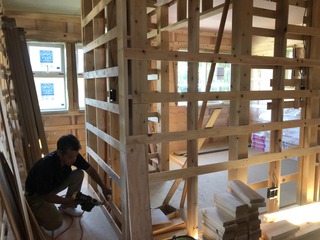

建物(柱)の垂直を正確に計って筋交いで仮固定します☆
2階の床には剛床工法として
厚床合板28mm厚(ジョイント部に実付き)を
敷いてN75mmで留めます☆
2階にも 美作ひのきの太い120mm角の柱を
梁に差し込んでいきます!
2Fの小屋組みを組んでいきます☆
束を差し込んで母屋を納めます☆
施主様に建物の一番高い頂き”となる棟木を
納めて頂きます☆
周囲の景色や、ウェリーハウス標準の建物の
高さに驚いて、感動しておられました!(^^)!
午前中の作業は完了☆
お昼休みでは施主様のご厚意で、豪華なお弁当を
美味しく頂きましたm(__)m
その後、集合して記念撮影をし、
施主様と社長は内装建具や
床の色を最終決定されました!(^^)!
午後の作業を開始!
屋根タルキを台風などの強風に対しても引き抜かれる
ことがない☆超強力型専用ビスでしっかり留めます☆
屋根下地に構造用合板を張って
破風板や鼻隠しを納めていきます、☆
1階の屋根に取り掛かる前に、予め耐力壁面材!!
地震はもちろん!!火にも強い!!
EXボード”を張っておきます☆
下屋根も屋根下地を進めます☆
屋根の防水下地として防水性・耐久性の高い!
ゴムアスファルトルーフィング強力型22sを
2階の屋根に張っていきます☆
外壁の防水下地に完了までは雨風から
構造躯体を守るためにブルーシートで
養生することが☆
ウェリーハウスの鉄則です☆
周囲を清掃して無事目標の工程まで進み作業終了!
最後に、施主様から御礼のお言葉と
お祝儀を頂戴いたしました(#^.^#)
本日はお忙しい中、一日お付き合いくださいまして
また、たくさんのお心遣い誠にありがとうございましたm(__)m
明日からも一層気を引き締めて
家づくりのお手伝いに専念して参ります!
10/8 下屋根との取り合い部分の耐力壁面材
“地震はもちろん!火災にも強い!タイガーEXボード”を
予め作業場で加工しておきます☆
10/7 作業場で予め加工していた、
剛床工法の厚床28mm厚合板実(凸凹)付きを
張った後、その厚床合板が濡れたり汚れたりしないよう
養生シートを貼っておきます☆
材料を大切にする!見えない常識です('ω')ノ☆
上棟に備えて、予め桧(ひのき)の通し柱と
胴差を組んでおきます☆
ウェリーハウスは基本が骨太構造☆なので
本物の木1本1本の重量もしっかりあります☆
木材が濡れないよう!
上棟日までブルーシートで養生しておきます☆
10/5 台風18号の接近で上棟日を延期としました。
外周の基礎コンクリート立上り天端に
通気基礎パッキンを敷いて、その上にシロアリに強い!!
太さ120mm角の桧(ひのき)の土台を据えて固定していきます☆
大引きを納めた後、鋼製束を用いて床組みの水平を
正確に調整していきます☆
土壌処理に続いて、人体には無害の高級防蟻剤!!
モクボーペネザーブ”を床組に吹き付けていきます☆
有機剤が一切含まれてなく、ホウ酸系の防蟻剤なので
経年による化学分解が起きにくい性質があります☆
効果は半永久的ですよ!(^^)!
床の水平を正確に!鋼製束で調整し
固定した後、床下断熱として
平成34年度目標トップランナー基準を大きくクリアした
ポリスチレンフォーム三種65mm厚
=熱伝導率0.028W/(M・K)を
張っていきます☆☆☆
9/30 基礎の立ち上がり天端に、土台を据えるための
基準の墨を写します☆
シロアリに強い!!
太さ120mm角の桧の土台に、
アンカーボルト位置を写して
ドリルで穴をあけていきます☆
9/28 引き続き、剛床工法+床下地となる
厚さ28mmの実(凸凹)付き合板を
作業場で加工していきます☆
9/27 引き続き、剛床工法+床下地となる
厚さ28mmの実(凸凹)付き合板を
作業場で加工していきます☆
9/26 剛床工法+床下地となる、厚さ28mmの
実(凸凹)付き合板を作業場で加工していきます☆
posted by こまさん at 00:00|
鹿野町M様【城下町の伝統を受け継ぐ暮らし】

2019年10月17日
内部工事U
10/17 ハウスクリーニング完了後、

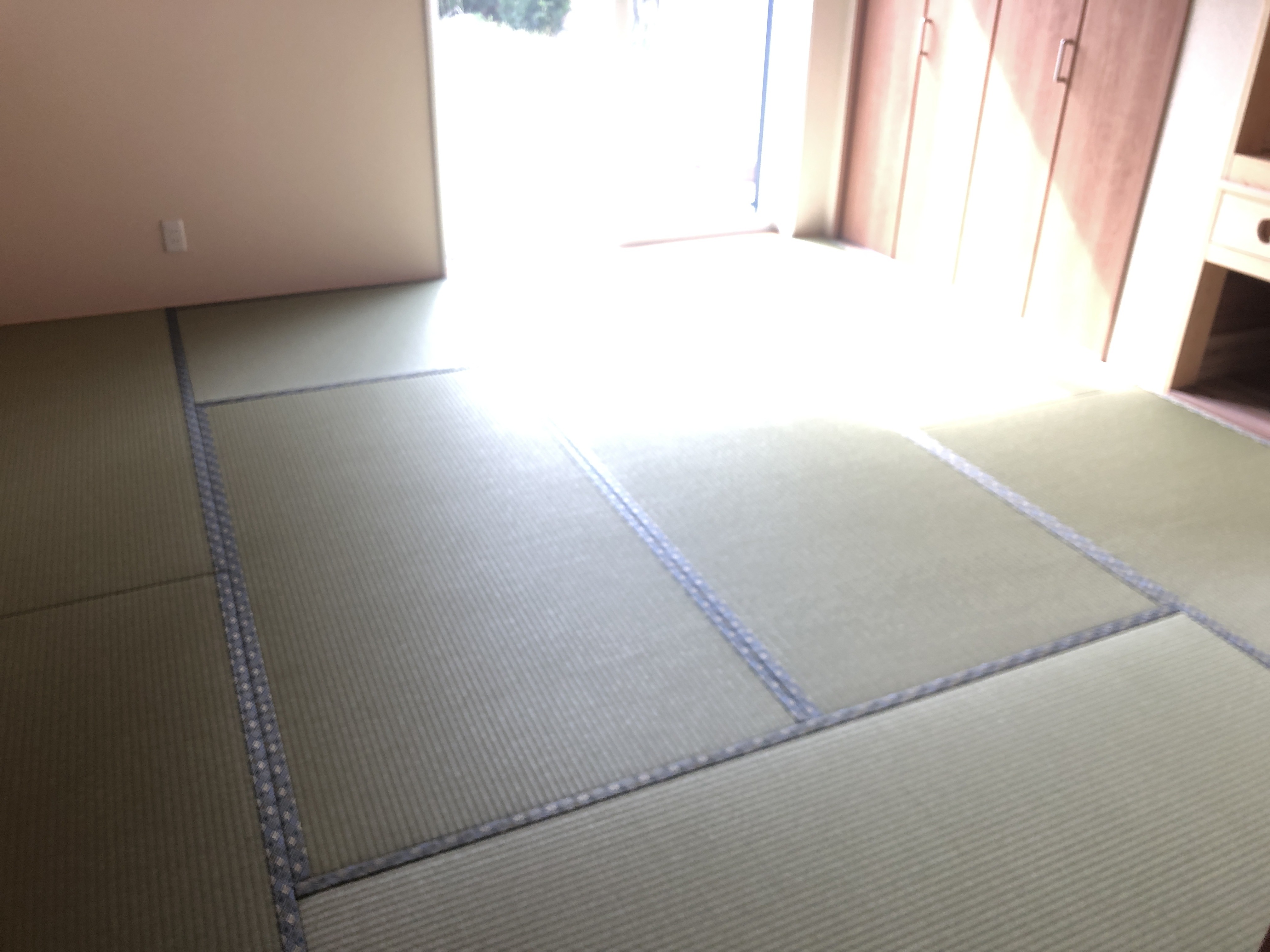

標準仕様の和紙畳を敷き詰めます☆
汚れや傷、紫外線にも強い畳です!(^^)!

10/8 階段手摺を取り付けます☆
収納建具も取り付けます☆
和室の機能性壁紙を貼っていきます☆
10/5 引き続き、機能性壁紙を貼り進めます☆
10/4 引き続き、機能性壁紙を貼り進めます☆

2Fの洗面化粧台を組立てて取り付けます☆
1Fの洗面化粧台も組立てて取り付けます☆
2Fの衛生器具を据えていきます☆
posted by こまさん at 00:00|
湯梨浜町T様【故郷で暮らす二世帯住宅】

2019年10月05日
外部工事
10/5 玄関ポーチの土間に300mm角の

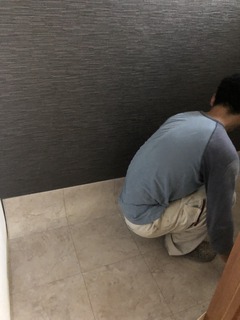

ノンスリップ磁器質タイルを張っていきます☆
10/4 全棟標準の高効率給湯器!パナソニック製!
エコキュートを設置して配管を接続します☆

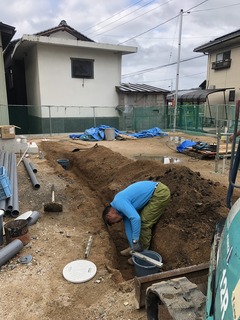

屋外の汚水・雨水配管を本管につないでいきます☆
10/1 屋根や外壁など外装に異常がないか?

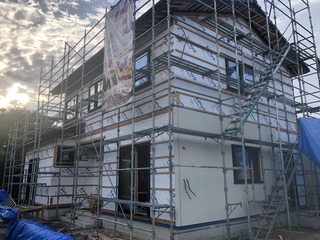

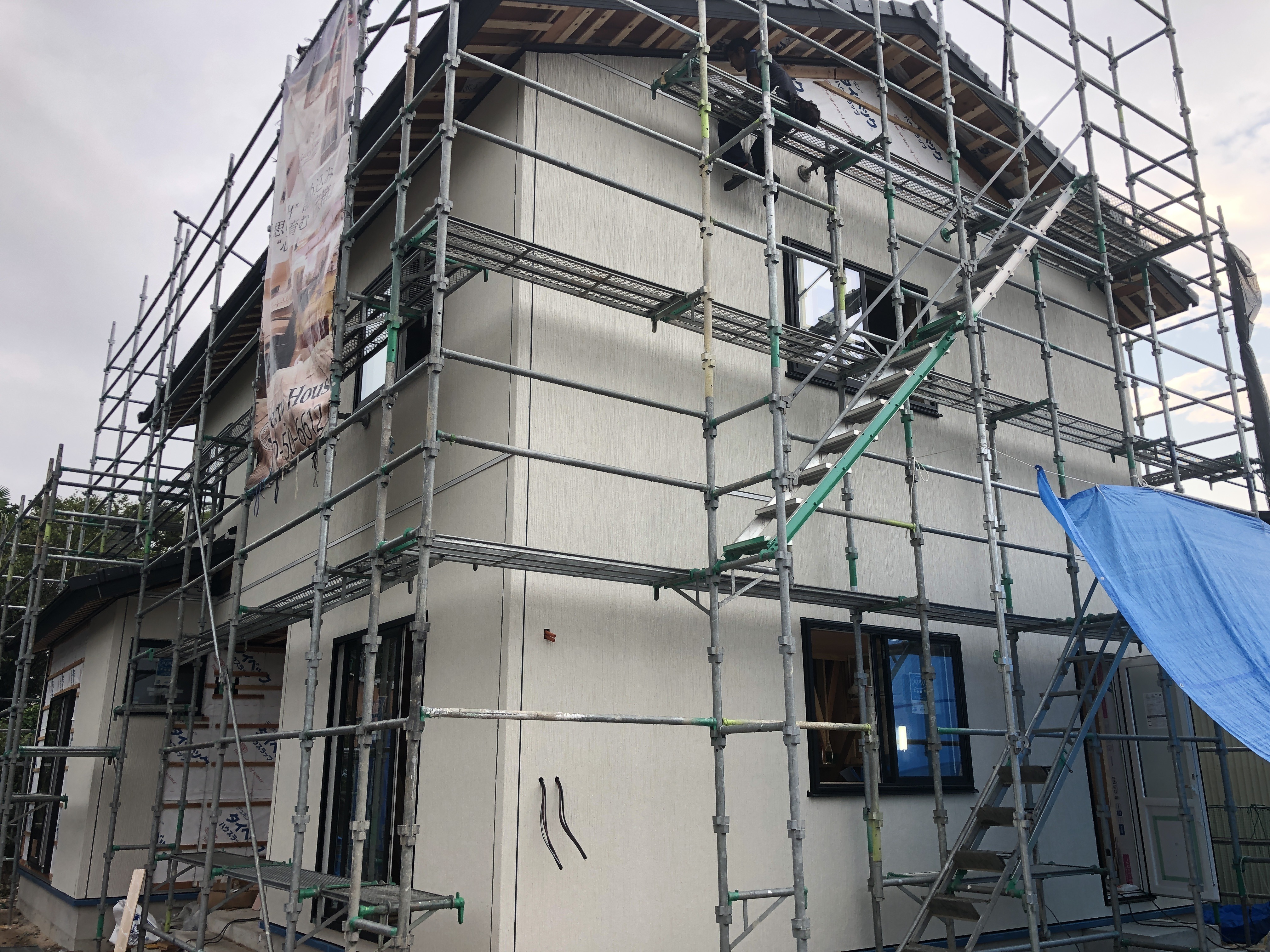

最終チェックした後、仮設足場を解体します☆

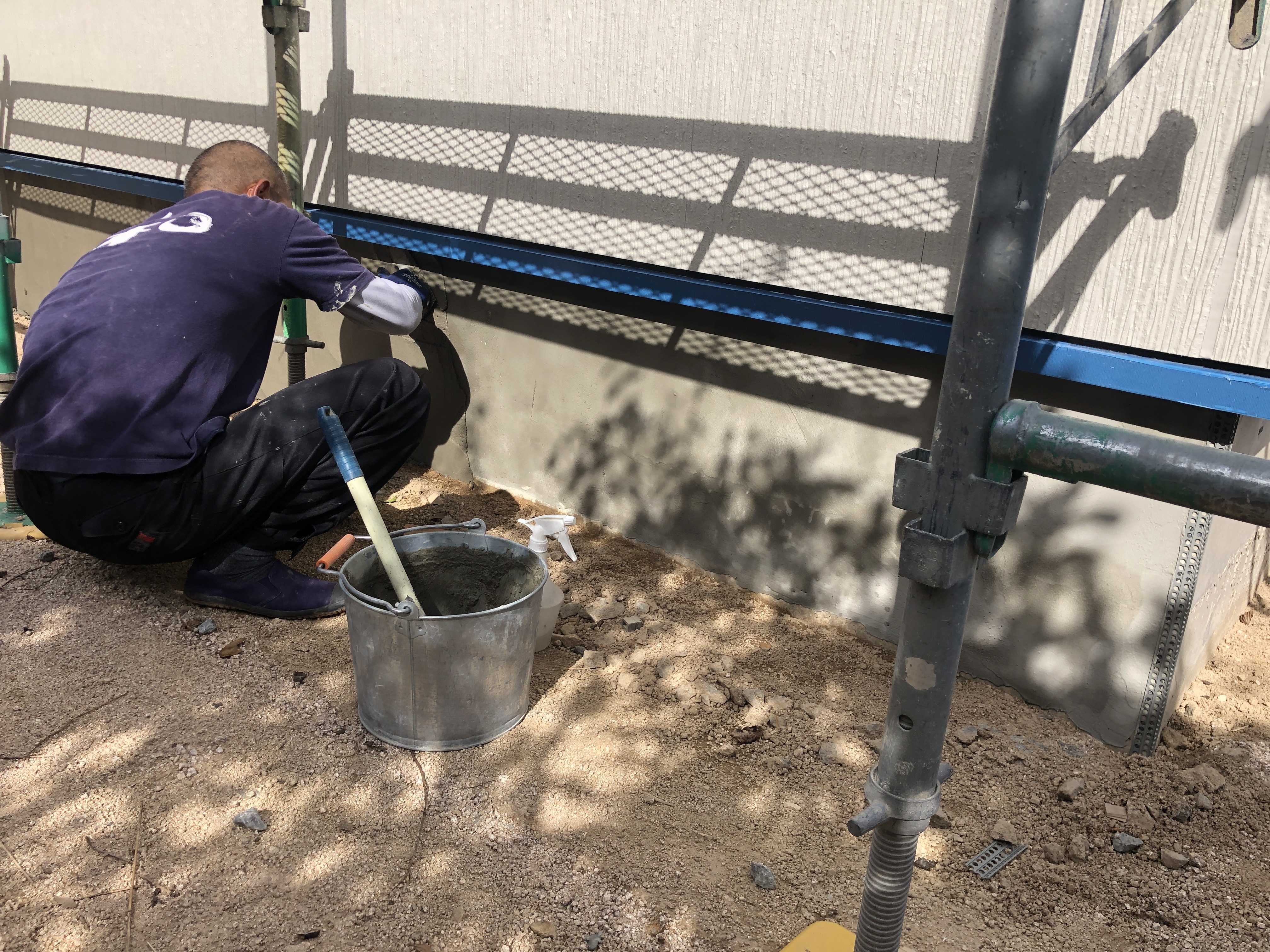

9/20 基礎の外周にモルタル刷毛引きの下塗りを進めます☆
降水量の多い日でもを雨水をしっかりキャッチ!!
デザインもスッキリな軒樋を取り付けていきます☆
9/19 外壁サイディングとその他の取合い部分に

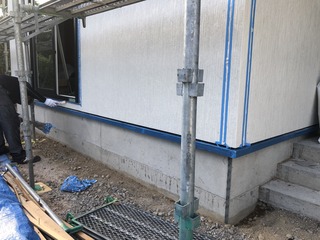

高耐久グレードの防水シーリングをしていきます☆
9/18 降水量の多い日でもを雨水を
しっかりキャッチ!!デザインもスッキリな
軒樋の受け金具を取り付けていきます☆

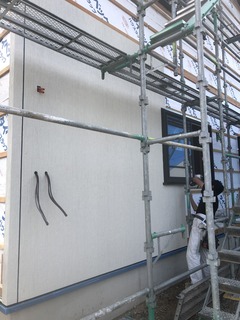

9/13 引き続き、光セラミック塗装の
高耐久サイディングを張っていきます☆
9/10 外壁の縦ジョイント部分は、コーキングを打って
ステンレス製水切りを被せて密閉することで、
二重防水構造とします☆
9/4 引き続き、光セラミック塗装の
高耐久サイディングを張っていきます☆
高耐久のステンレス製!!中間水切りを
ジョイントに取り付けて2F部分のスタータ金物を
固定します☆
9/3 引き続き、光セラミック塗装の
高耐久サイディングを張っていきます☆
9/2 引き続き、光セラミック塗装の
高耐久サイディングを張っていきます☆
8/30 光で汚れを分解してキレイを保つ!

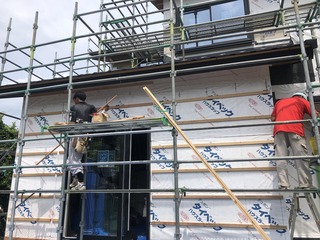

光セラミック塗装の高耐久サイディングを
張っていきます☆
8/29 水平の墨を正確に出して、サイディングを
引っ掛けるスタータ金物を取り付けます☆
8/24 軒天下地を組んでいきます☆

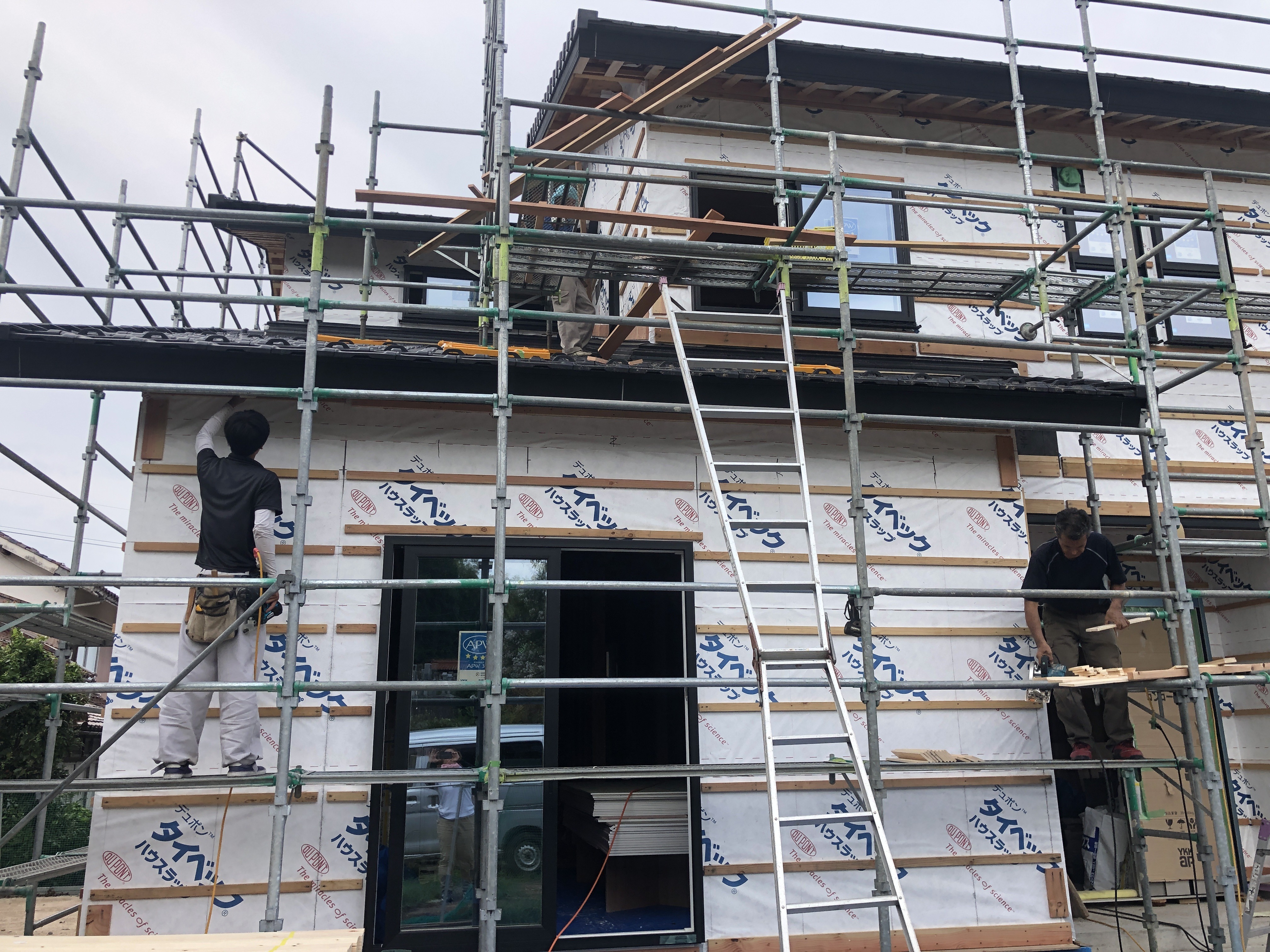

8/23 引き続き、外壁通気工法の20mm通気層確保のための
胴縁を留めていきます☆
8/22 『耐力壁面材EXボード』+『高耐久透湿防水シート』の
上に、引き続き外壁通気工法の20mm通気層確保のための
胴縁を留めていきます☆
8/21 外壁通気工法の20mm通気層確保のための
胴縁を留めていきます☆

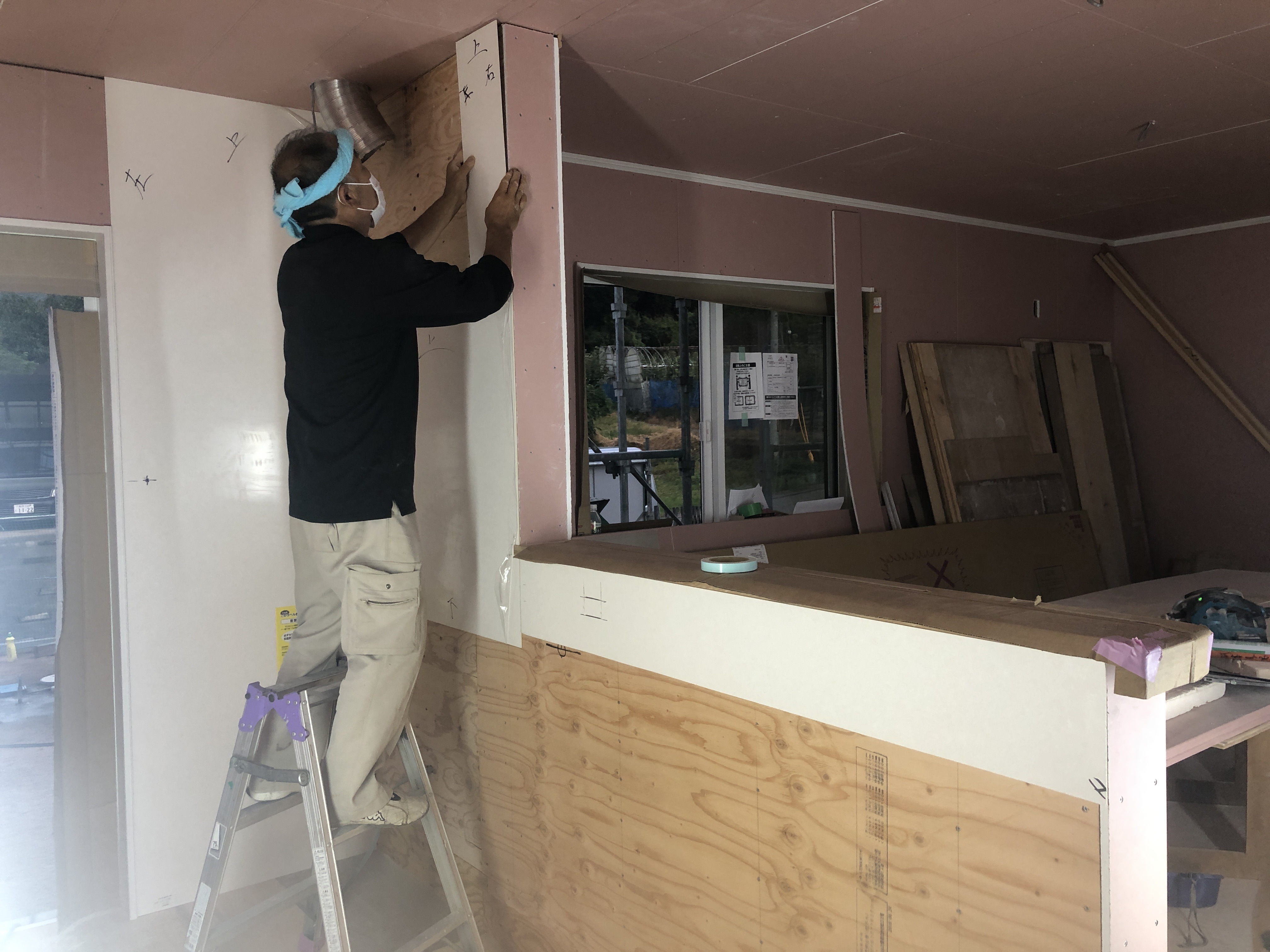

8/2 不燃化粧材、防火破風板を取り付けていきます☆
7/30 葺き止め水切りと土台水切りは必ず!
錆に強く!耐久性の高い!ステンレス鋼板を
加工して取り付けていきます☆

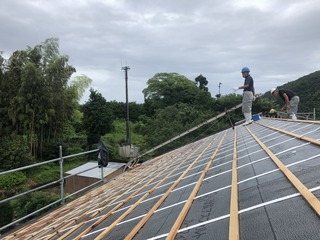

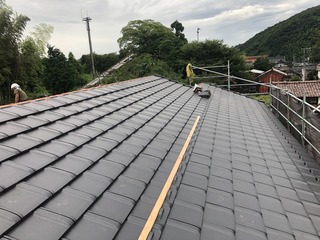

7/20 引き続き、石州防災平板瓦を上げて葺いていきます☆
瓦のピッチで留めた桟木に瓦の爪を引っ掛けた上に
一枚一枚に対し、耐久性の高い!ステンレス製
スクリュー釘65mmを2本ずつ打って留めるので、
地震や台風でずれる心配はほとんどいりません☆
雪止め瓦も適所に葺きます☆
ケラバ部分に予め取り付けたの捨て水切りまで
瓦を被せます☆
その上に袖瓦を納めます☆
1Fの下屋根の葺き止め防止として
漆喰を抑えてのし瓦を葺きます☆
7/19 ゴムアスルーフィングの上に
水が溜まらないよう水抜きテープを縦に貼って
その上に瓦の引っ掛け用の桟木を留めていきます☆
ケラバや下屋根の葺き止め部分には、
三重防水施工☆☆☆として“必ず!”
捨て水切り板金を取付けておきます☆
石州防災平板瓦を上げて葺いていきます☆
posted by こまさん at 00:00|
湯梨浜町T様【故郷で暮らす二世帯住宅】

2019年10月03日
内部工事
10/3 引き続き、大工さんが
仏壇を一から製作していきます☆
廻り縁や巾木を取り付けます☆
内装建具をはめていきます☆
階段廻りのパテ処理を進めて

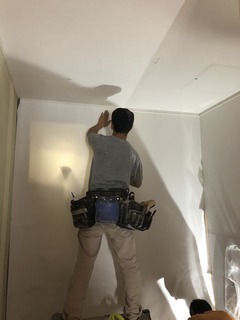

1FLDKの機能性壁紙を貼っていきます☆
10/2 引き続き、大工さんが
仏壇を一から製作していきます☆
床の間の框(かまち)を納めます☆
ハイクリンボードを張って、ケーシングを
取り付けます☆
2Fの建具をはめていきます☆
機能性壁紙を貼り進めます☆
10/1 施主様のご希望の仕様で、大工さんが
仏壇を一から製作していきます☆

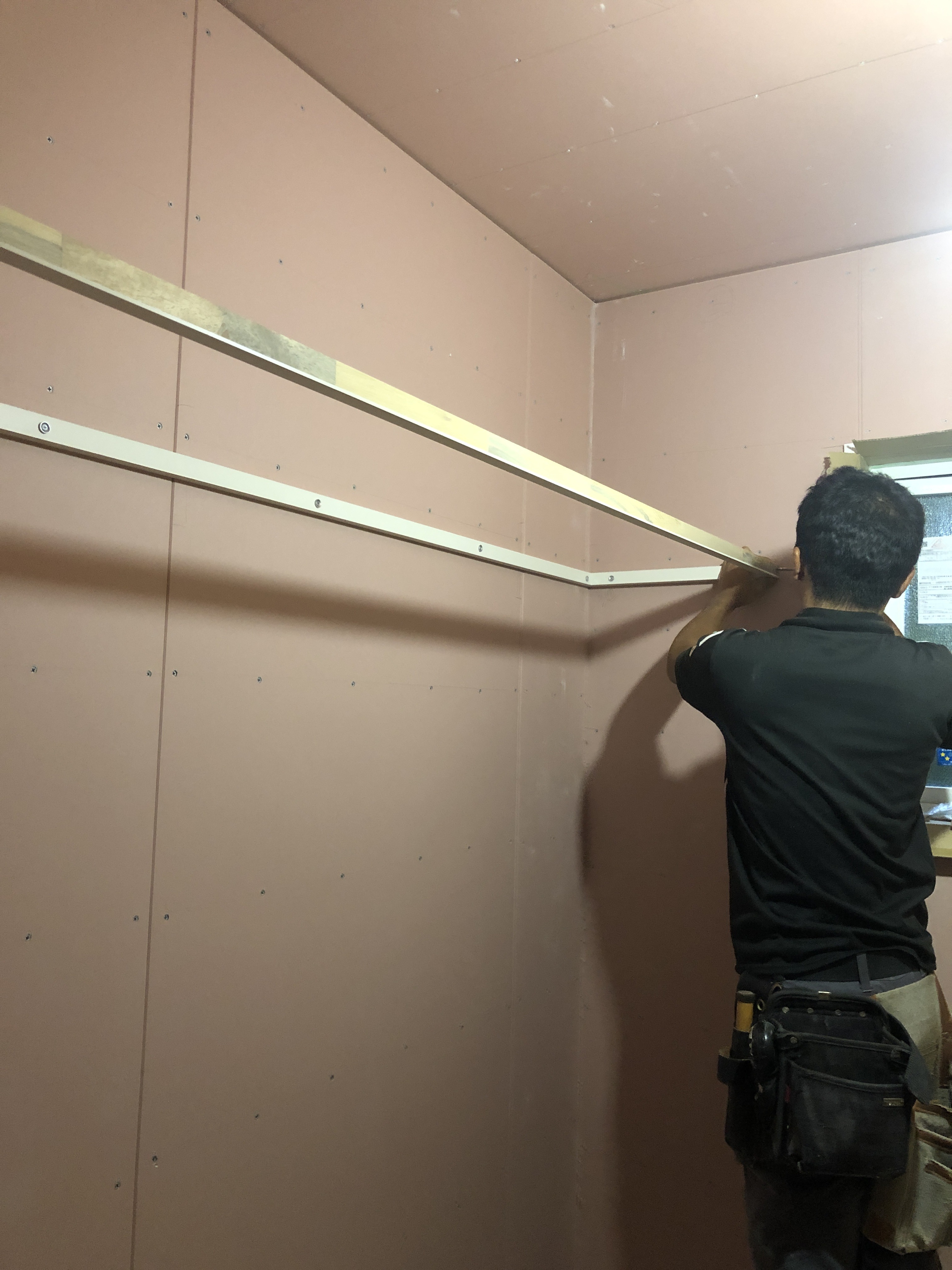

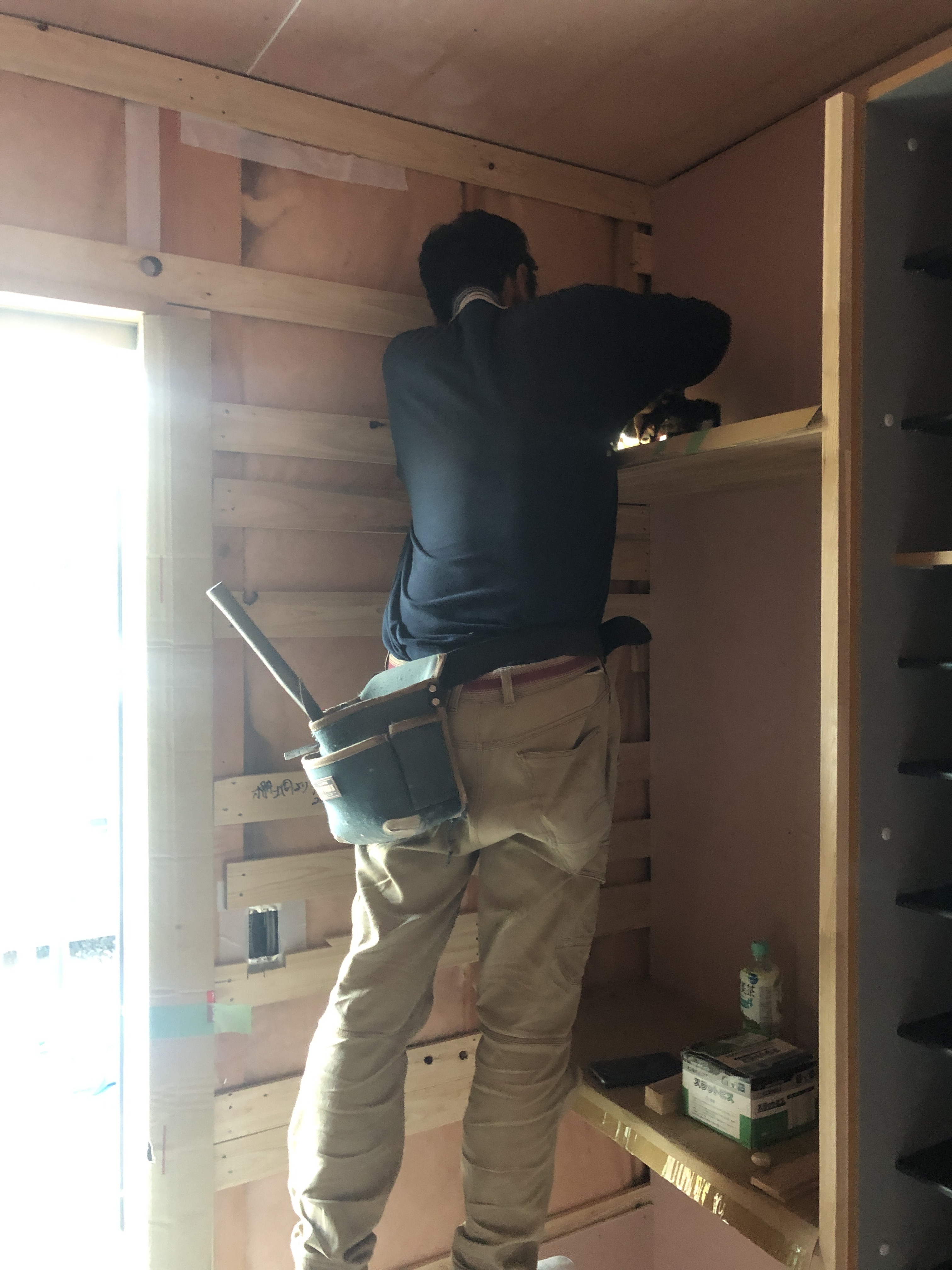

押入に枕棚を取り付けます☆
トイレや脱衣室など水廻りのお部屋の床には、
防水性・清掃性に優れたクッションフロアを貼ります☆
機能性壁紙も貼り進めます☆
9/30 引き続き、押入内に調湿・防カビに優れた
無垢(本物)の杉板を化粧に張っていきます☆
1Fもパテ処理も進めます☆
9/28 1F・2FのLDKそれぞれ
システムキッチンを組む準備として
IHやシンク廻りの壁に、油汚れに強い!
不燃化粧パネルを張っておきます☆
9/26 上着を掛けておけて郵便受けを兼ねた
2段のハンガースペースを製作して、
玄関収納(下駄箱)と繋ぎます☆
和室の畳寄せを納めます☆
押入内に調湿・防カビに優れた無垢(本物)の
杉板を化粧に張っていきます☆
システムキッチンを組み立てる準備として
所定の位置に配管部品を予め取り付けておきます☆
2Fから機能性壁紙を貼っていきます☆
9/25 社長と施主様は、機能性壁紙などの
内装仕上げを現場でイメージしながら詳細に
最終決定していきます☆
引き続き、巾木を取り付けます☆

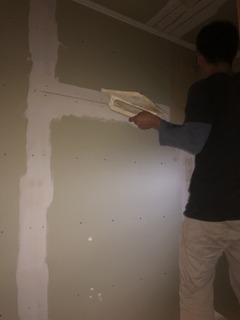

パテ処理も進めます☆
9/24 1Fの巾木やケーシングを取り付けます☆
2Fから内装仕上工事の下地処理として、
ハイクリンボードのジョイントやビス頭を

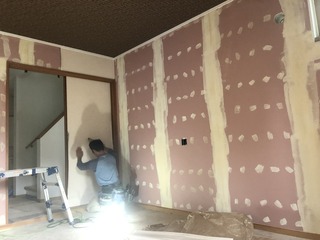

パテで埋めていきます☆
9/20 引き続き、2Fのケーシングと
巾木を取り付けます☆
収納内部には調湿・防カビに優れた無垢(本物)の杉板を
化粧に張っていきます☆
ハイクリンボードを張って、廻り縁を取り付けます☆
WICの棚を取り付けます☆
9/19 脱衣室の引き戸の枠を
組んで取り付けます☆
トイレの引き戸の枠も取り付けます☆
収納内部には調湿・防カビに優れた無垢(本物)の杉板を
化粧に張っていきます☆
2Fではケーシングを固定していきます☆

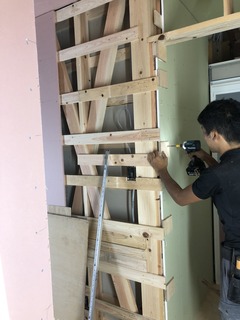

階段の手すり壁には、加工した丈夫なタモ材を
笠木に使用して製作していきます☆
“体にやさしい!!壁下地材”
ハイクリンボードも張り進めます☆
9/18 1F・2Fの廊下にそれぞれ設けた
大容量収納にも調湿・防カビに優れた無垢(本物)の杉板を
化粧に張って両開き戸の開口枠を固定していきます☆

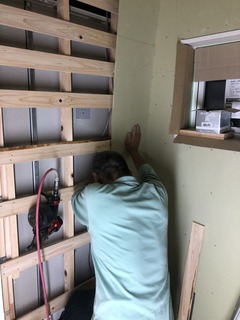

脱衣室の壁にも水や湿気に強い!!
耐水ボード(黄緑色)を張り進めます☆
9/17 引き続き、引き戸の枠を
組んで取り付けます☆
収納内に調湿・防カビに優れた
無垢(本物)の杉板を化粧に張っていきます☆
洗面室では壁に桧板を打ち付けながら、
水や湿気に強い!!耐水ボードを張り進めます☆
9/16 和室の片引き戸の枠を組んで、
垂直・水平を正確に固定していきます☆
階段下収納内にも調湿・防カビに優れた
無垢(本物)の杉板を化粧に張って
4枚折れ戸の開口枠を固定していきます☆
壁下地を進めます☆
9/14 引き続き、壁に桧板を打ち付けながら、
“体にやさしい!!壁下地材”
ハイクリンボードを張り進めます☆
9/13 引き続き、1Fのフローリングを
張り進めます☆
開口枠も固定していきます☆
並行して壁に桧板を打ち付けながら、
“体にやさしい!!壁下地材”
ハイクリンボードを張り進めます☆
9/12 断熱型の床下点検口を適所に設置します☆
片引き戸の枠を組んで、垂直・水平を正確に
固定していきます☆
廊下の壁下地に、桧板を張り進めます☆
将来的に手すりを設置出来るよう下地補強しておきます☆
並行して“体にやさしい!!壁下地材”
ハイクリンボードを張り進めます☆
和室では、畳の厚み55mmを段差無しに
下げて、周囲に畳寄せとなるメルサワ材を
加工・取り付けていきます☆
9/11 玄関ホールのフローリングも
張り進めます☆

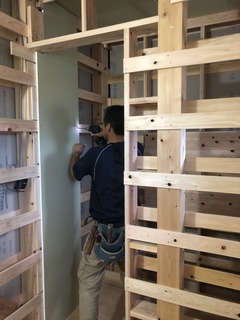

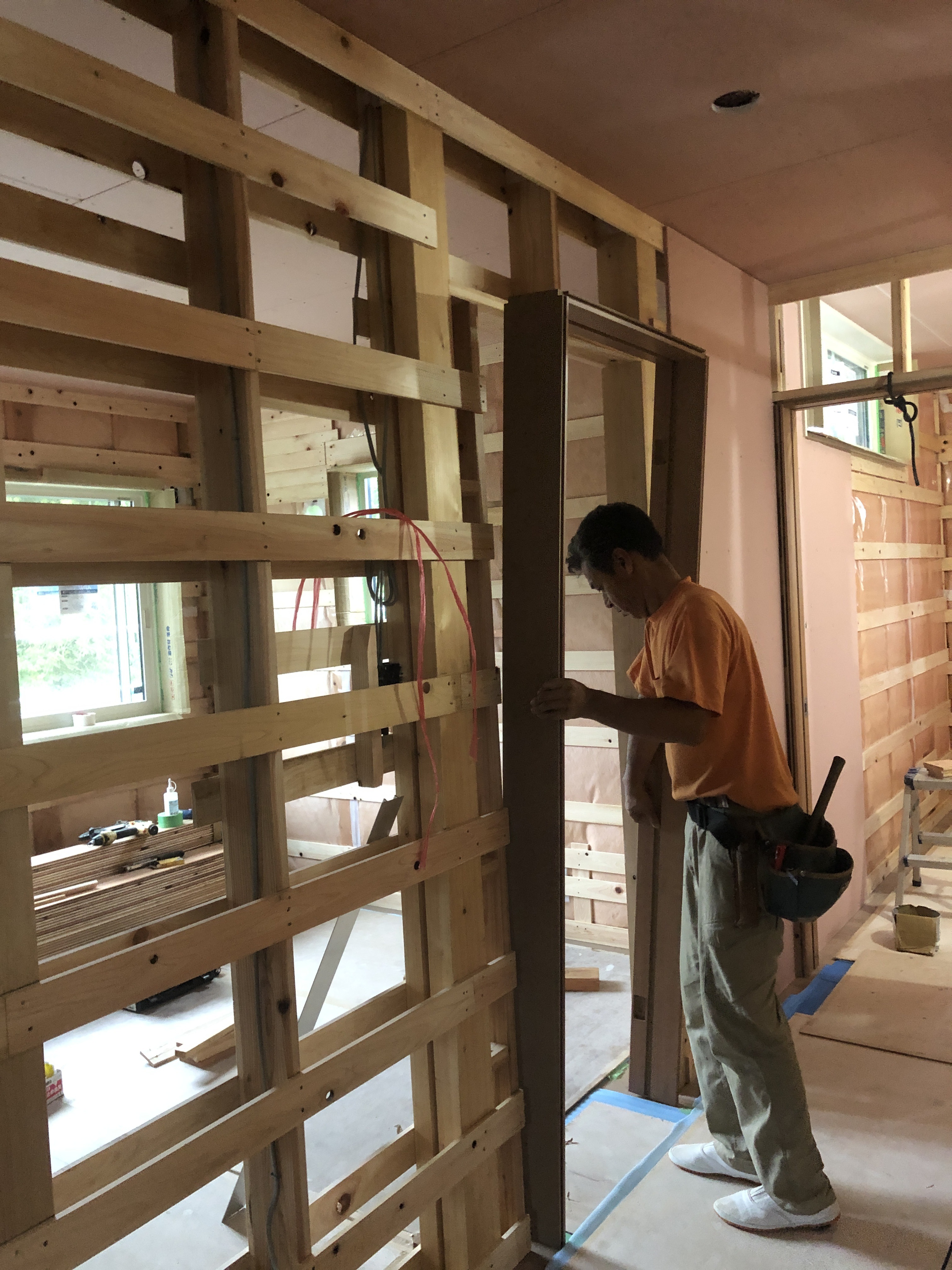

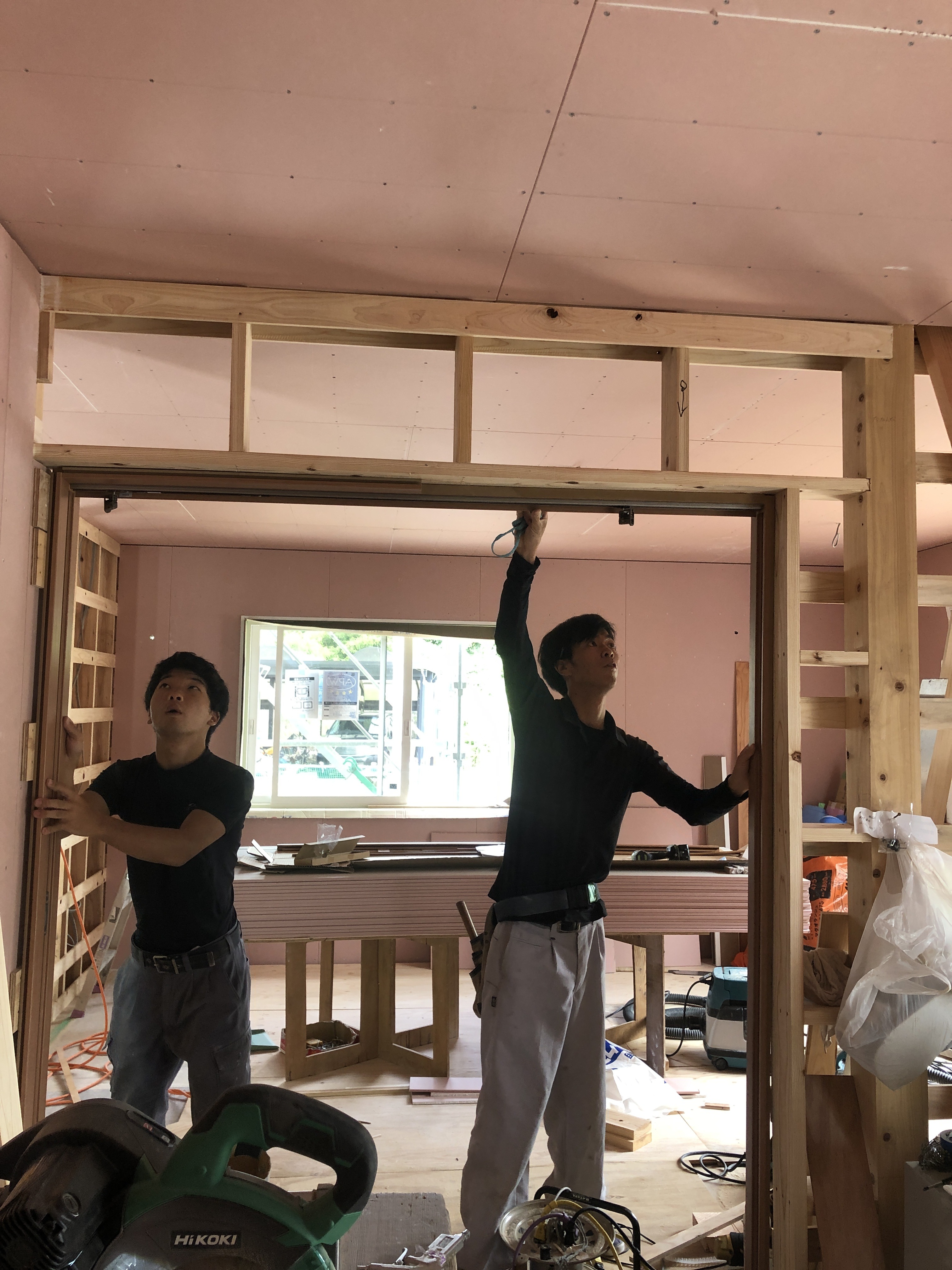

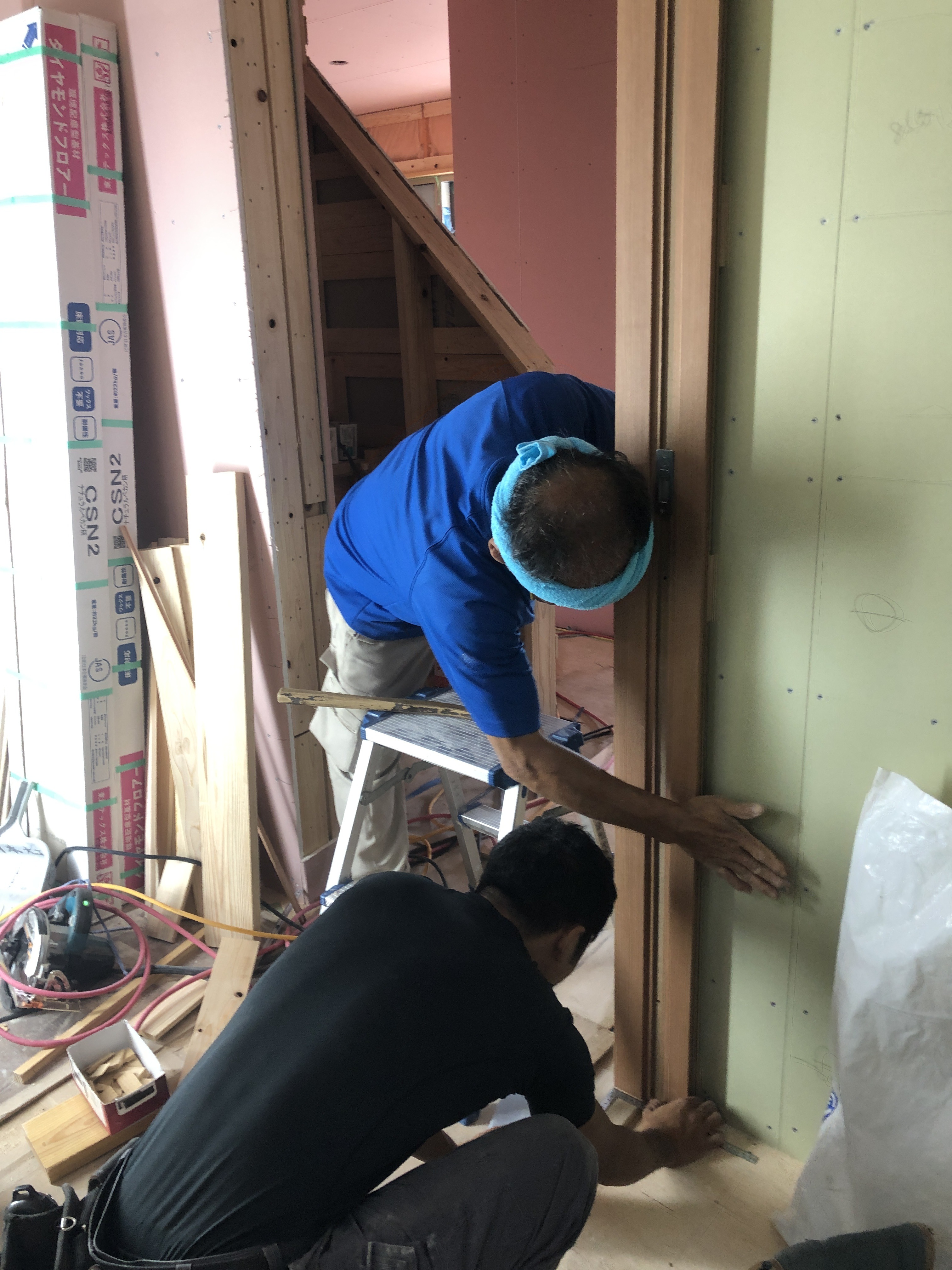

内装建具の枠を組んで固定していきます☆
ホールや廊下の壁下地では、将来的に
手すりを設置出来るよう☆
標準的に桧板で下地補強しておきます☆
並行して“体にやさしい!!壁下地材”
ハイクリンボードを張り進めます☆

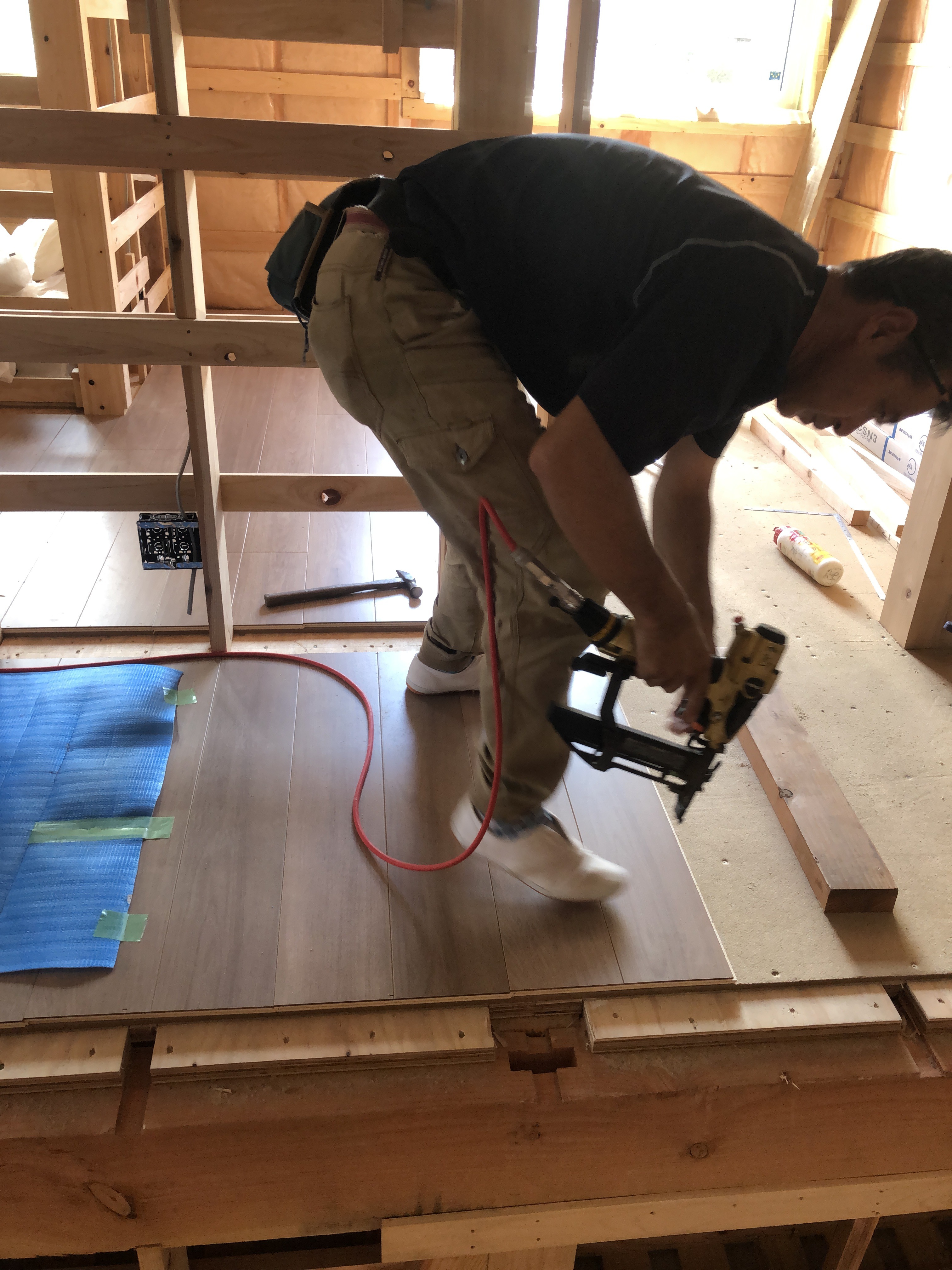

9/10 引き続き、フローリングを張り進めます☆
内装建具の下地枠を組んでいきます☆
9/9 2FLDKのフローリングを張り進めます☆
1FLDKのフローリングを張り進めます☆
対面キッチンカウンターを製作していきます☆

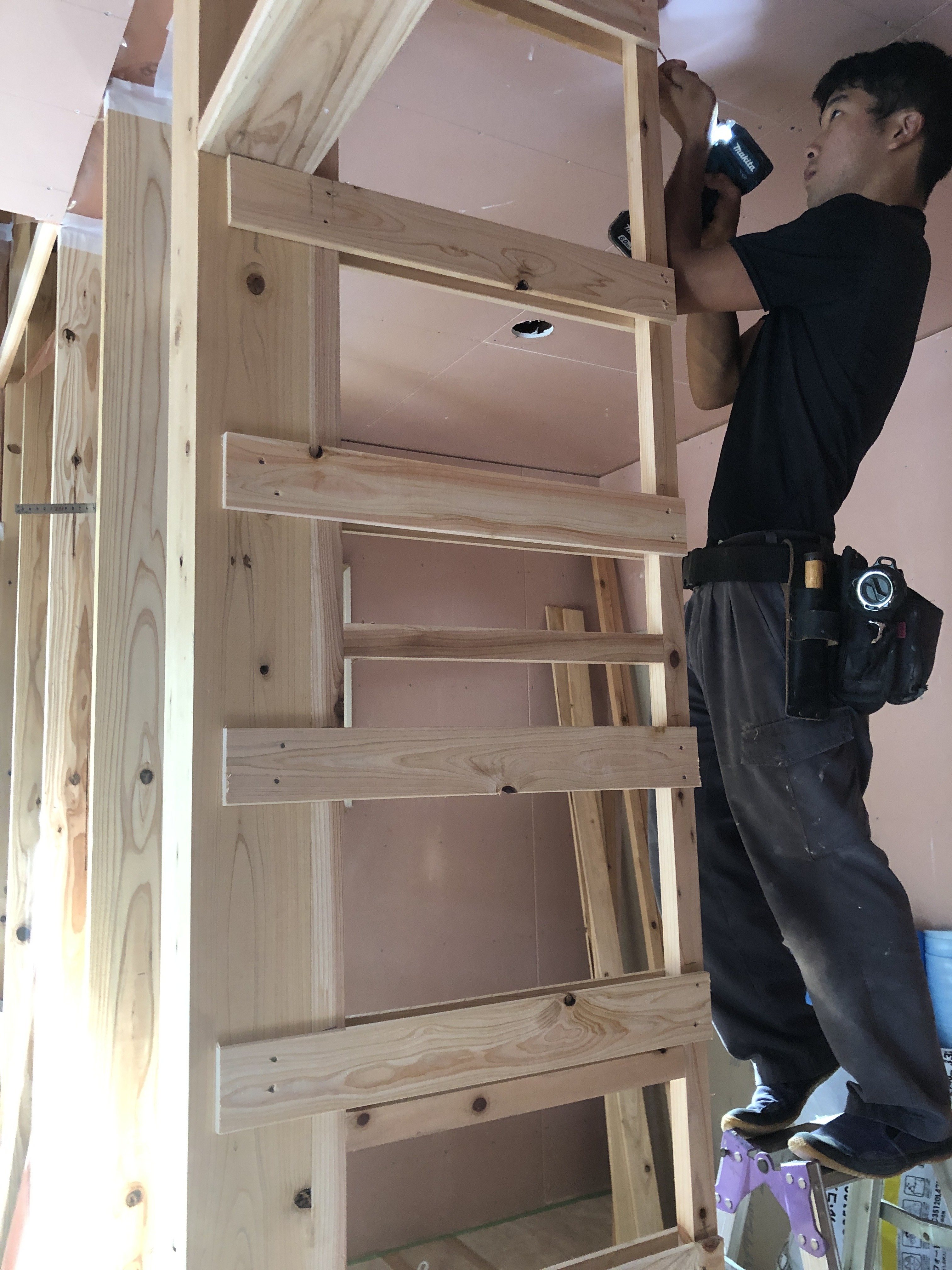

階段手摺の下地に構造用合板を予め張っておきます☆
9/7 玄関框も無垢(本物)のメルサワ材を
加工して取り付けます☆
窓枠を固定します☆
引き続き、天井下地と壁下地を進めます☆
9/6 階段の踏み板と蹴込板を留めていきます☆
断熱玄関引き戸の化粧枠は、作業場で加工した
無垢のメルサワをカットして取り付けます☆
2Fのサンルームやキッチンの床には
耐水コンパネを下地に張っておきます☆

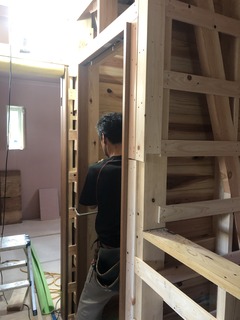

窓枠を組み立てて固定します☆

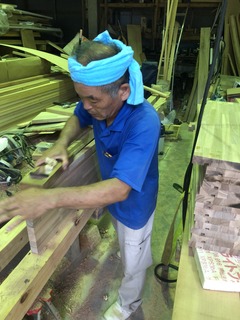

9/5 引き続き、作業場では無垢(本物)の丈夫な木材を
使って、階段を一から製作していきます☆
無垢のメルサワを加工して、玄関ドアの
枠などの造作材を仕上げます☆
作業場で加工した階段部材を現場へ搬入して
固定していきます☆
踏み板を取り付けます☆
引き続き、天井下地に“体にやさしい”
ハイクリンボードを張っていきます☆
トイレや脱衣室、サンルームなどの水廻りの
お部屋の下地には、湿気や水に強い!
耐水ボード(黄緑)を必ず張ります☆
2Fのフローリングを張る前に、
桧(ひのき)の壁下地板を予め張っておきます☆
9/4 T様邸では、贈与税非課税措置に係る
『良質な住宅の証明書』
を発行してもらうため、現場検査を受けます☆
作業場では無垢(本物)の丈夫な木材を
使って、階段を一から製作していきます☆
サッシの寸法で窓枠をカットして
組み立てて固定します☆

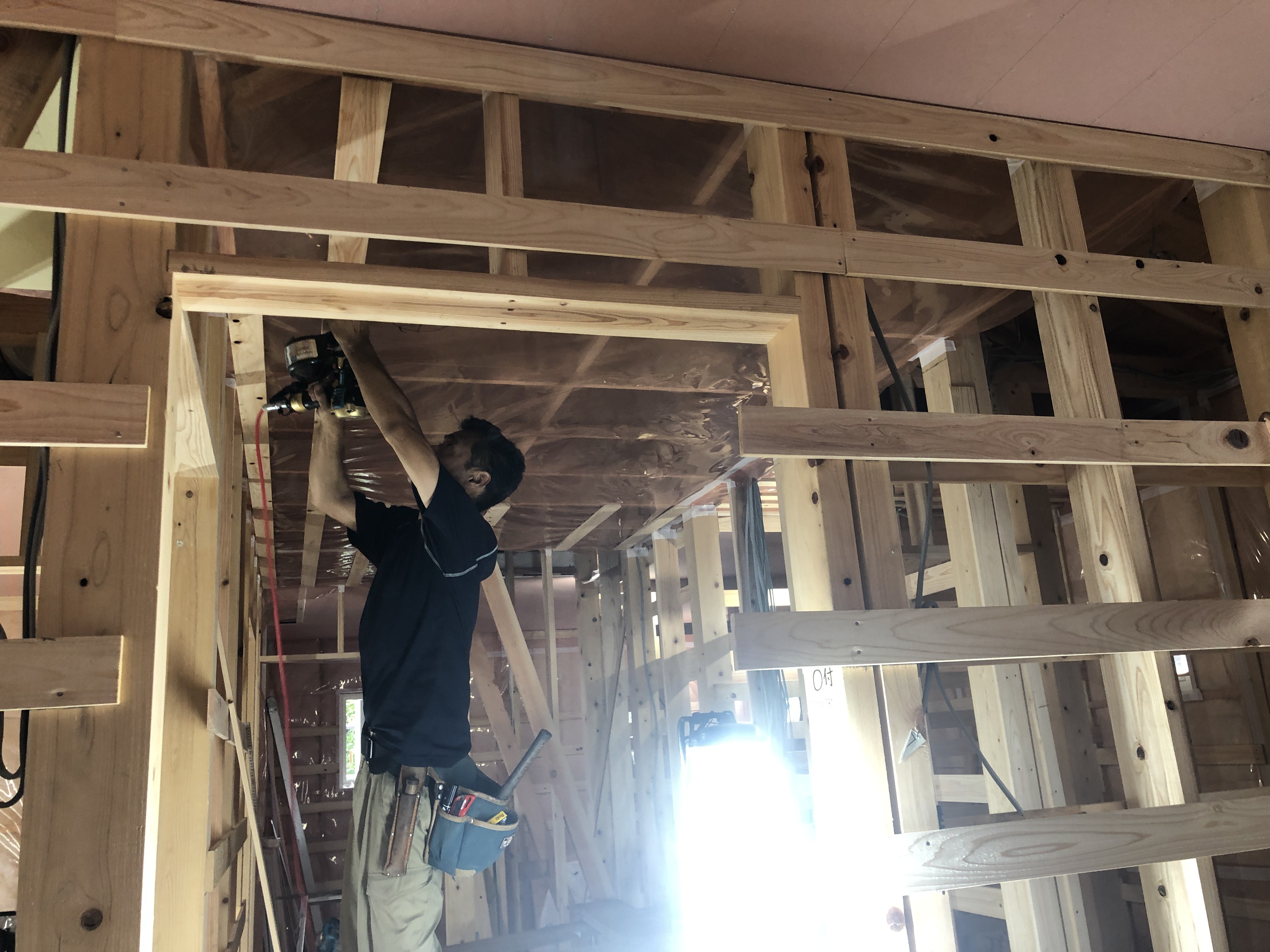

引き続き、1F和室の天井下地を組んでいきます☆
1F下屋根にかかる部分はしっかり
断熱・気密施工します☆
9/3 引き続き、1Fの天井下地を組んでいきます☆

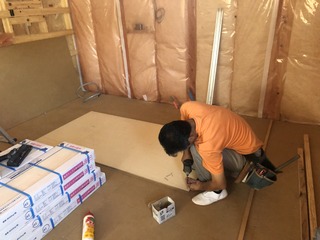

2Fの床下地に吸音ボードを張っていきます☆
9/2 引き続き、1Fの天井下地を組んでいきます☆
8/31 2Fの物音が1Fに響かないよう、フローリングを
張る前に吸音ボードを張っておきます☆
何十年も前からの標準仕様ですが、見えない所で差が出ます!

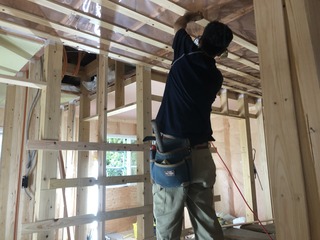

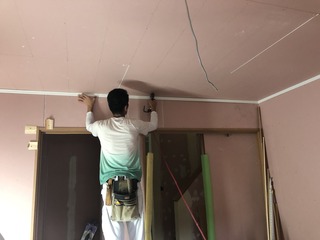

引き続き、 1FLDKの天井下地を組んでいきます☆
8/30 1FのLDKも2F同様!
天井下地を組む前に驚異の高断熱仕様”
熱抵抗値が3.4u・K/Wを誇る!!

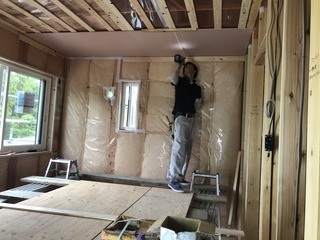

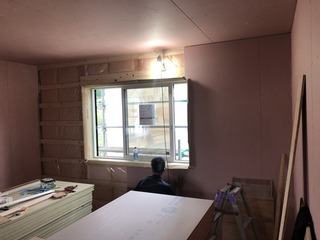

120mm厚のイゾベール・コンフォート35”を

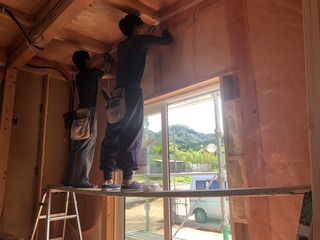

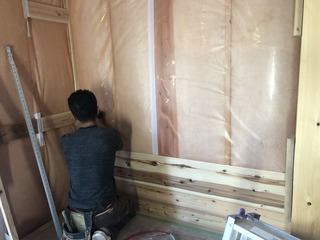

外周の壁内に詰めて気密シートを貼っていきます☆
2Fキッチンや洗面台、トイレ洗濯機配管も
天井裏にしっかり納めます☆
1Fの天井下地を組んでいきます☆
8/29 引き続き、2Fは気密シートを貼って

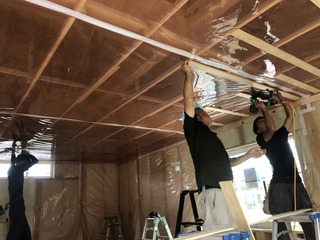

天井下地を組んでいきます☆

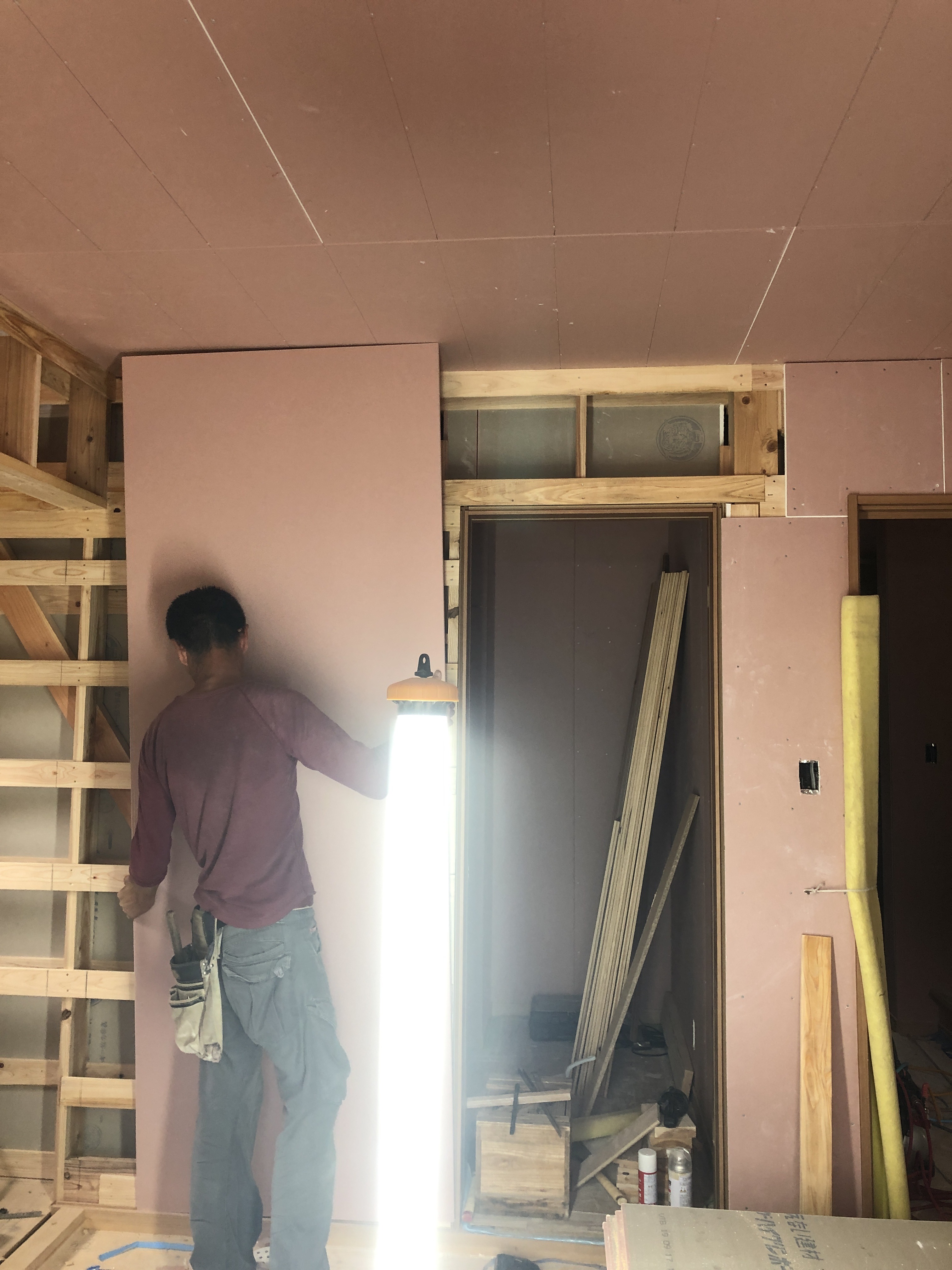

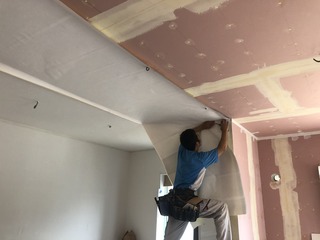

体にやさしい内装下地の石膏ボード!

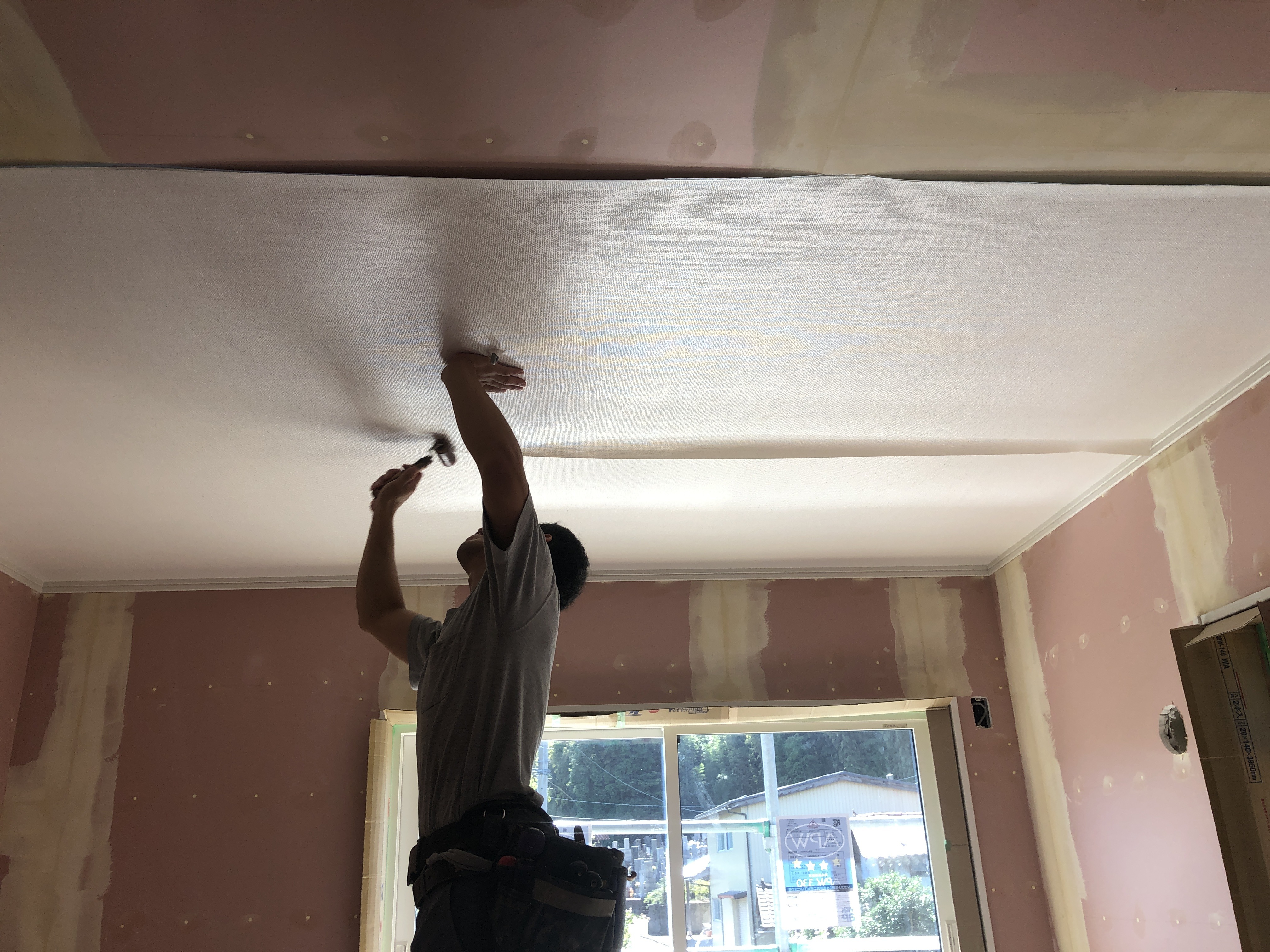

“ハイクリンボード”を張っていきます☆
8/23 引き続き、天井下地を組んでいきます☆
8/20 引き続き、 天井下地を組む前に驚異の高断熱仕様”
熱抵抗値が3.4u・K/Wを誇る!!
120mm厚のイゾベール・コンフォート35”を
外周の壁内に詰めて気密シートを貼っていきます☆
2Fの天井下地を組んでいきます☆
気密シートを貼って、体にやさしい石膏ボード!
“ハイクリンボード”を張っていきます☆

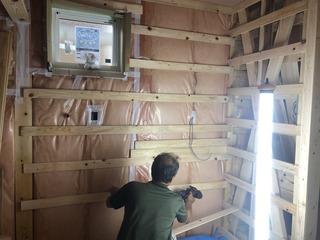

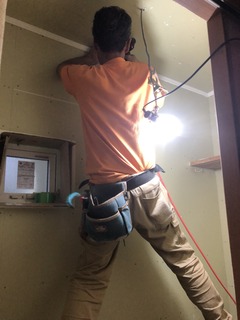

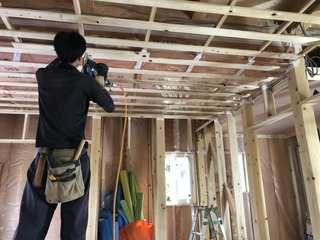

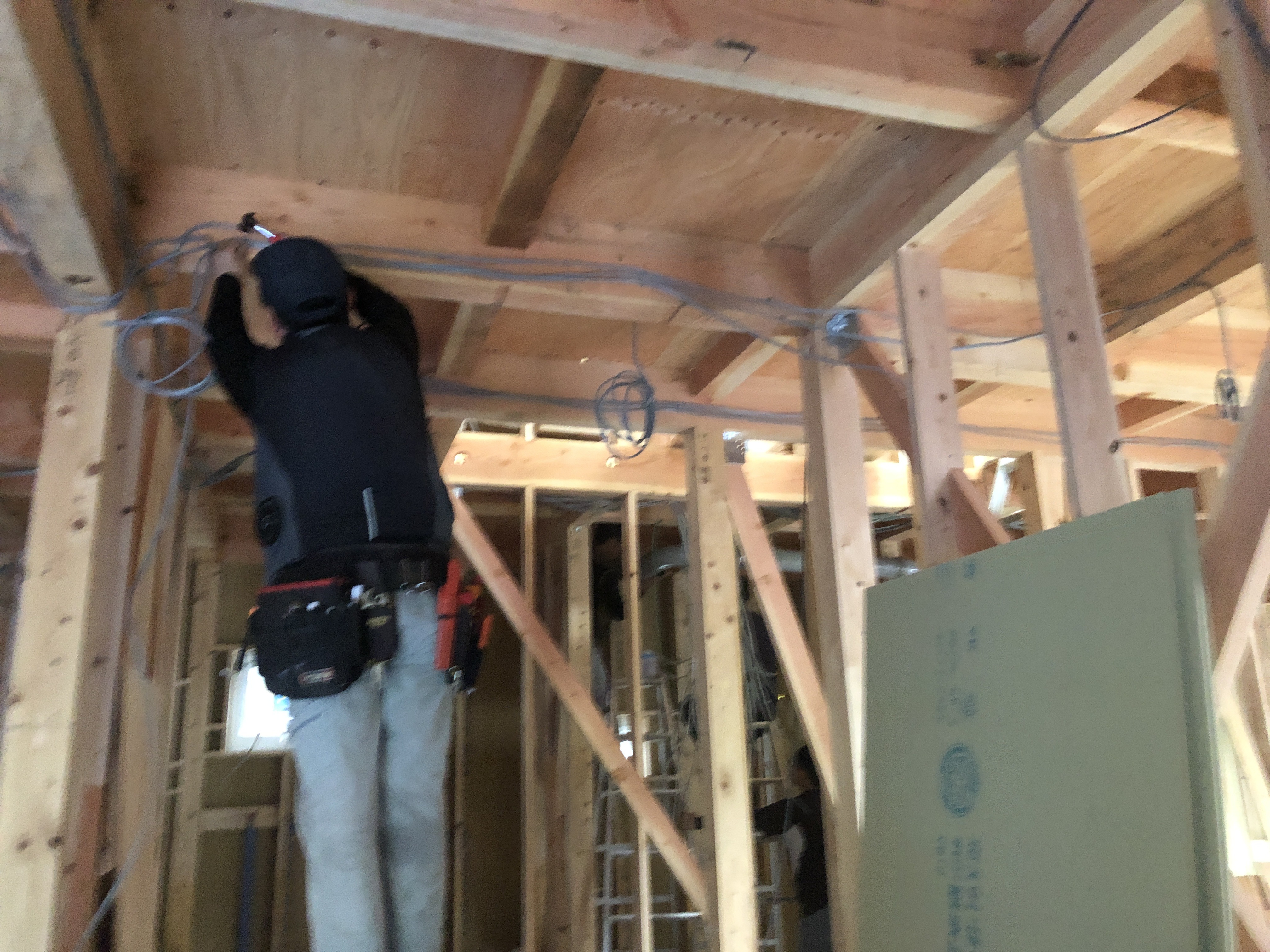

電気配線を進めます☆
1Fの天井下地を組む前に、2Fキッチンや洗面、
洗濯機、トイレの給排水配管(防露仕様)をしておきます☆
8/19 施主様と現場でお打合せで決定した通りに
電気配線を進めます☆
天井下地を組む前に驚異の高断熱仕様”
熱抵抗値が3.4u・K/Wを誇る!!
120mm厚のイゾベール・コンフォート35”を

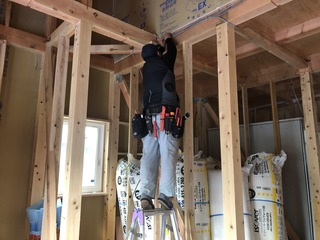

外周の壁内に詰めて気密シートを貼っていきます☆
天井下地を組んで、壁同様に気密シートを貼ります☆
桧板を250mm間隔で留めていきます☆

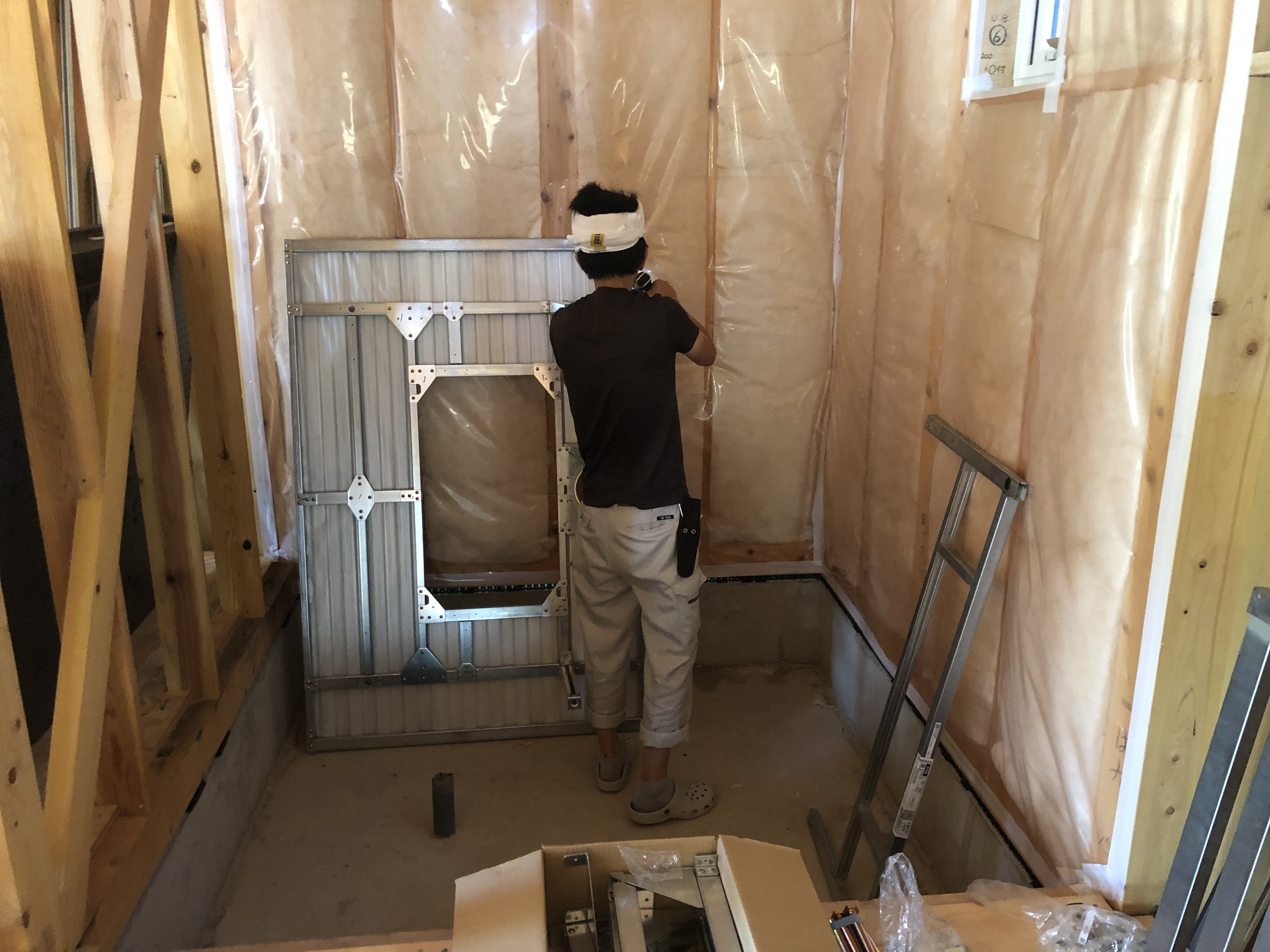

7/30 T様が選ばれた仕様のユニットバスを搬入して
現場で組み立てていきます☆
ユニットバスの外壁面には予め、
断熱・気密施工をしてからとなります☆
posted by こまさん at 00:00|
湯梨浜町T様【故郷で暮らす二世帯住宅】
