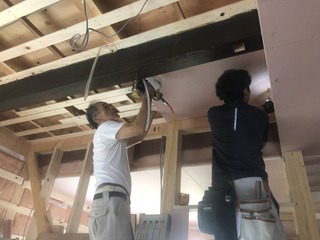

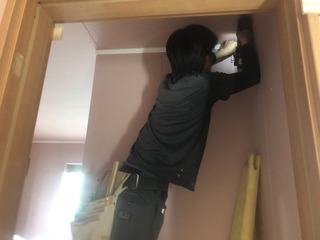

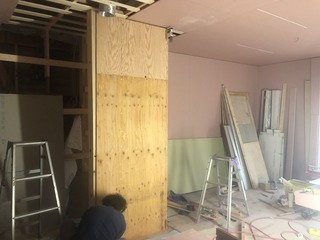

2020年07月18日
内部工事
7/18 1階廊下には、子供たちが毎日
ランドセルを置いて登校の準備を簡単にできて、
それを親がすぐにチェックできるよう
準備コーナーを設けます☆
上部には、子供たちが手が届く高さで
教材などを置ける棚を設けます☆

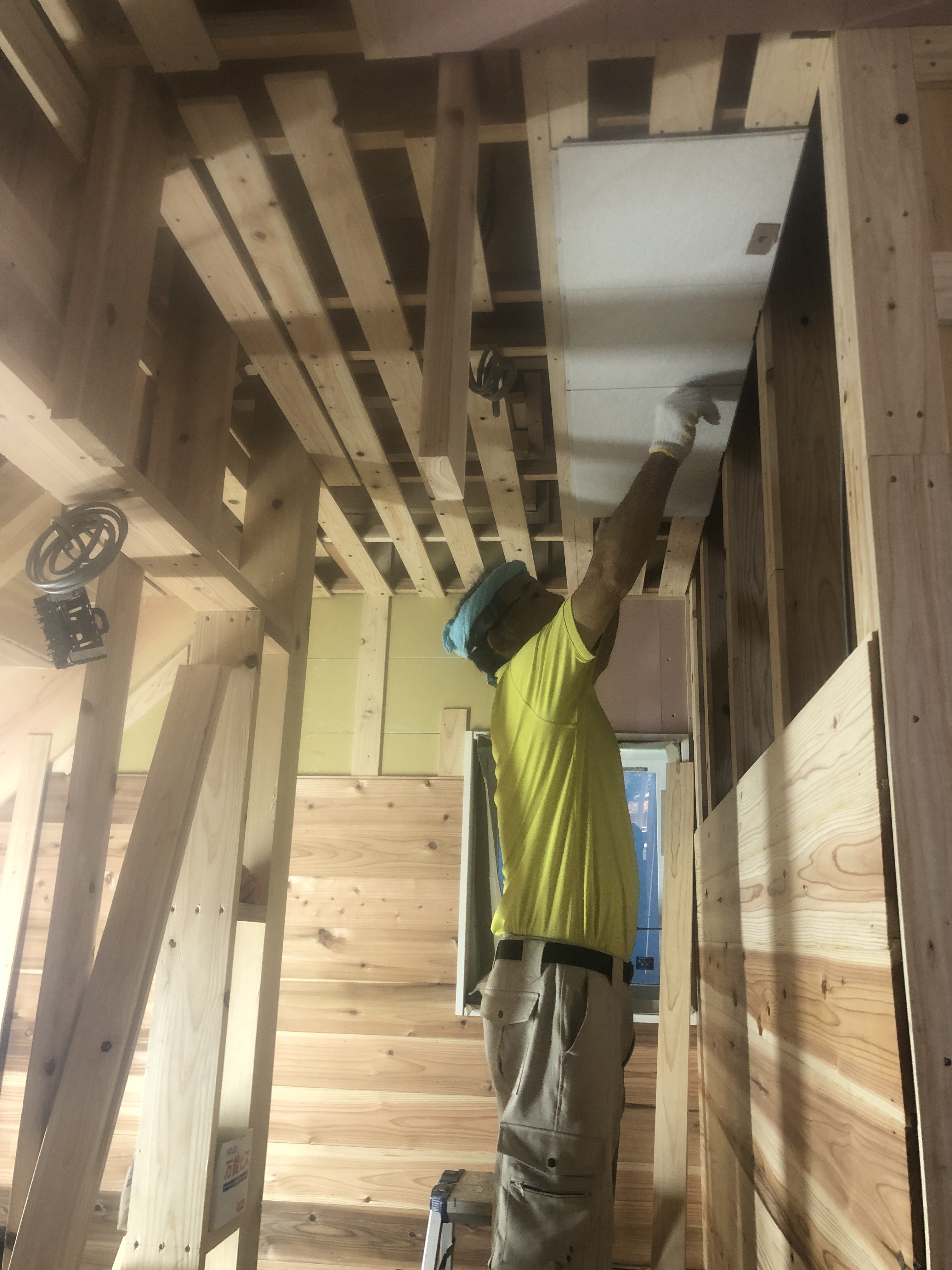

体にやさしい!“ハイクリンボード”を
張り進めます☆

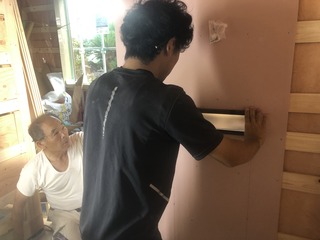

7/17 施主様のご希望により
大工さんが一から造る!収納棚や飾り棚を
作業場で加工していきます☆
現場で組み立てていきます☆
壁掛けTV上部に、飾り棚を設置します☆
造作用の壁下地をしっかり補強します☆
体にやさしい!“ハイクリンボード”を
張り進めます☆
7/16 お菓子にジュースなどをお差し入れ下さいまして、
職人へのお心遣い、いつもありがとうございますm(__)m
LDKのドア枠を組み立てて、
水平・垂直正確に固定していきます☆
桧板の壁下地に“体にやさしい”ハイクリンボードを
張っていきます☆

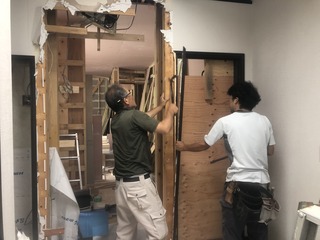

既存の建物と行き来できるよう
既存建物の壁を解体します☆
先ずは床をつなげていきます☆
気密シートを貼って壁下地もつなぎます☆
7/15 高気密・高断熱施工後、
桧板の壁下地に“体にやさしい”ハイクリンボードを
張っていきます☆
間仕切り壁も進めます☆
予め鏡の下地を入れておきます☆
アイランドキッチン設置に合わせて
袖壁を設けておきます☆

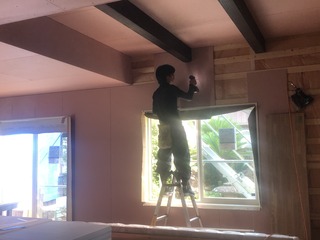

7/14 化粧梁には、“体にやさしい”
植物系自然塗料を塗って、周りにハイクリンボードを
張っていきます☆
トイレの片引き戸も固定して
片方に壁を設けます☆
トイレなど湿気が溜まりやすい
お部屋の内装下地は必ず!!耐水ボード(黄緑色)を
使用します☆

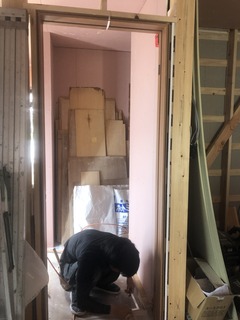

施主様のご希望に合わせて、埋込ポストを
設置します☆
7/13 引き続き、内装片引き戸を固定し、
パントリーに合わせて壁を設けます☆
脱衣室の片引き戸も同様に固定します☆
洗面脱衣室など湿気が溜まりやすい
お部屋の内装下地は必ず!!耐水ボード(黄緑色)を
使用します☆

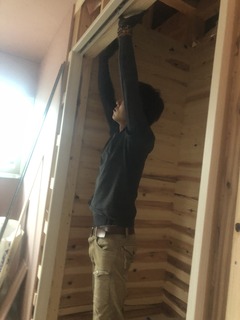

7/11 内装引き戸枠を組んで、
水平・垂直を正確に固定していきます☆
開口枠を取り付けます☆
トイレや洗面脱衣室など湿気が溜まりやすい
お部屋の内装下地は必ず!!耐水ボード(黄緑色)を
使用します☆
7/10 パントリーも天井を仕上げます☆
湿気やカビに強い!
無垢(本物)の杉板を張っていきます☆
階段廻りの壁下地も“体にやさしい”
ハイクリンボードを張っていきます☆
廻り縁を納めます☆
7/9 階段下スペースをパントリーとして有効に!
引き続き、湿気やカビに強い!
無垢(本物)の杉板を張っていきます☆

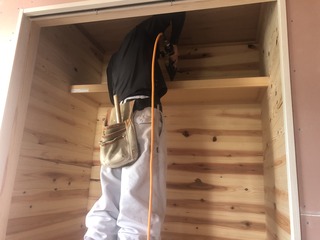

クローゼット内部には枕棚や中棚を
設置していきます☆
7/8 パントリーの壁は一部防火構造にした上で、

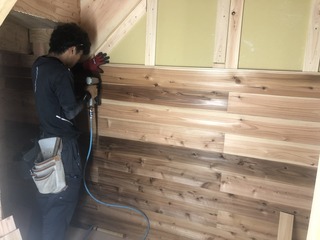

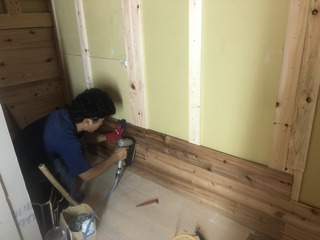

湿気やカビに強い!無垢(本物)の杉板を張っていきます☆
2階では巾木を納めます☆
7/7 引き続き、1階の床に

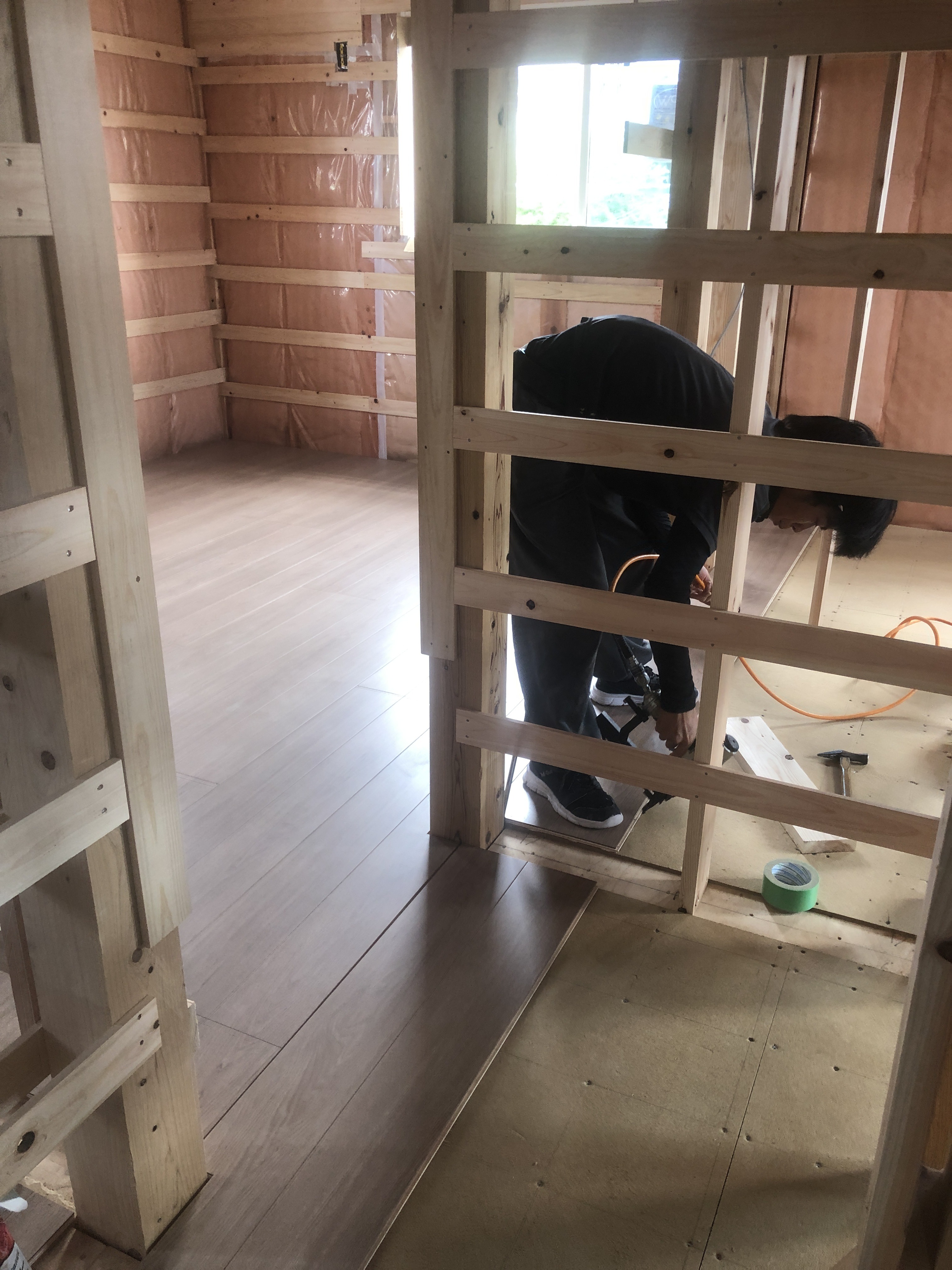

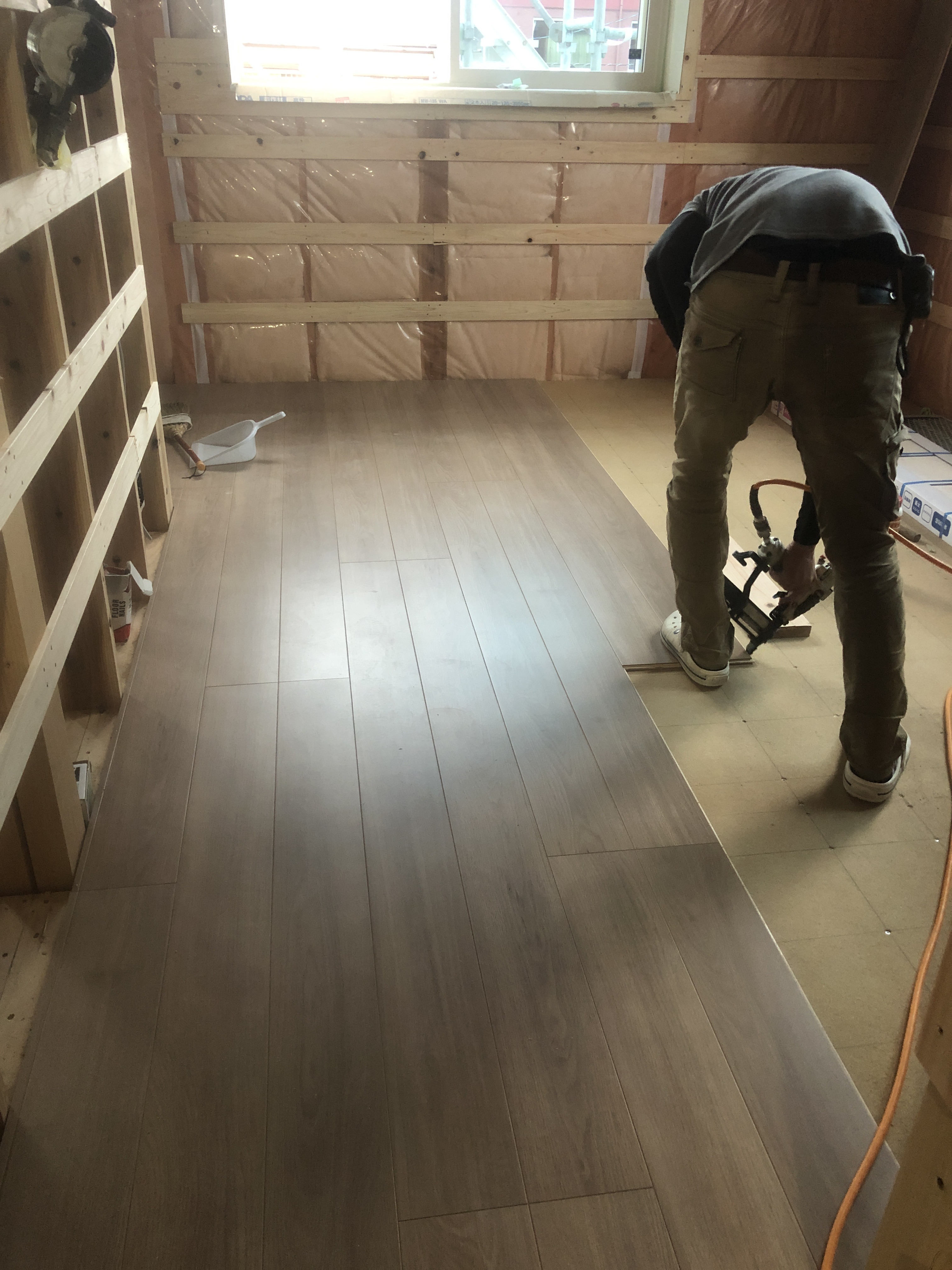

無垢(本物)の高級オーク材★★★を張っていきます☆
2階の収納の天井には、通信機器接続や
メンテナンス用に点検口を必ず設けます☆

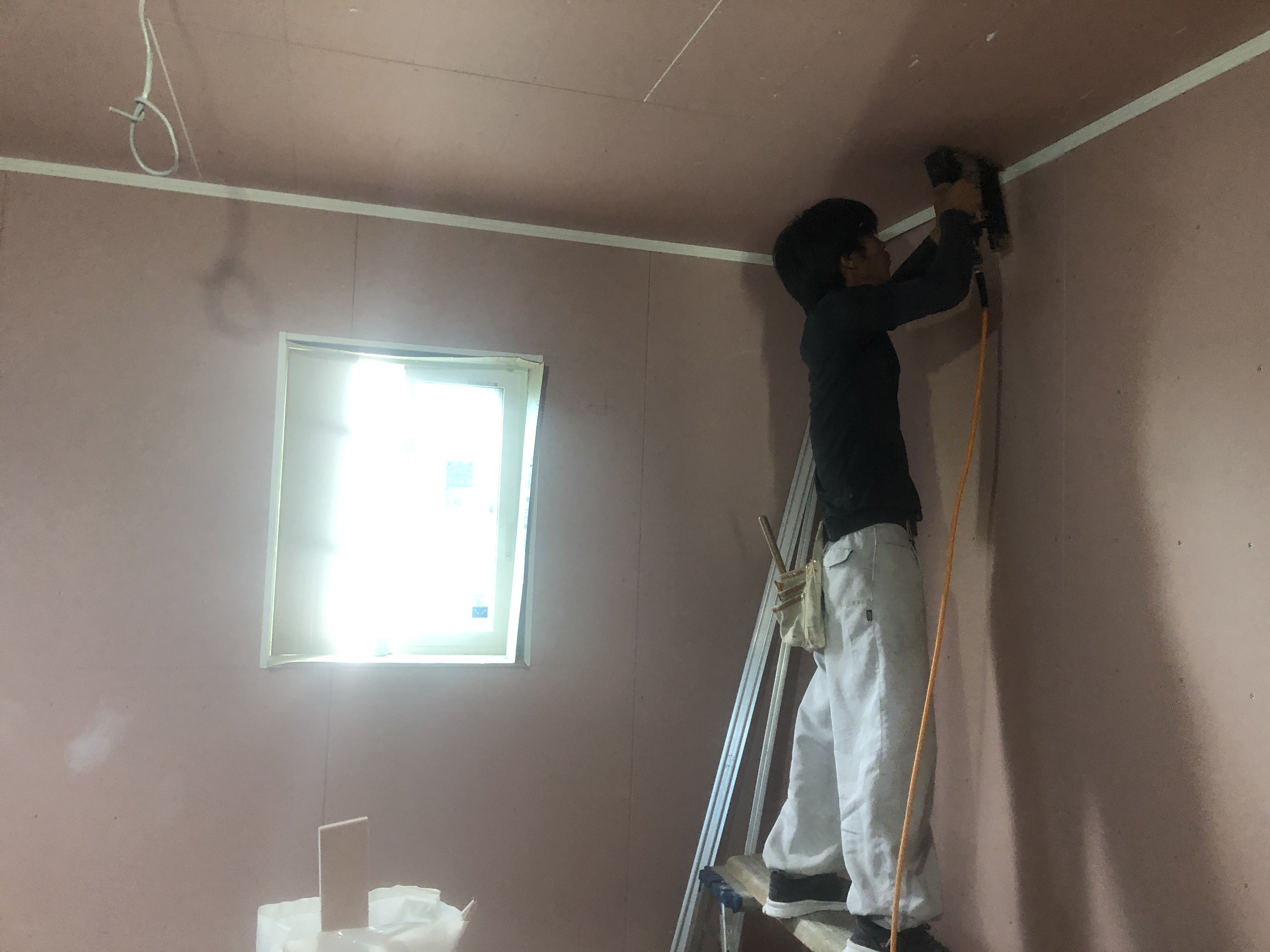

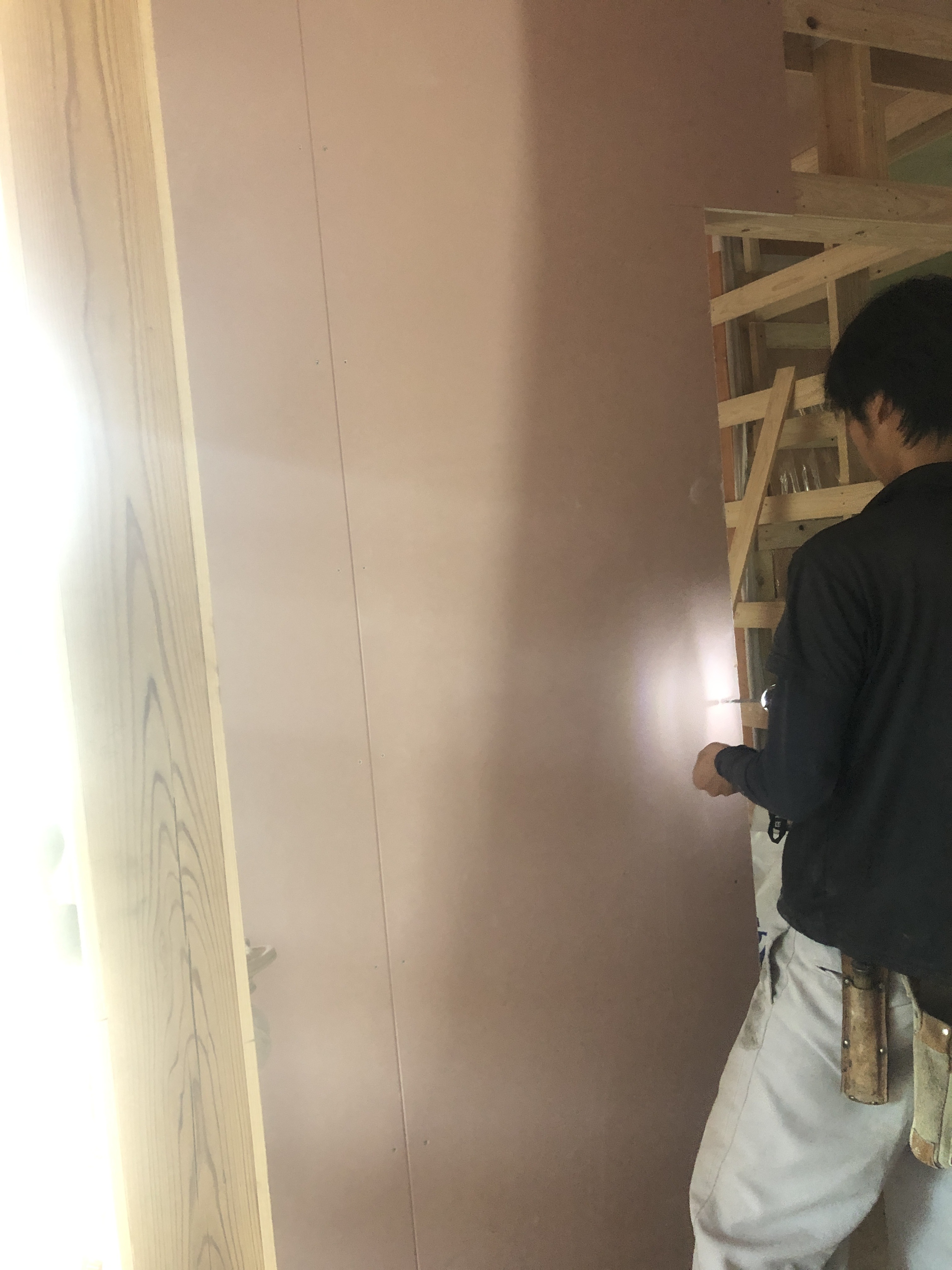

“体にやさしい”ハイクリンボードを
張り進めます☆
廻り縁を留めていきます☆
7/6 引き続き、1階の床に
無垢(本物)の高級オーク材★★★を張っていきます☆
引き続き、2階の収納内の壁に、呼吸してくれて
湿気やカビに強い!無垢(本物)の杉板を張っていきます☆
防火仕様の壁は、石膏ボードの下地の上に

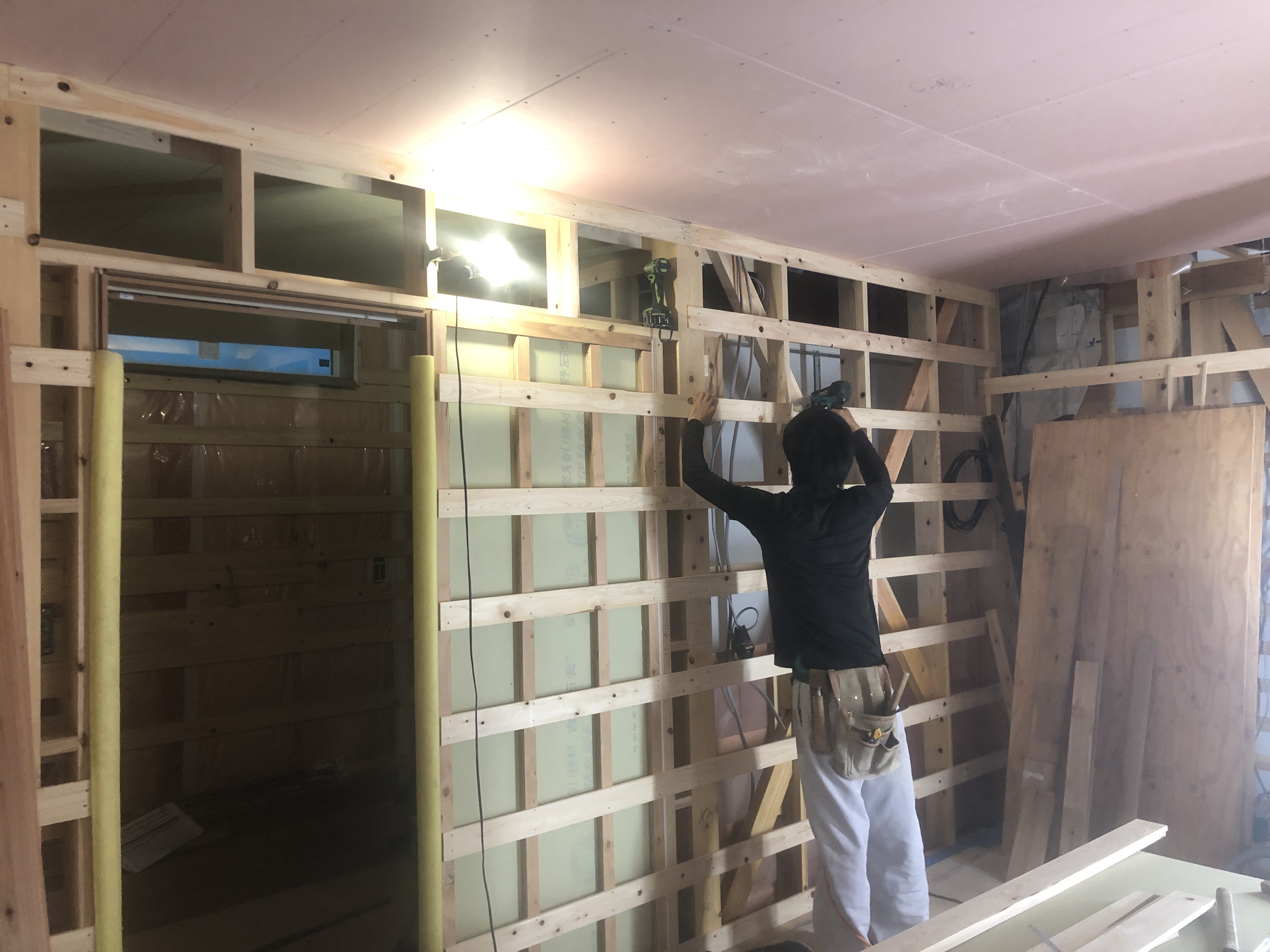

杉板を張ります☆

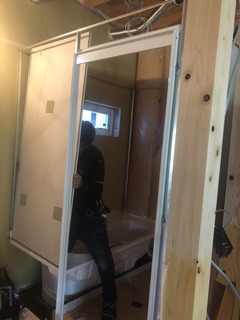

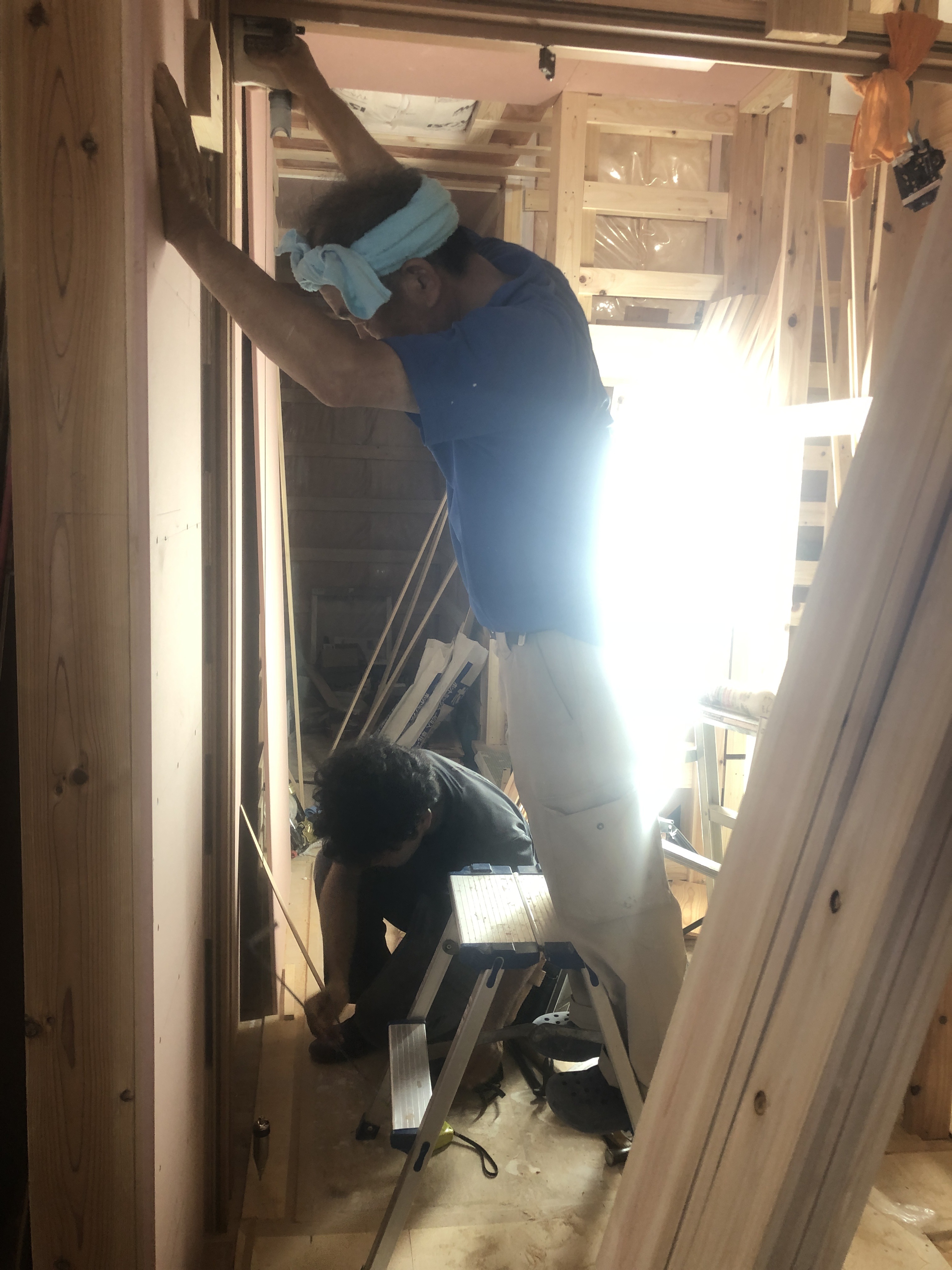

建具枠を組み立てて、
垂直・水平正確に固定します☆
内装建具枠にケーシングを納めます☆
壁掛けTV固定用に、下地合板を
しっかり入れておきます☆
“体にやさしい”ハイクリンボードを
張り進めます☆
廻り縁を留めていきます☆

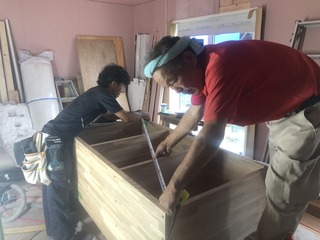

7/4 施主様と社長は、展開図面を基に
ご希望のサイズとイメージにピッタリのフルオーダー☆
無垢(本物)の木材を使って大工さんが一から造る!”
TVボードや収納カウンター、本棚、収納棚、
自然塗装色などの詳細を現場で最終決定されました!(^^)!
引き続き、1階の床に
無垢(本物)の高級オーク材★★★を張っていきます☆
2階の収納内の壁には、呼吸してくれて
湿気やカビに強い!無垢(本物)の杉板を
必ず張ります☆

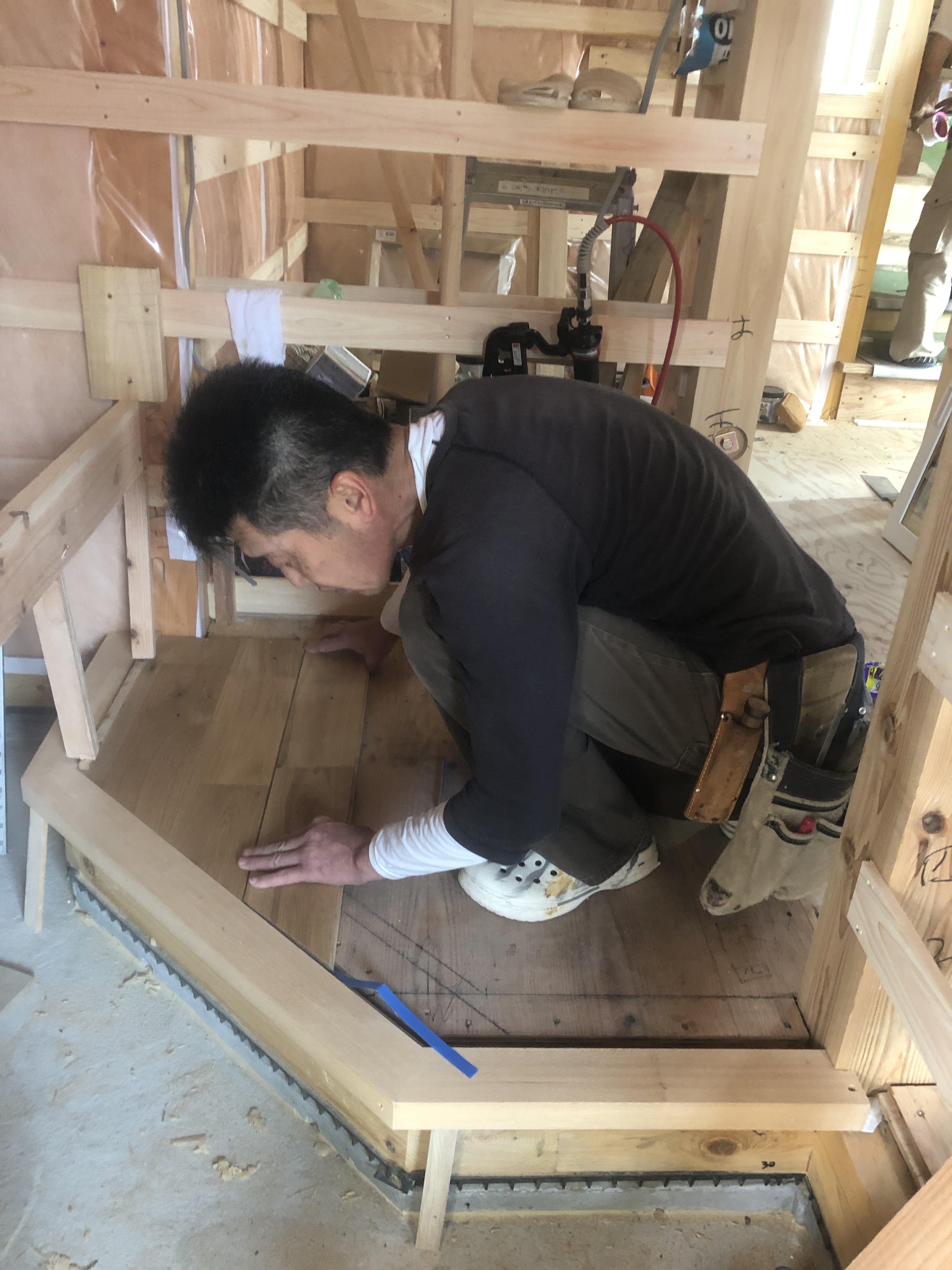

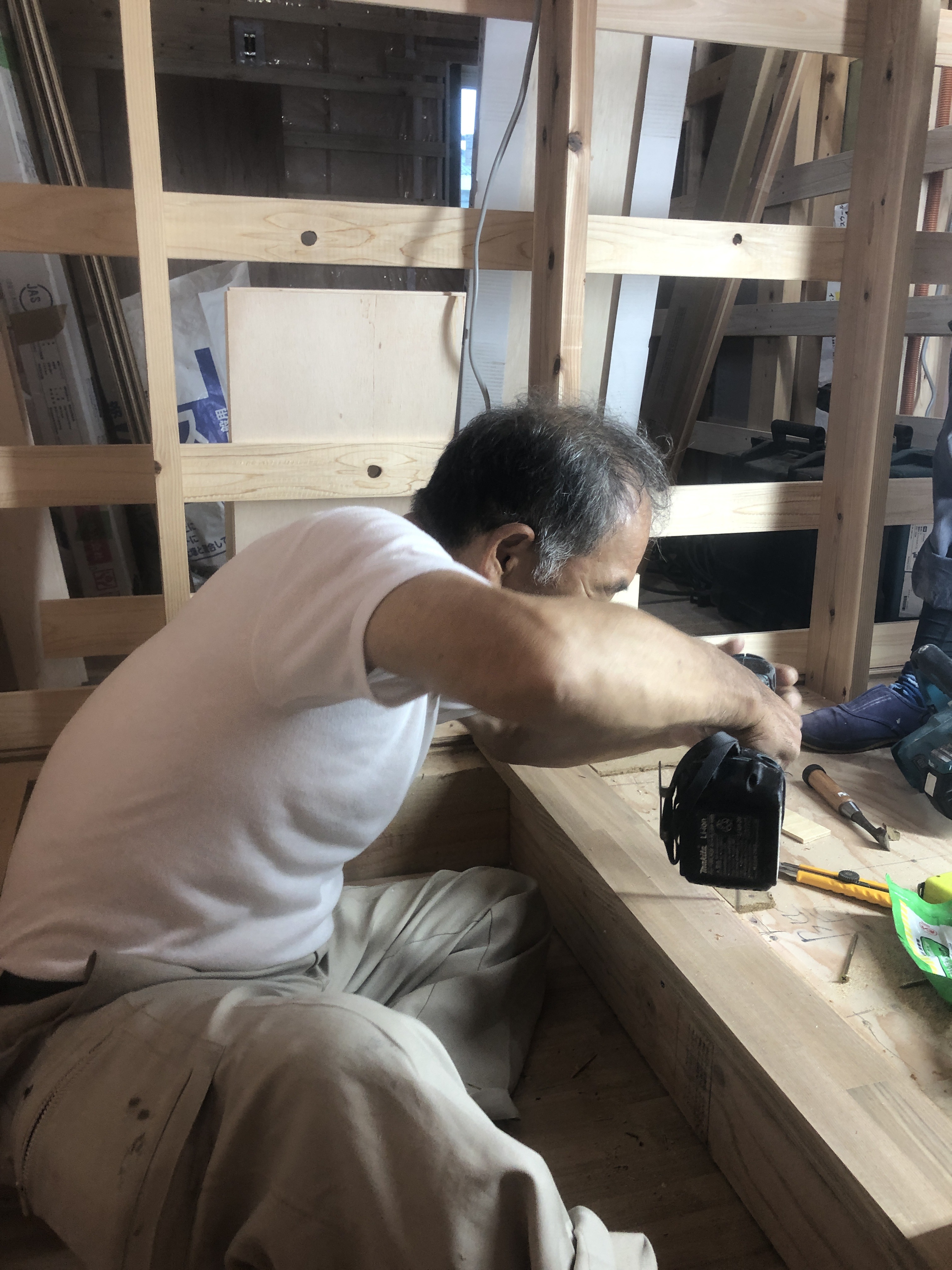

7/3 廻り階段も一から製作していきます☆
踏み板を固定します☆
蹴込板を留めます☆

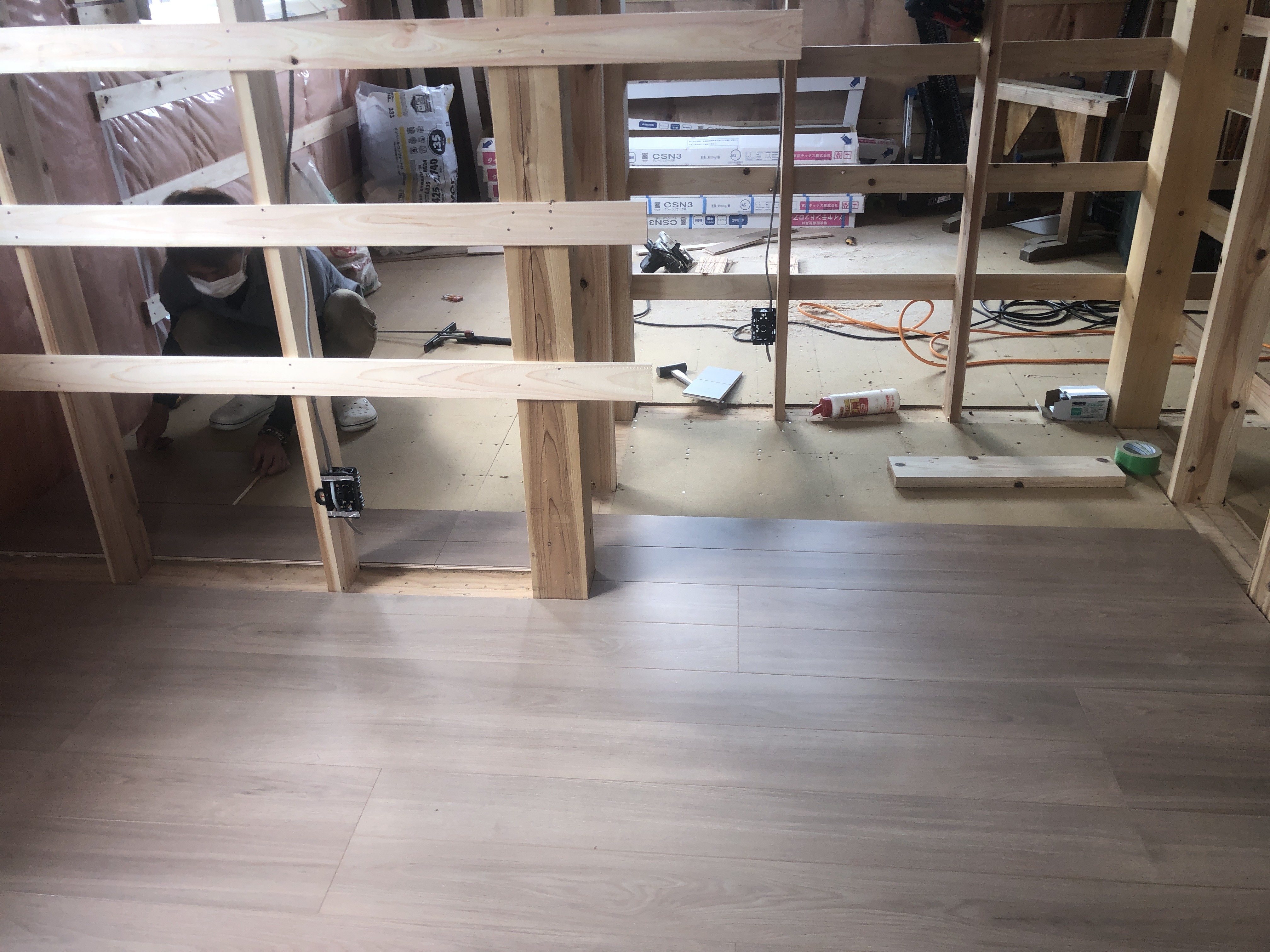

1階の床には無垢(本物)の高級オーク材★★★
を張っていきます☆
木目が大人しくナチュラルな風合い☆
比較的硬い木なので傷もつきにくいのも
特徴です!(^^)!
2階の内装建具を組み立てて、
垂直・水平正確に固定します☆

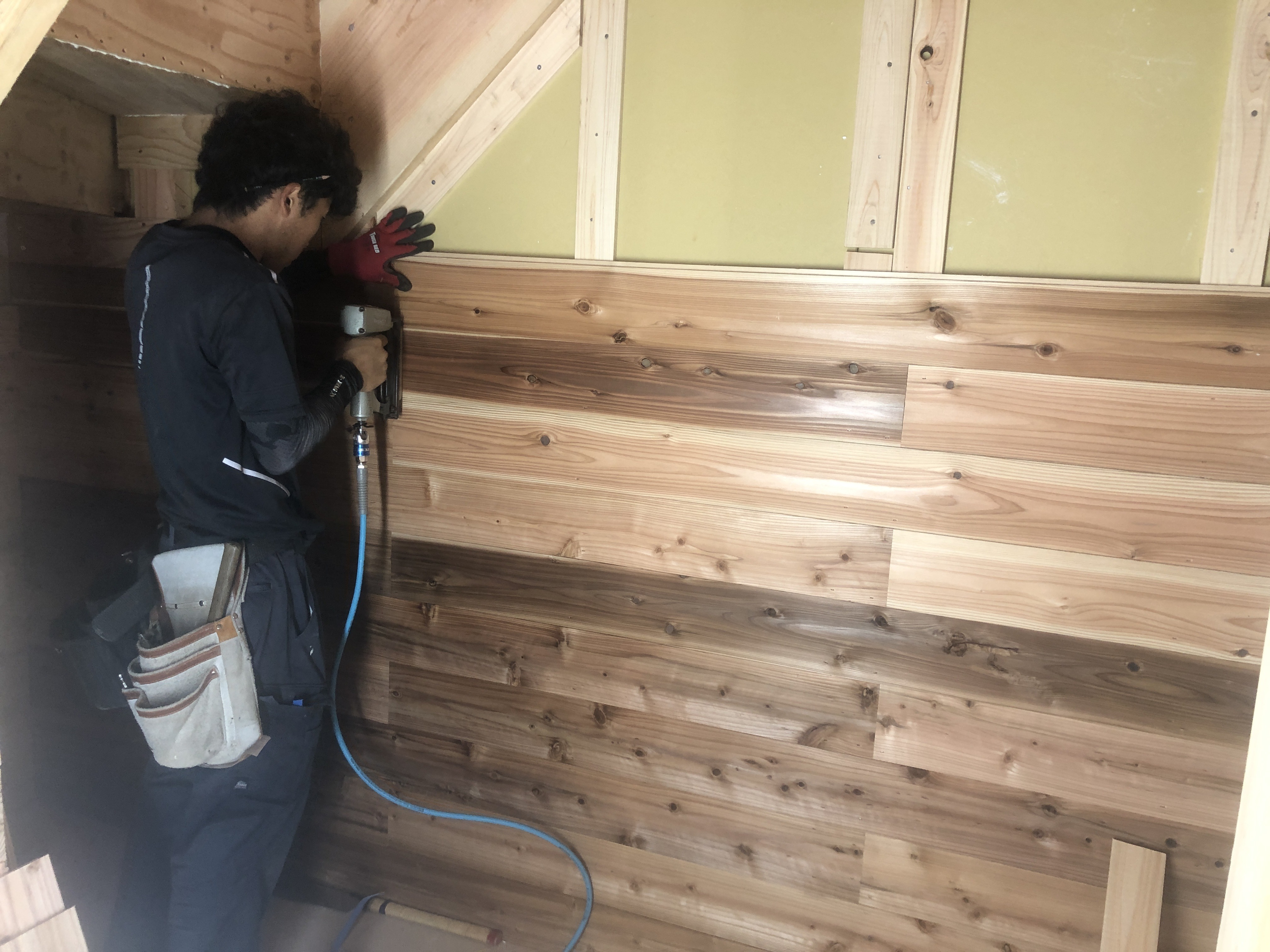

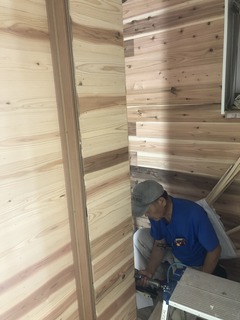

桧板の壁下地に“体にやさしい”ハイクリンボードを
張っていきます☆
7/2 引き続き、一から加工した階段部材を
現場で固定していきます☆

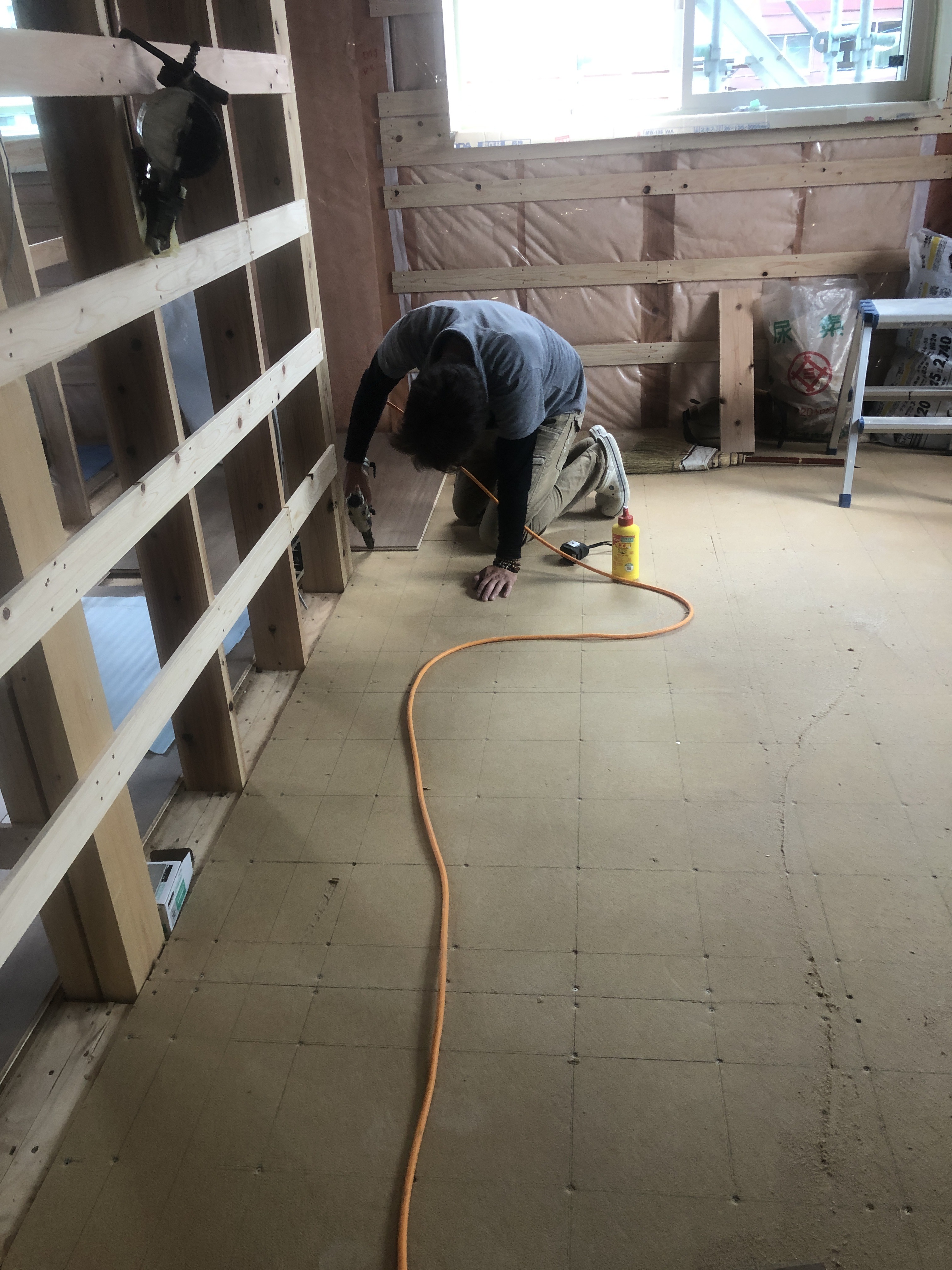

2階からフローリングを張り進めます☆
壁下地には必ず!桧板を等間隔に入れておきます☆
トイレや洗面脱衣室など湿気が溜まりやすい
お部屋の内装下地は必ず!!耐水ボード(黄緑色)を
使用します☆
7/1 作業場では、無垢(本物)の丈夫な米松を
加工して、階段の親板を一から製作していきます☆
階段部材を現場へ搬入して固定していきます☆
床を張る前に、既製品建具に合わせて
枠を組んでおきます☆
洗面脱衣室の床には防水性・清掃性の高い
クッションフロアで仕上げるので、必ず!
下地に耐水コンパネを張っておきます☆
2階の物音が1階に響かないよう、
剛床工法28mm厚の上に、吸音ボード9mm厚を
張っておきます☆

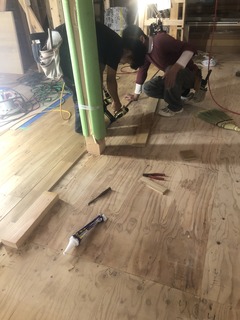

6/30 作業場で加工したメルサワ材を
玄関框として納めていきます☆
サッシの寸法に合わせて窓枠を
カットし、組んで固定します☆

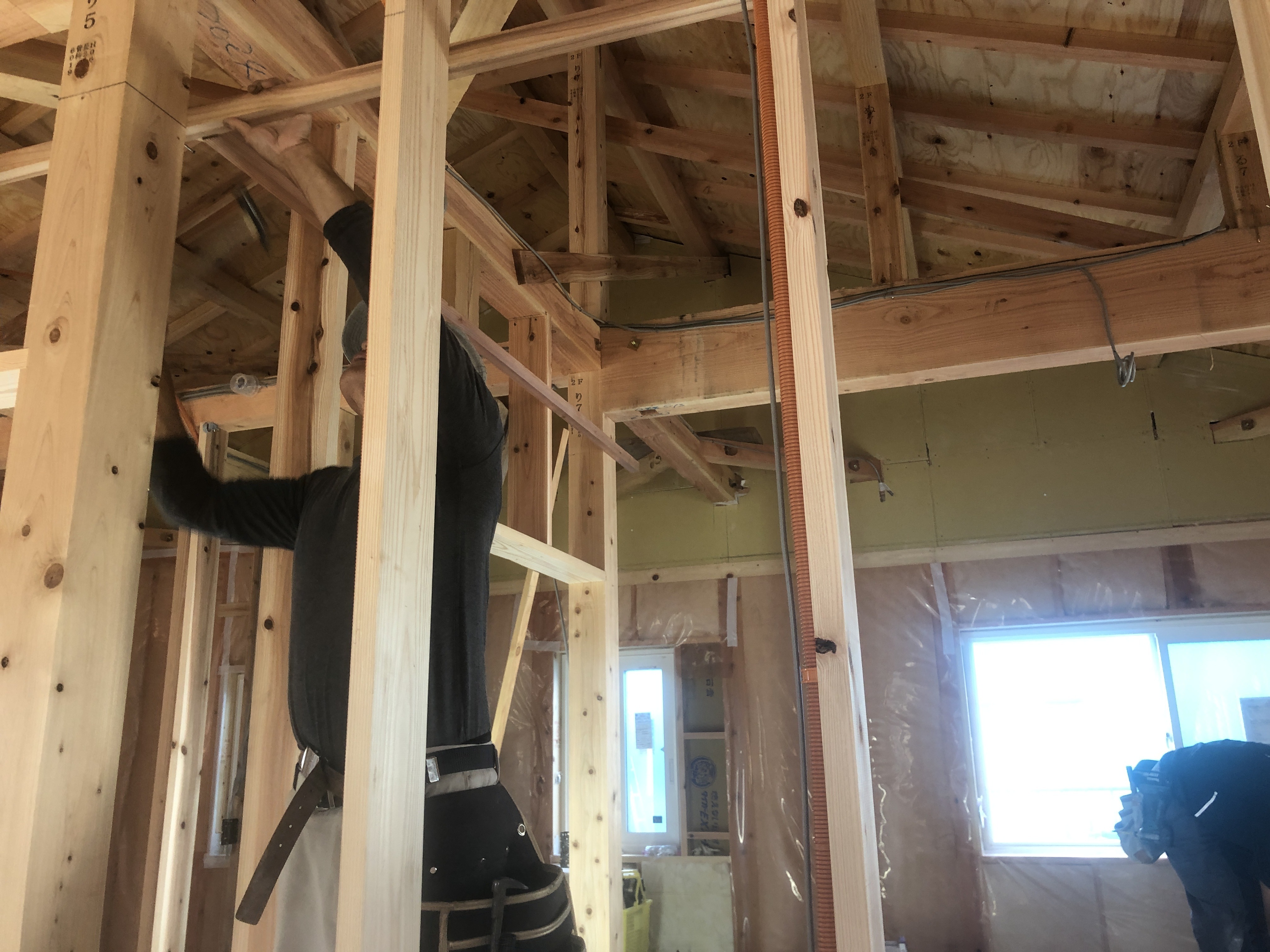

天井下地を組んでいきます☆
壁下地には必ず!桧板を等間隔に入れておきます☆
6/29 サッシの寸法に合わせて窓枠を
カットし、組んで固定します☆

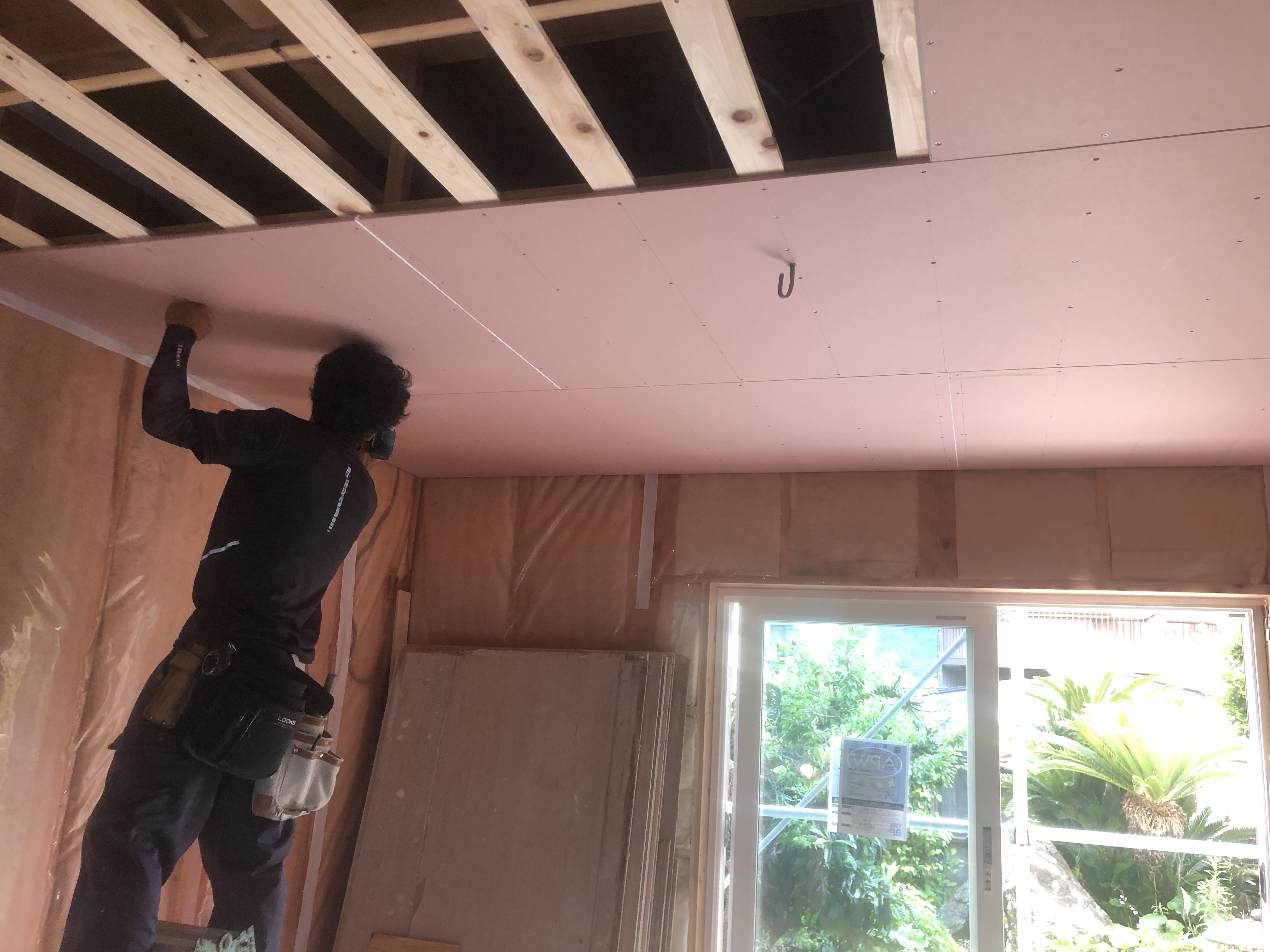

引き続き、1階の天井下地を組んでいきます☆
6/27 引き続き、高気密・高断熱施工を
進めながら天井下地を組んでいきます☆
6/26 作業場では、造作材を手鉋(カンナ)で
丁寧に仕上げます☆
引き続き、2階の高気密・高断熱施工を進めながら
天井下地を組んでいきます☆
1階も高気密・高断熱施工を進めながら
天井下地を組んでいきます☆

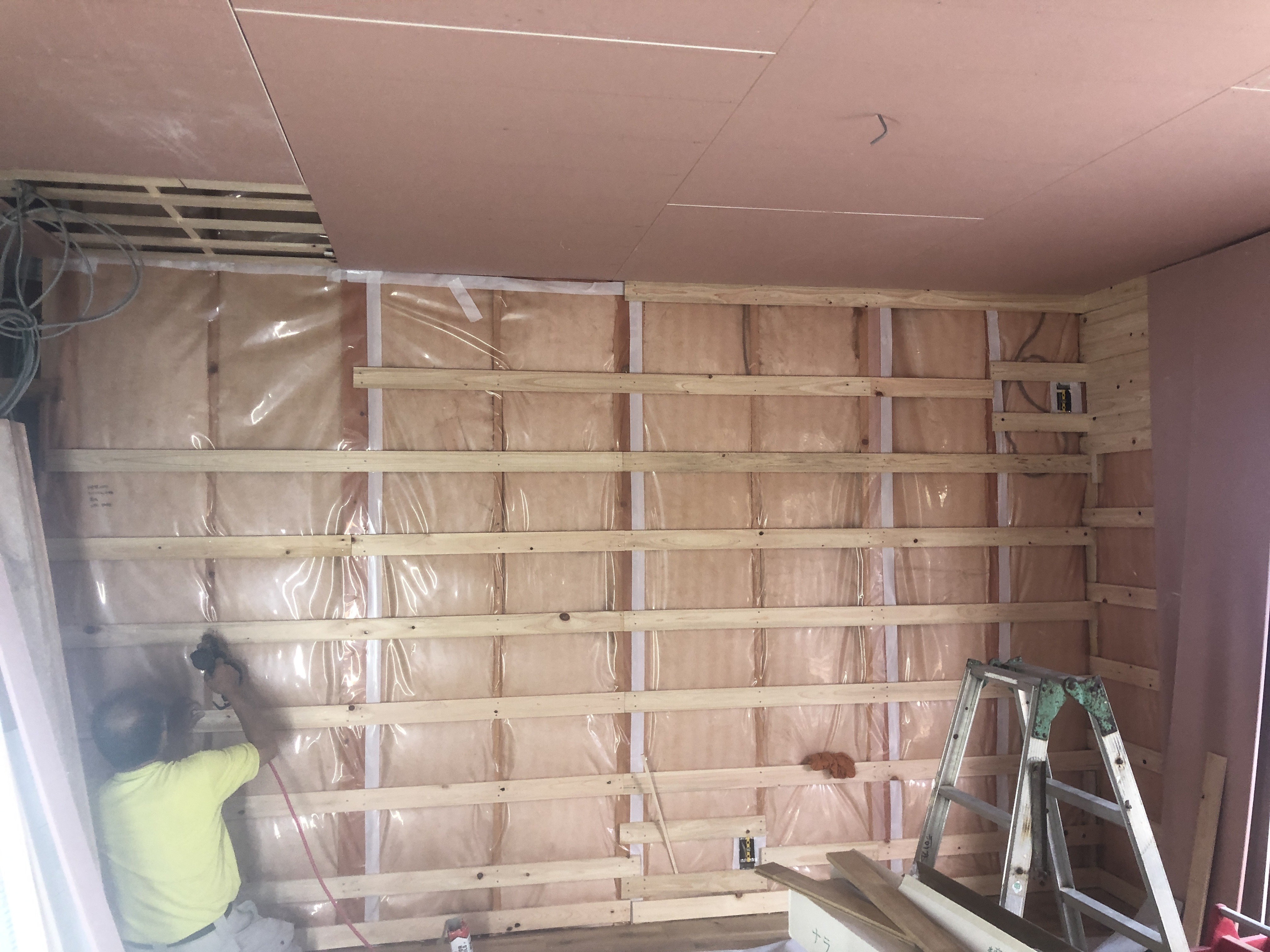

6/25 2階の高気密・高断熱施工を進めながら
天井下地を組んでいきます☆

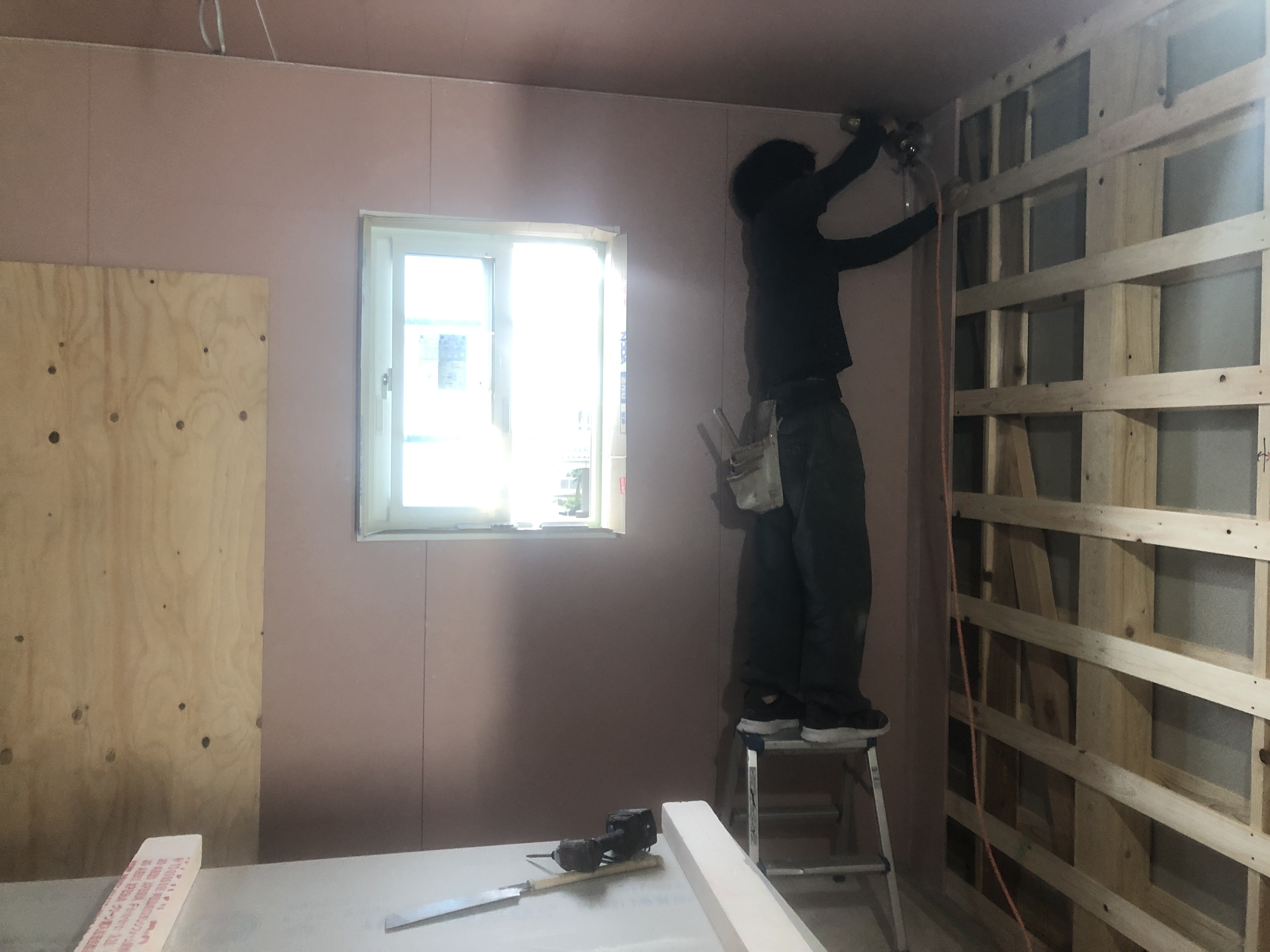

体にやさしい石膏ボードハイクリンボード”を
張っていきます☆
作業場では、無垢(本物)のメルサワ材を使用して
玄関框や玄関引き戸枠を加工していきます☆
6/19 引き続き、
驚異の高断熱仕様”
熱抵抗値が3.4u・K/Wを誇る!!

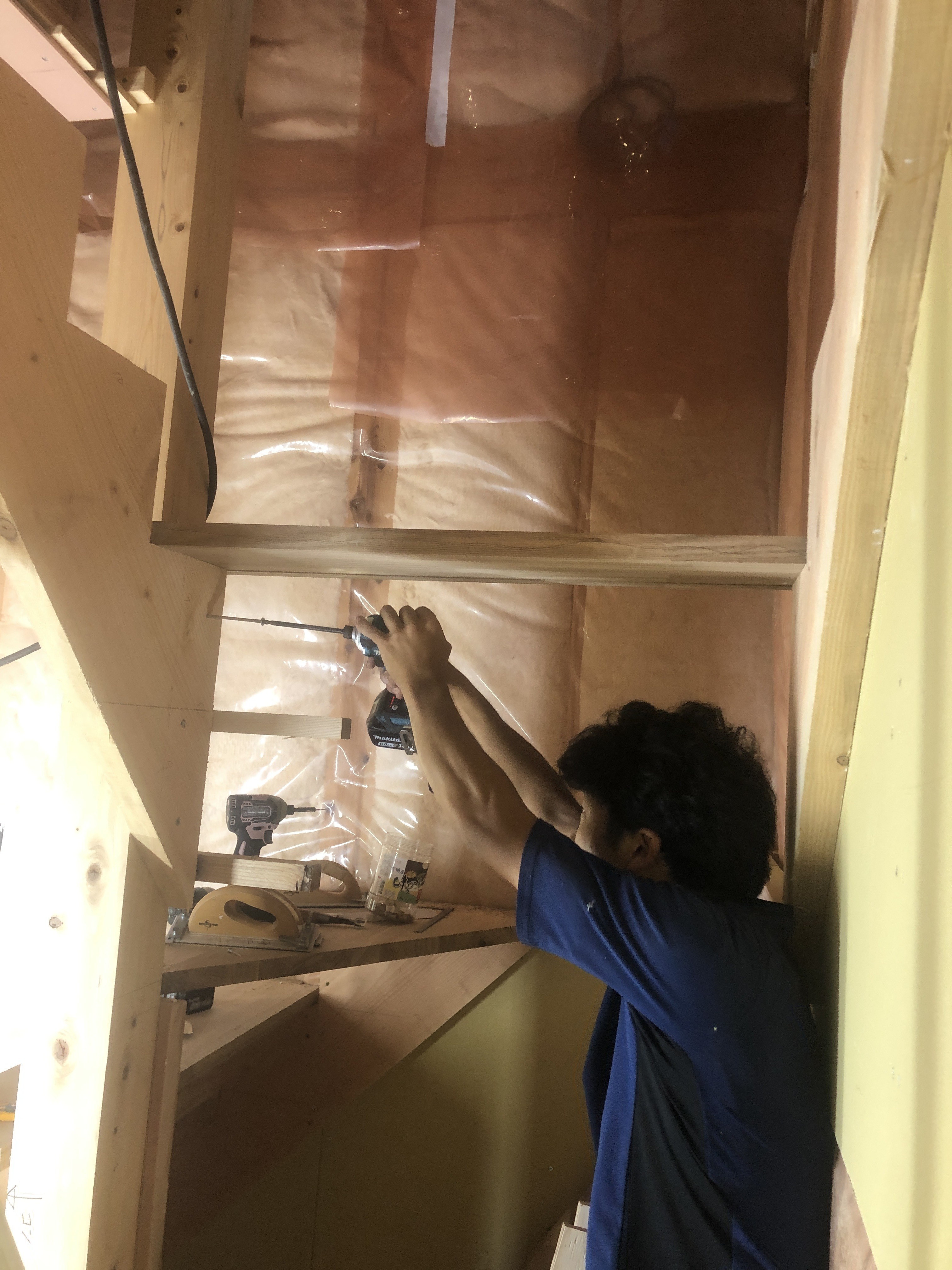

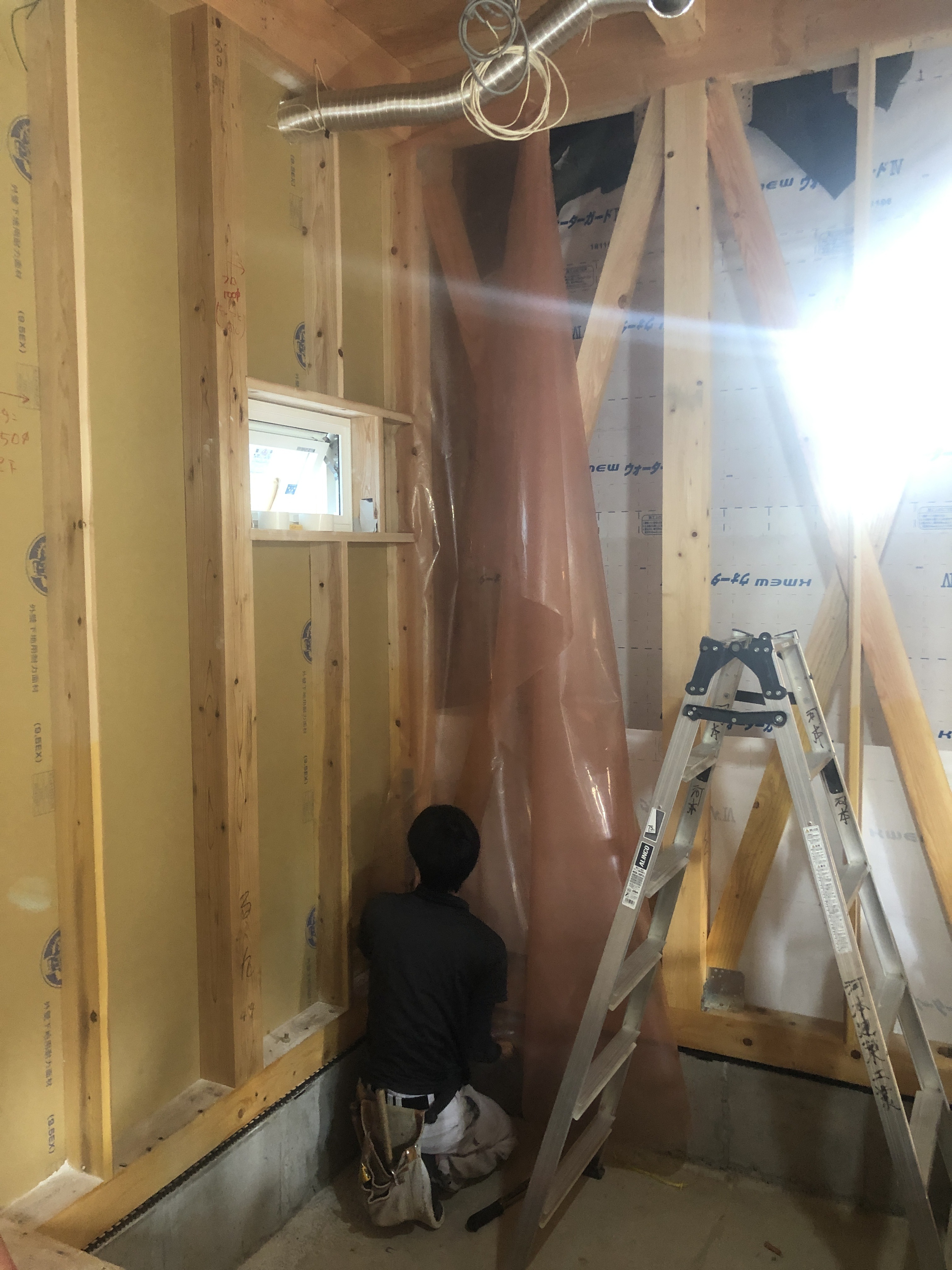

120mm厚のイゾベール・コンフォート35”を

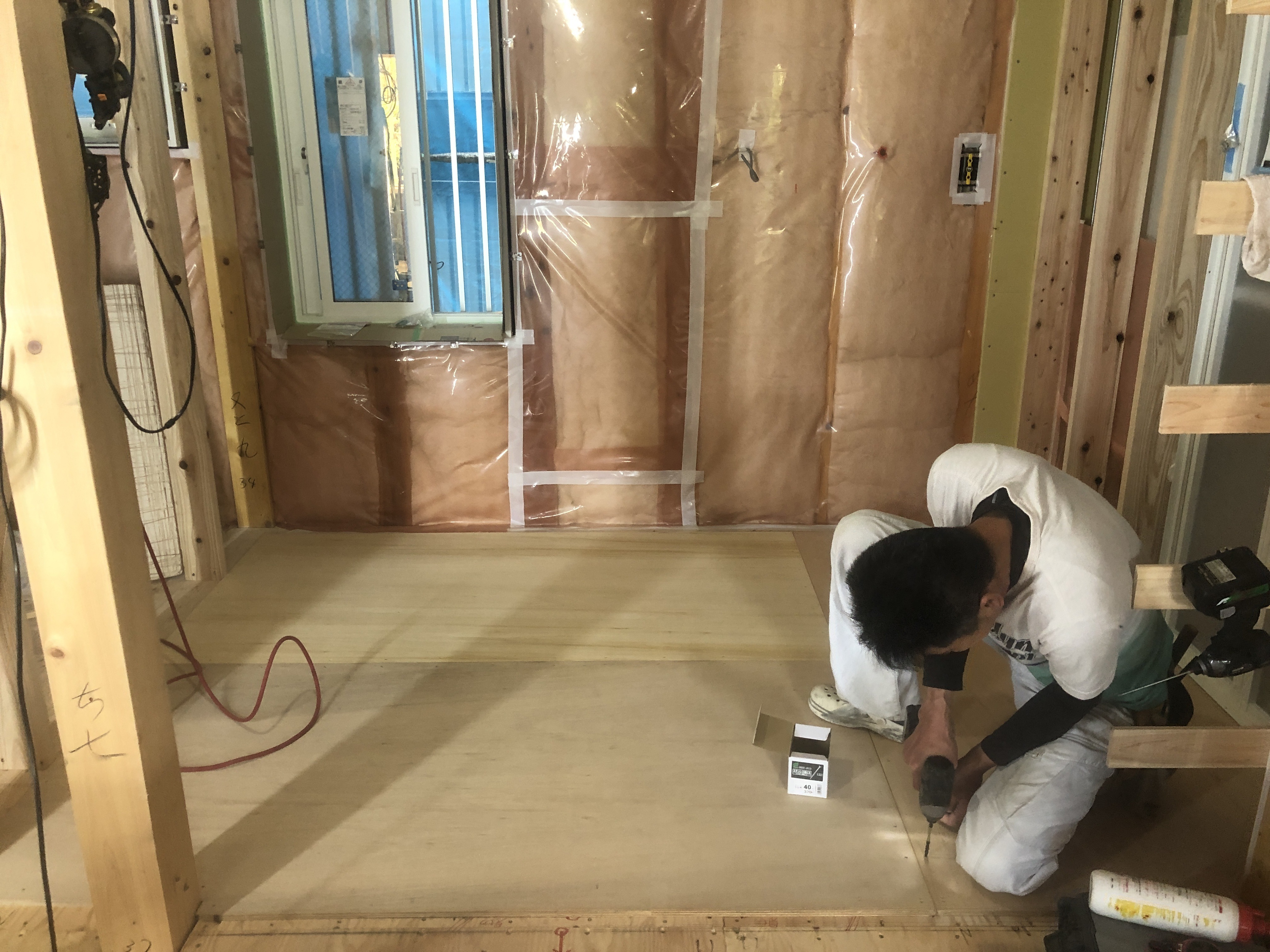

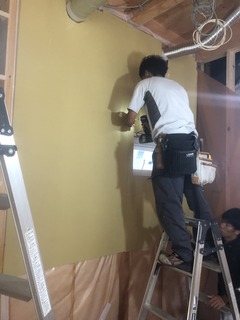

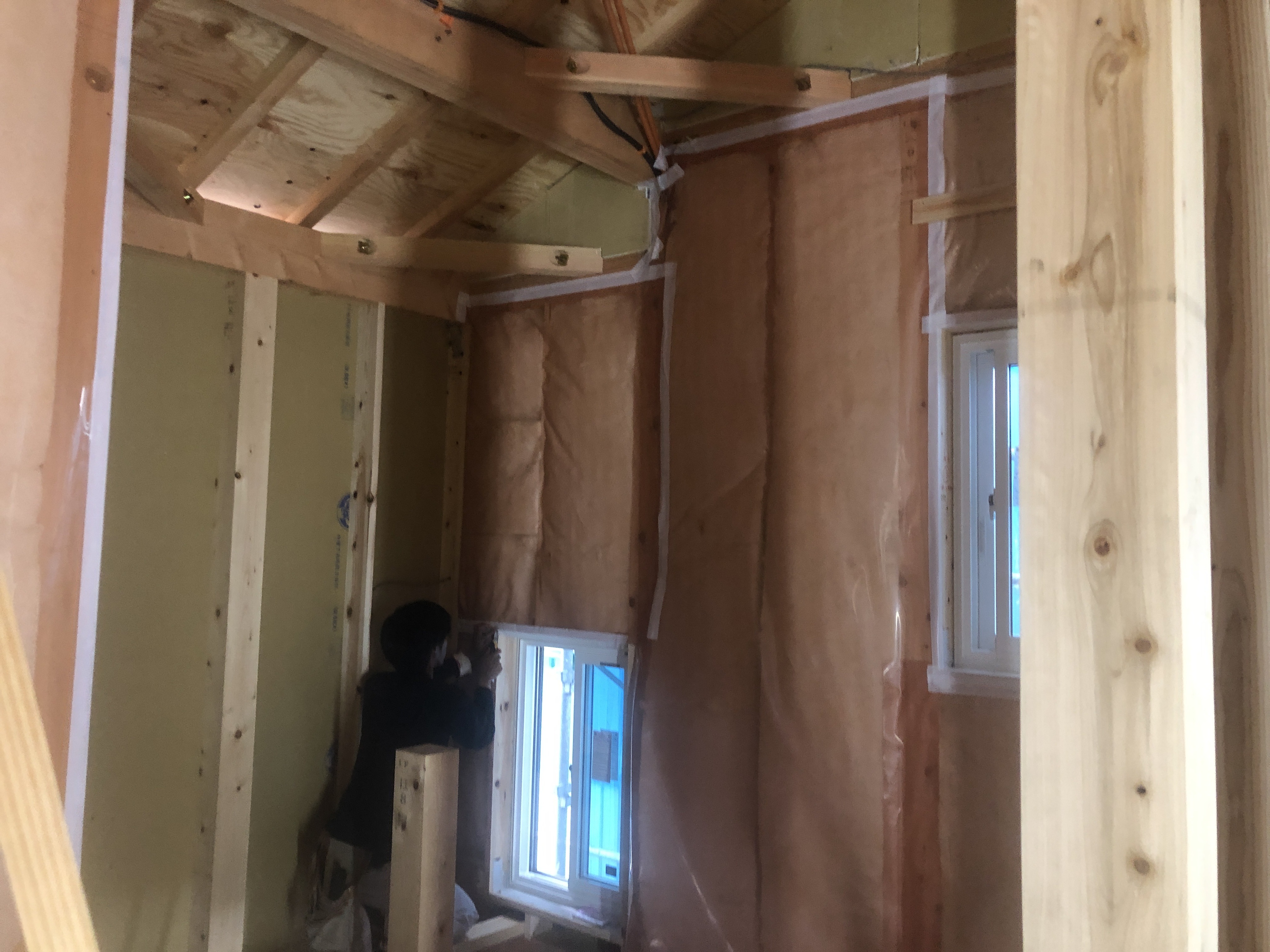

外周の壁内に詰めて気密シートを貼っていきます☆

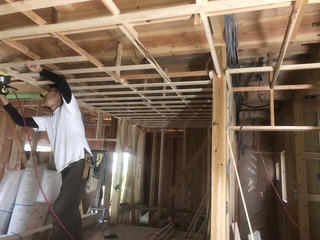

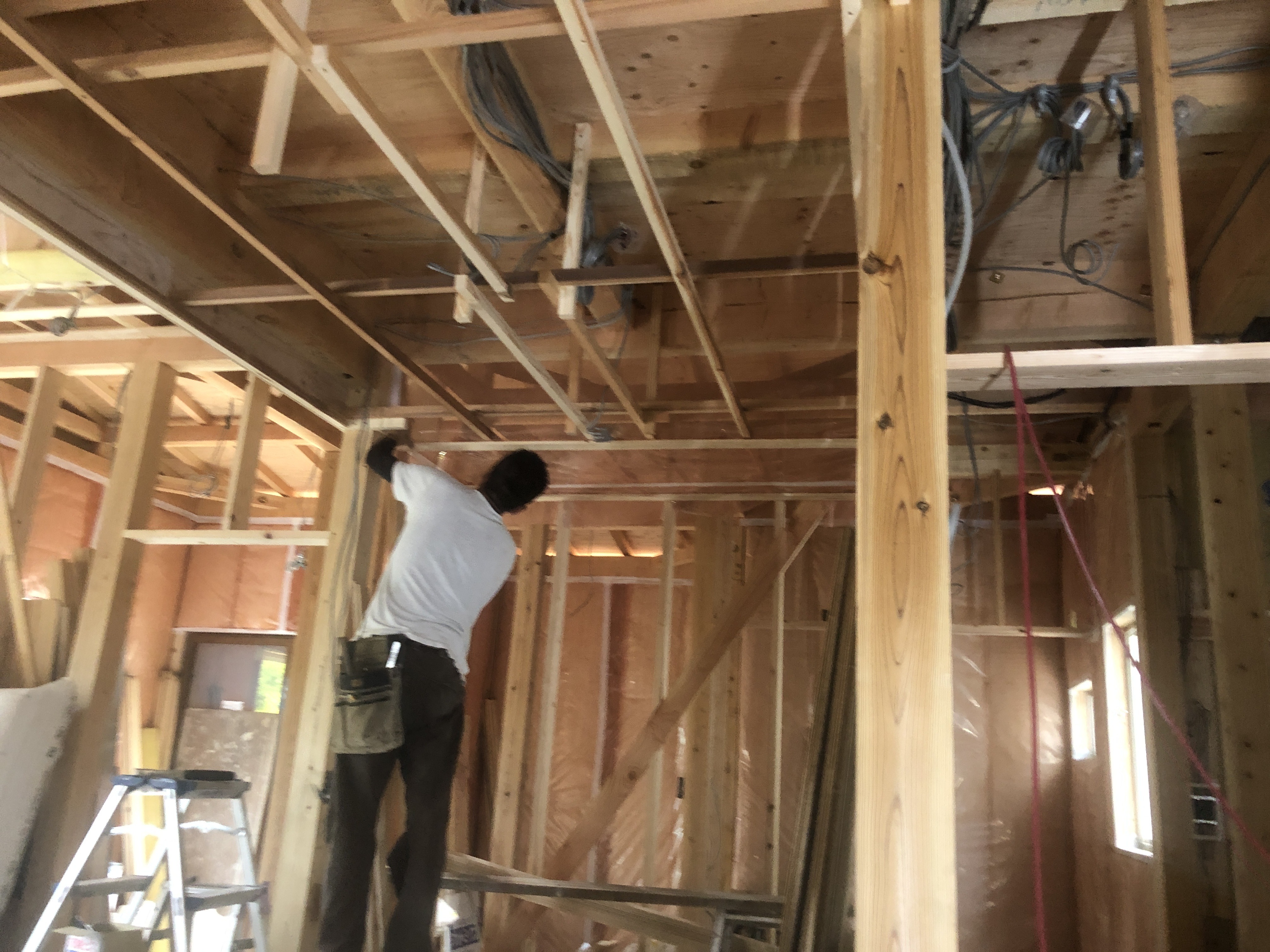

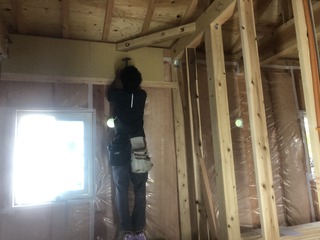

2階から天井下地を組みます☆
6/18 天井下地を組む前に
驚異の高断熱仕様”
熱抵抗値が3.4u・K/Wを誇る!!
120mm厚のイゾベール・コンフォート35”を
外周の壁内に詰めて気密シートを貼っていきます☆
省エネ等級4やZEH基準を大きく超える断熱性能!!
HEAT20推奨のG2グレード”が標準です✩☆☆☆☆
準防火地域の防火構造として、
小屋裏内部にも不燃石膏ボードを張ります☆
6/12 施主様にショールームでお選び頂いた仕様の
ユニットバスを、現場で丁寧に組み立てていきます☆
6/10 ユニットバスを組み立てる前に予め
驚異の高断熱仕様”
熱抵抗値が3.4u・K/Wを誇る!!
120mm厚のイゾベール・コンフォート35”を
外周の壁内に詰めて気密シートを貼っていきます☆
省エネ等級4やZEH基準を大きく超える断熱性能!!
HEAT20推奨のG2グレード”が標準です✩☆☆☆☆
※倉吉市ではG1となります。
さらに!準防火地域の防火構造として、
ユニットバスの外壁側にも石膏ボードを張ります☆

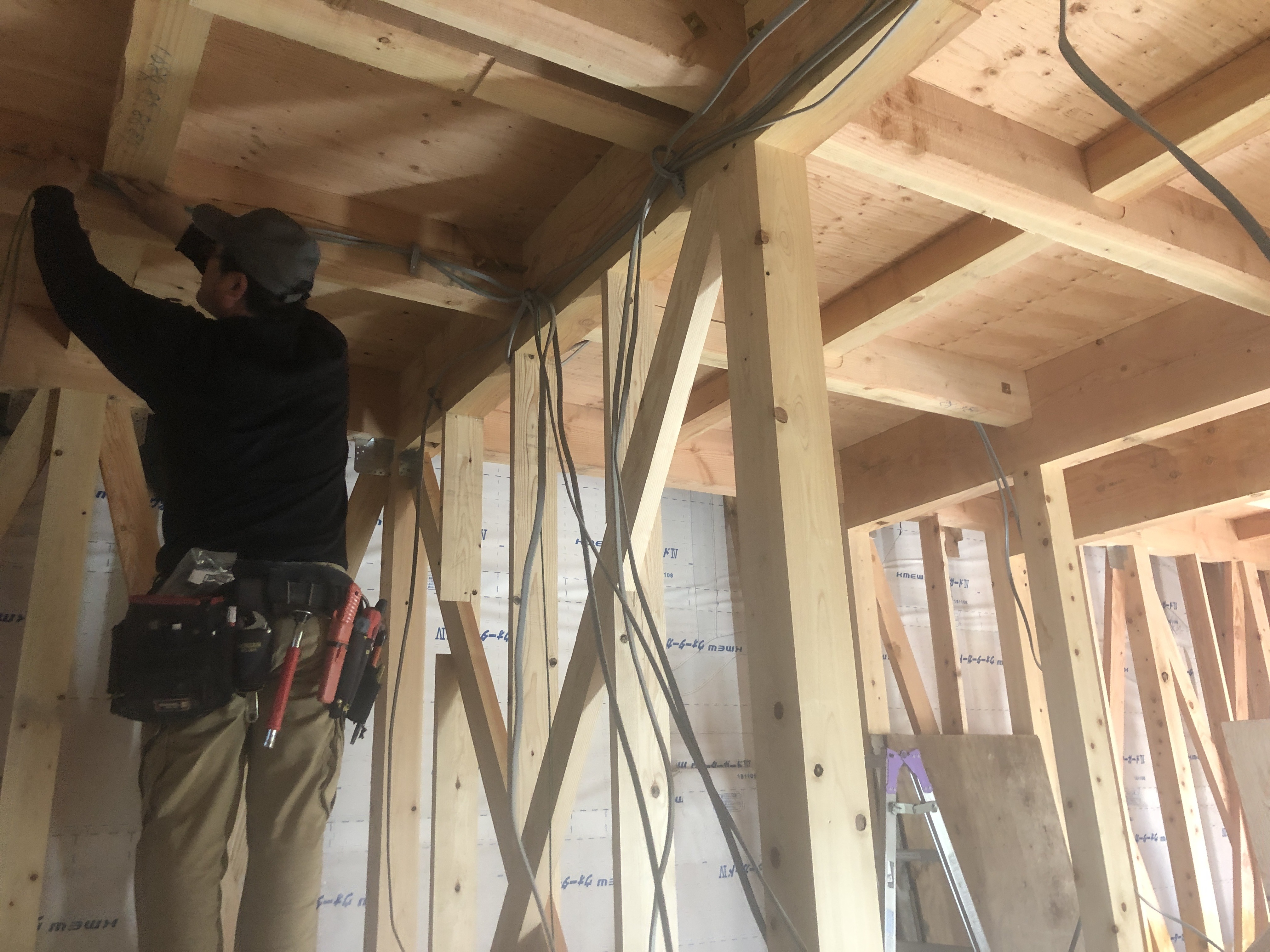

6/2 引き続き、電気配線を進めます☆
6/1 先週、施主様と社長は、現場で照明形状や
コンセント・スイッチ・テレビ・エアコン・LANなど
位置を、図面と照らし合わせながら詳細に
最終決定されましたので電気配線を仕込んでいきます☆
posted by こまさん at 00:00|
倉吉市O様【庭園と暮らしやすさに満たされた建替住まい】

2020年07月17日
地盤調査〜基礎工事
7/17 玄関やポーチの土間の嵩上げや、

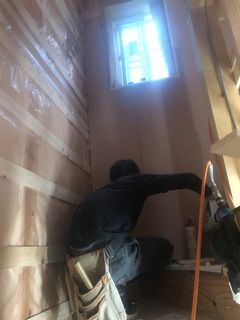

エコキュート設置箇所に生コンを打設します☆
