2022年05月26日

八分音符地盤調査〜基礎工事八分音符


 5/26 地中に埋め込んだジオパイプ内で熱交換した

空気を、各部屋の吹出口へ誘導するために

網目状のネトロンパイプを配置していきます☆











 並行して、給水・給湯配管を施工しておきます☆








 べた基礎に差し筋をして

砕石を転圧後ワイヤーメッシュを敷き、

エコキュート用の土間コンを打設します☆

























 5/25 玄関の土間を嵩上げする前に

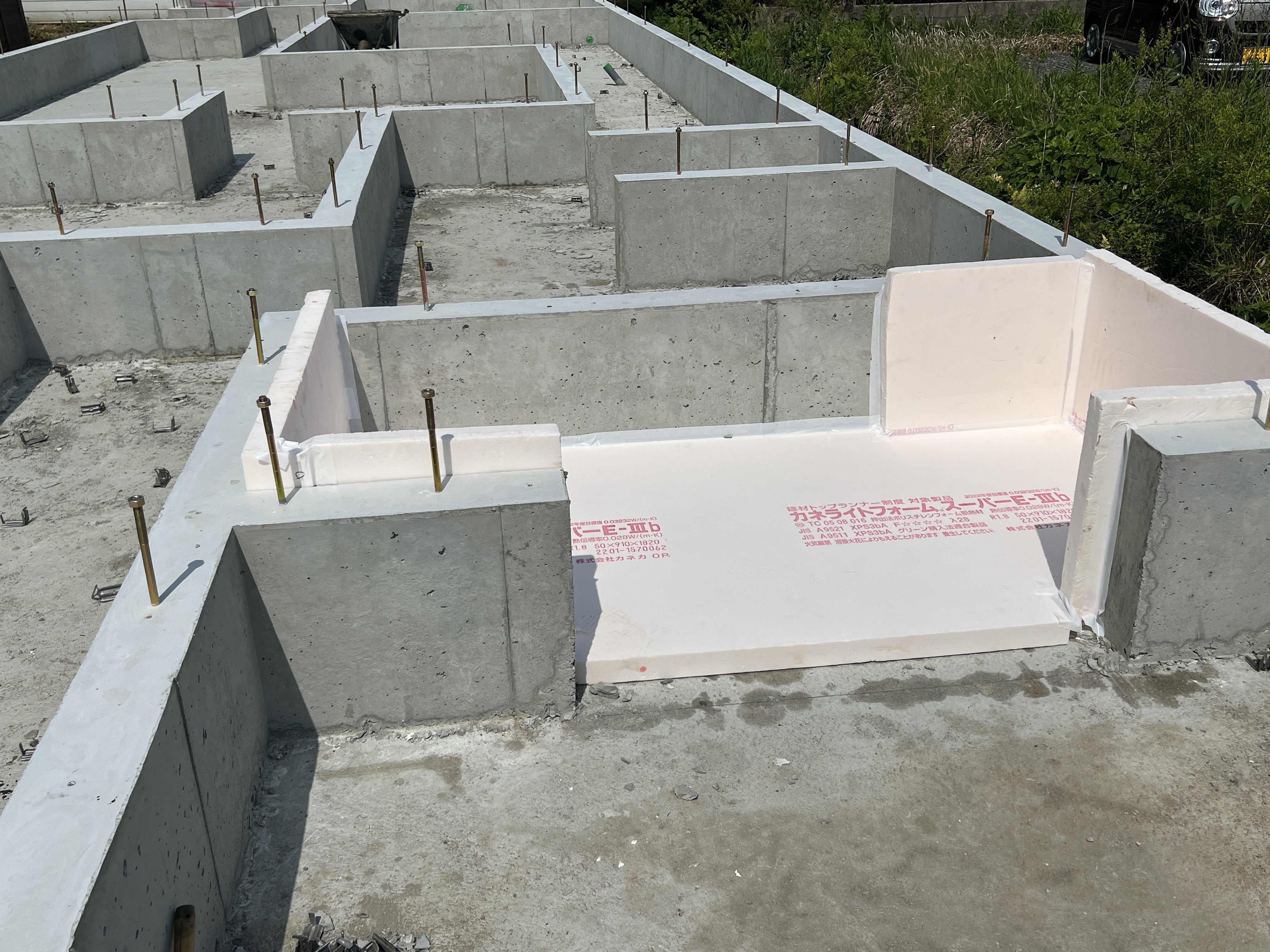

ポリスチレンフォームV種50mm☆☆☆

で基礎断熱しておきます☆





 エコキュート用の土間コンを打設する前に

仕様に合わせて配管しておきます☆

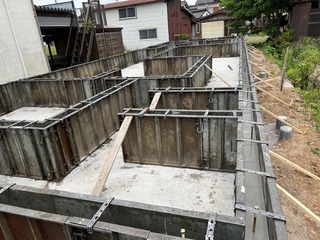

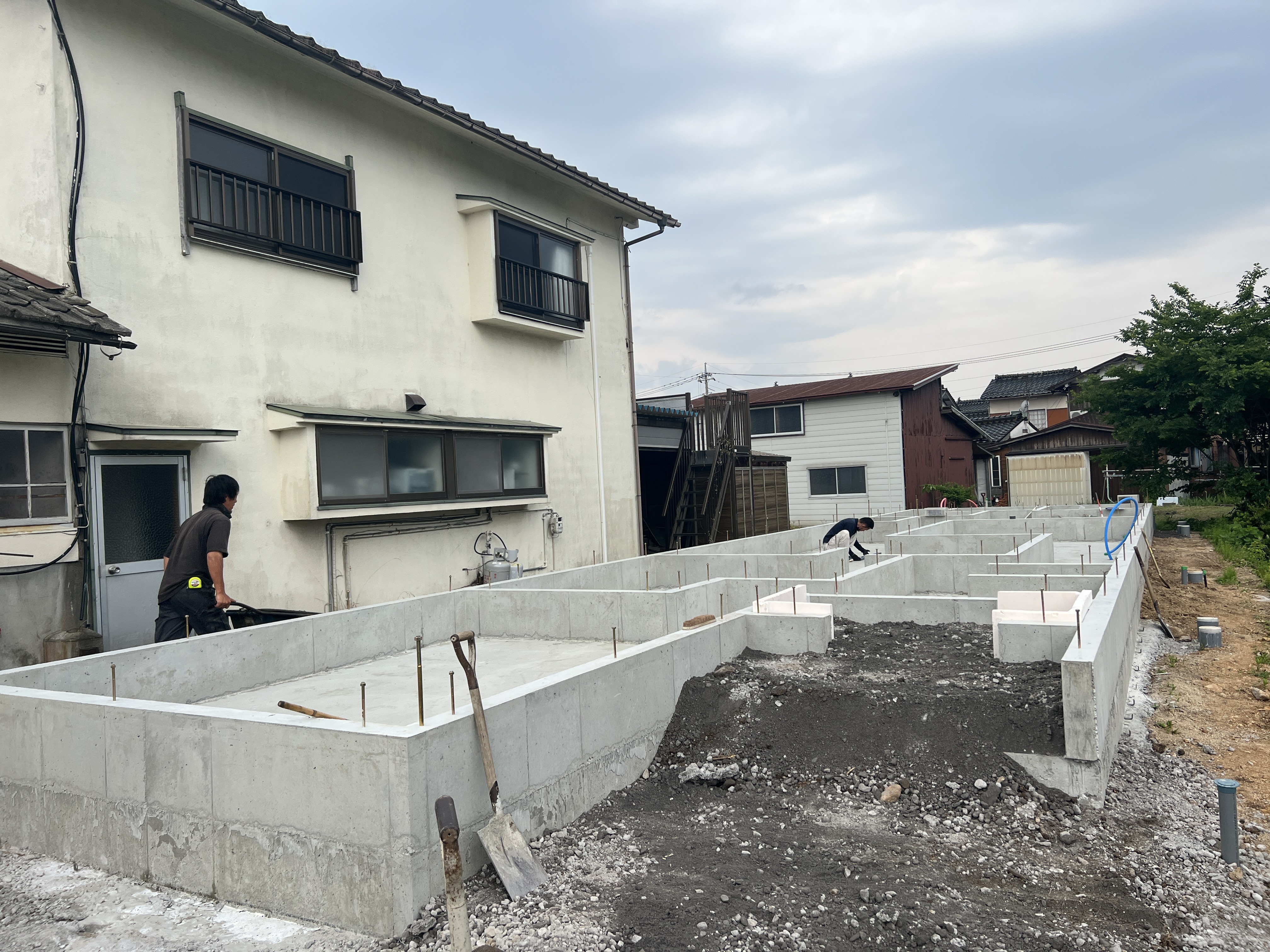

 5/24 型枠を解体していきます☆

















 5/21 立ち上がりの型枠に

生コンを流し込んでいきます☆








 スラブ(土間)同様、この時期のコンクリート強度は

24”を採用します☆☆☆

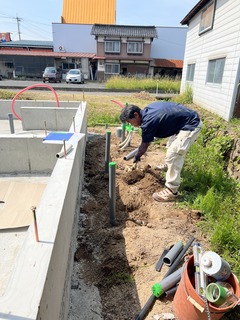

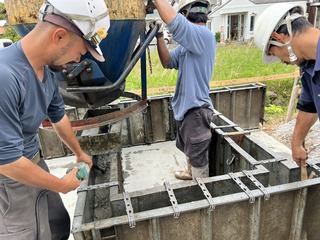

 生コン打設と同時に

土台の接手位置や耐力壁の位置に合わせて、

ホールアンカーボルトやアンカーボルトを

埋め込みます☆











 レベラーを流し込んで水平を正確に出します☆

















 5/20 『ジオライト』の空気の通り道を床下で

確保するので、立ち上がりには予めスリーブを入れて、

その周りは鉄筋で補強します☆

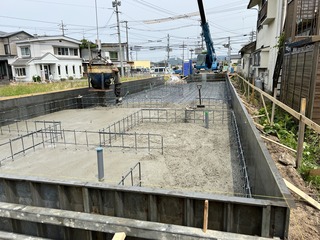

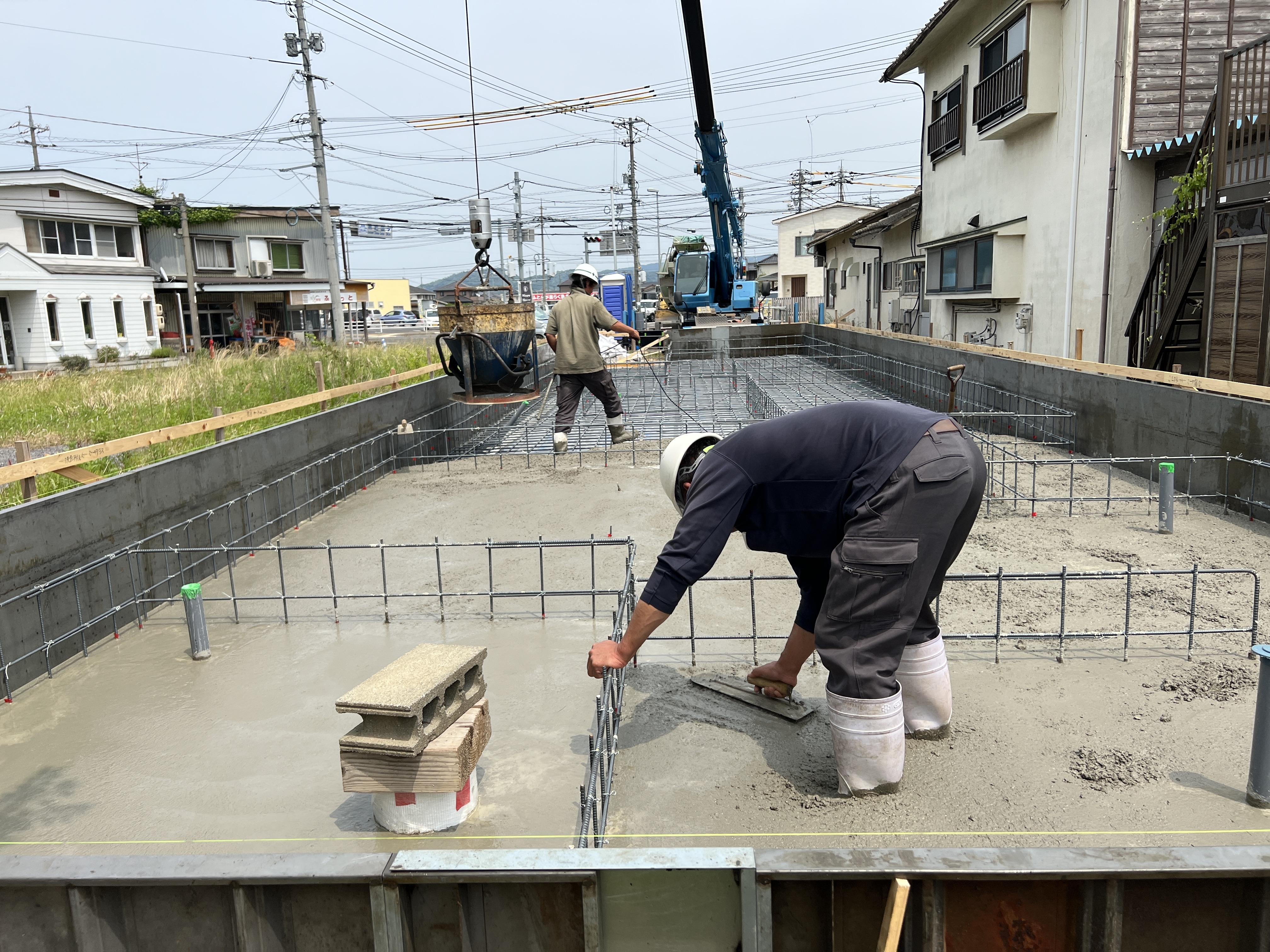

 5/19 配筋検査に合格したので生コンを打設していきます☆











 この時期の気温ではコンクリート強度!

“21”でOKですが、さらに強い!

“24”を採用します☆☆☆








 お家を永年支え続ける基礎の強さは、鉄筋の“”と“”!


 生コンの“呼び強度”、そして“職人の腕”によって

差が出ます!








【見えないトコロに安心徹底施工!】

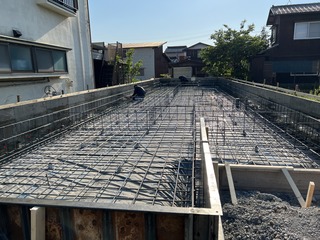

 5/18 スラブや立ち上がりの配筋を進めます☆











 外周の型枠を組みます☆








 生コンを打設する前に必ず!

第三者機関の住宅検査センターより配筋検査を受けます☆








 外周は構造耐力上負荷が最もかかる部分となるので

鉄筋を二重にするダブル配筋を基本としています☆





 主筋D13mm、ピッチ(間隔)200mmも基本です!








 ジオパイプ廻りも補強します☆








【見えないトコロに安心徹底施工!】













 5/17 外周に捨てコンを打設して、

スラブに使用する異形鉄筋13mmΦを

曲げ加工します☆
















 5/16 シロアリ対策として、高耐久!防蟻・防湿シート!

地盤からのシロアリ・湿気の侵入をダブルでシャットアウト!!

高級ターミダンシート”を敷き詰めます☆








【見えないトコロに安心徹底施工!】

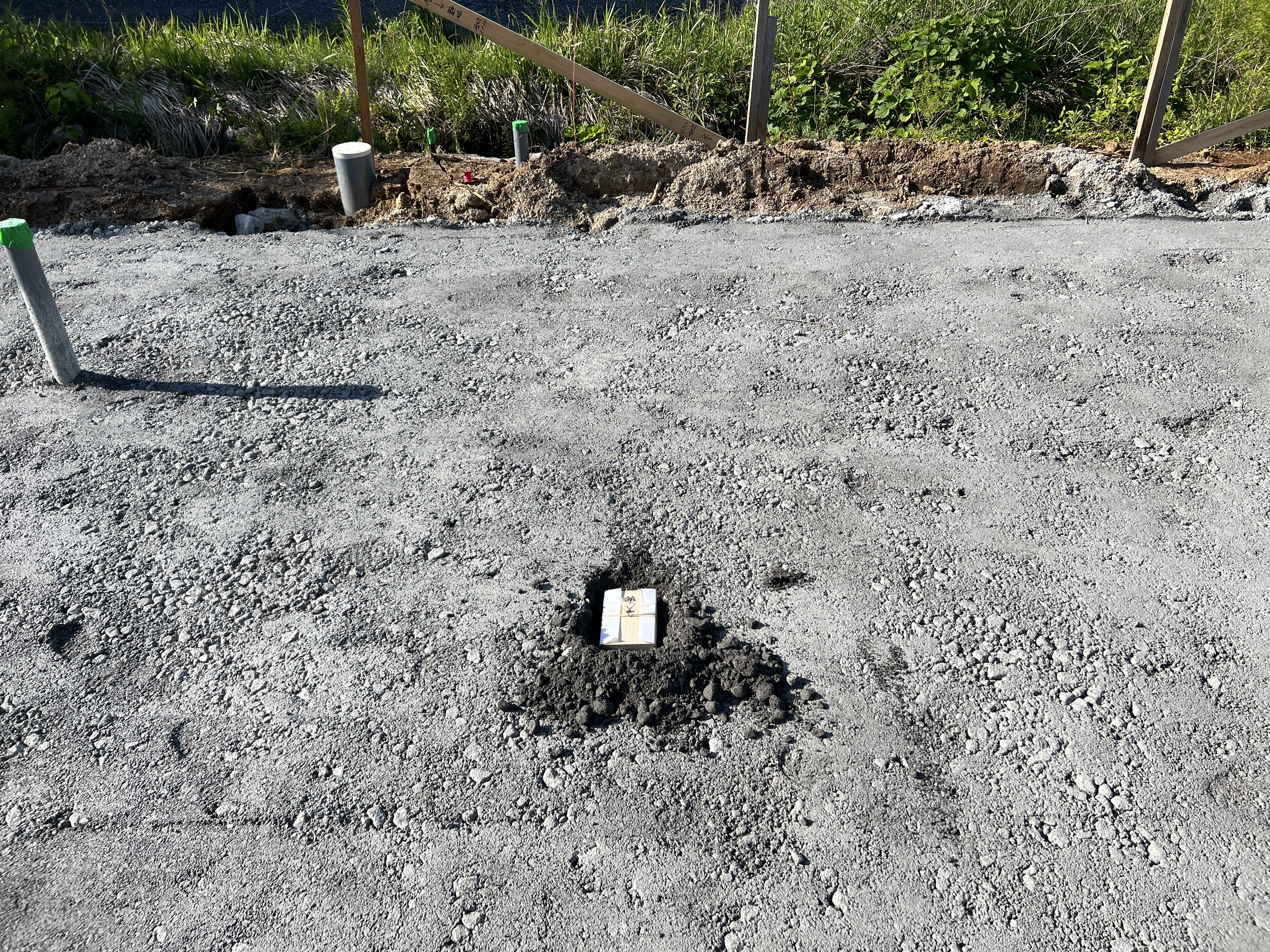

 5/14 地鎮祭でお預かりした鎮め物”を

中央に埋めて、工事の無事完成を祈り清めます☆

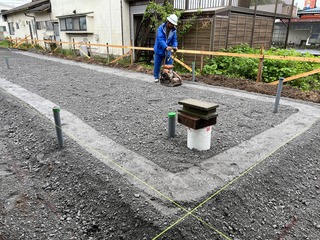

 5/13 丁張りで設定した基礎下まで鋤取ります☆

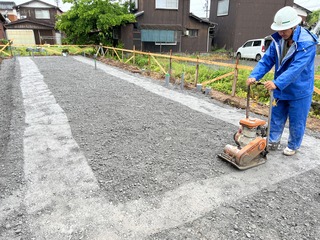

 砕石を100mm以上の厚みに

均して、しっかり転圧します☆





IMG_0714 (1).JPG

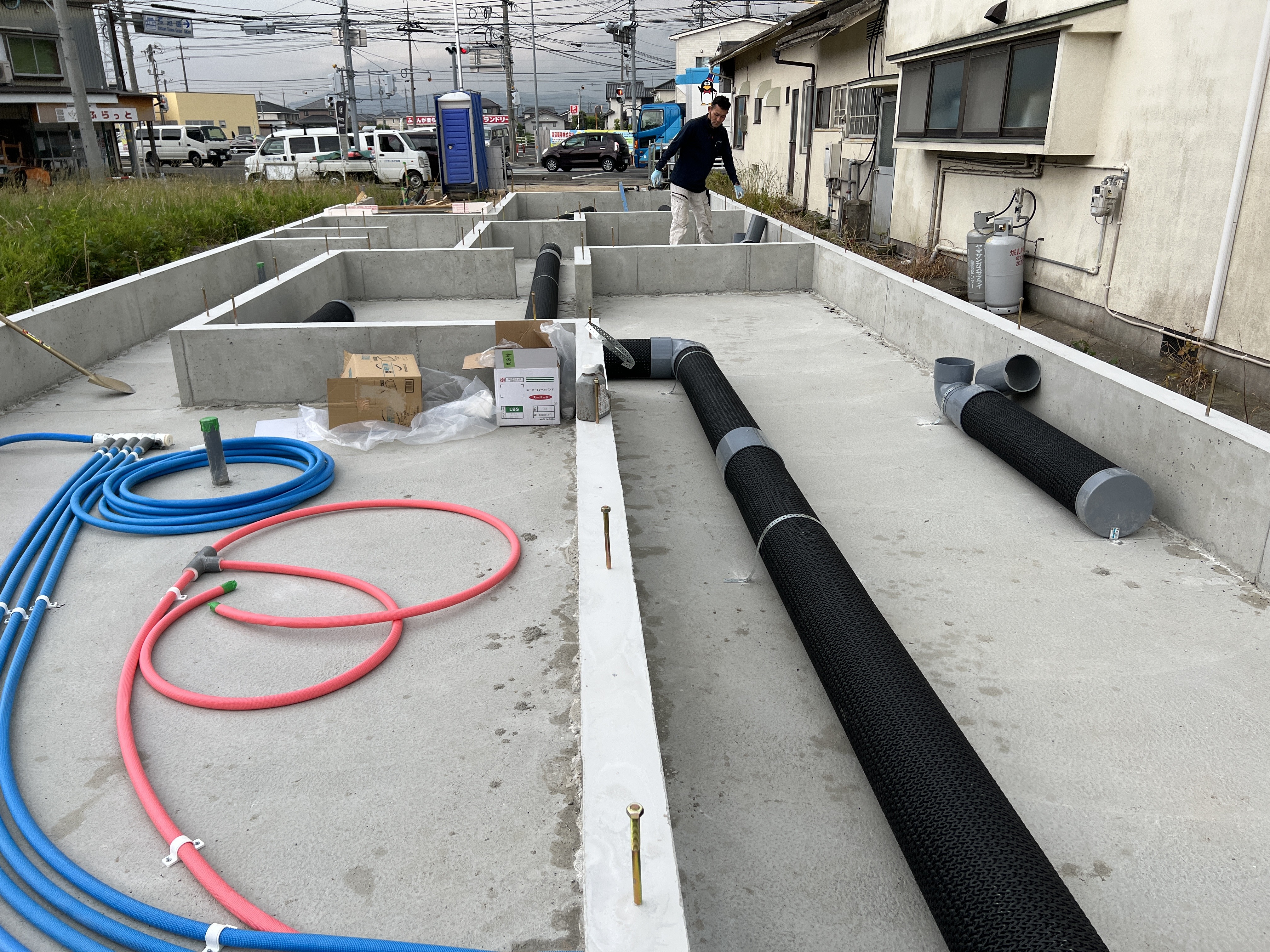

 5/11 地盤改良が完了したので

屋内の給排水配管を施工します☆








 建物の基盤となる重要な基礎工事の前に、

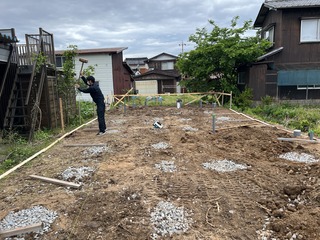

その基準の丁張りを水平・直角を正確に組んでいきます☆











 基礎工事に入る前には

構造図を作成した社長が必ず!!

丁張をチェックします☆



















 5/10 引き続き、地盤改良工事を進めます☆

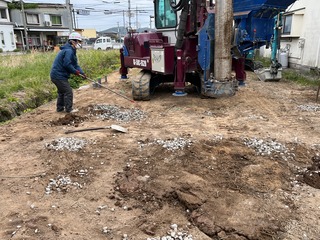

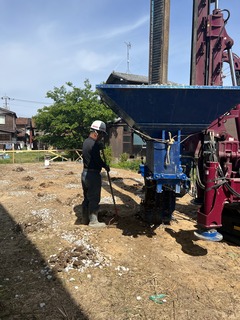

 5/9 地盤調査の結果により、地耐力が

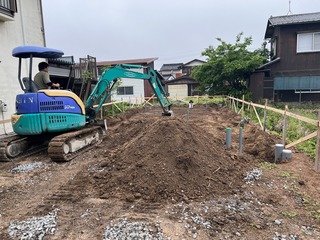

軟弱で弱いと判定されたため、砕石を柱状に

転圧して形成するエコジオ工法で

地盤支持力を向上させます☆























 深さ3.5m、径500mmの柱状×計47本で

建物の自重をしっかり支えます☆










 5/2 自然エネルギーの地中熱を利用した空調システム!

『ジオライト』仕様の熱交換用ジオパイプを

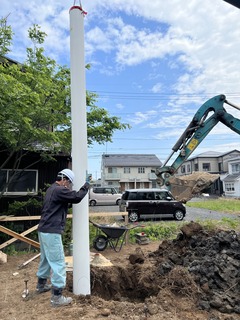

5mの深さに埋め込んでいきます☆























 深さ5mまで掘削した後

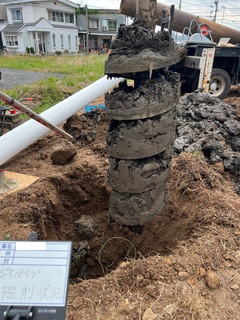

いよいよ地中熱を吸い上げる!ジオパイプ”を

埋設します☆

















 周りに砂・セメントを詰めて固めます☆














 無事に埋め込み完了☆

『ジオパイプ』はガラスシリンダーのように

上端以外はアルミで密閉されているので

地下水の浮力で浮き上がらないよう

パイプ内に水道水を溜めたまま養生します☆

(※その水は完成時に排水ポンプで抜き取ります)















 4/30 建物の基盤となる重要な基礎工事と

ジオパイプの埋め込み前に、基準とする

丁張りを水平・直角を正確に組んでいきます☆








 外周の上下水配管を先行します☆
























 4/23 本日めでたくI様邸の地鎮祭を

執り行うことが出来ました!(^^)!








 I様には、お忙しい中朝早くからご準備頂きまた、

事務所での打合せもお付き合い下さいまして

誠にありがとうございましたm(__)m
















 4/21 地鎮祭の準備として

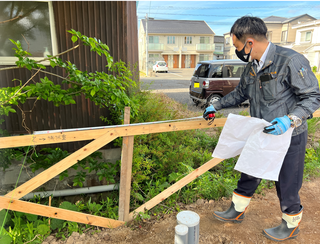

建築予定位置に地縄を張っておきます☆























 4/18 建築予定位置の地盤が軟弱かどうか?

建築予定の位置において、真下5ヶ所とジオパイプ

埋込み箇所を地盤調査していきます☆


































 4/13 敷地内の草や樹木を刈ります☆























2022年05月20日

かわいい外部工事かわいい


 ≪ウェリーハウスの施工基準≫

 【防災平板葺き工法】


 以前より、瓦一枚一枚の施工方法に力を入れて

おりましたが、令和4年1月1日建設省告示改訂により、

軒瓦、ケラバ瓦の緊結3点留めが義務化されました☆





 台風や地震で瓦が落下するなど、

自然災害による被害が確実に軽減されるので

安心して暮らしていただけます!(^^)!

 見えない部分もしっかり施工!

管理しております☆☆☆


【見えないトコロに安心徹底施工!】











 5/20 BBQ用の食材もすぐに下ごしらえ

出来る!簡易シンクをウッドデッキ横に

設置します☆












 5/19 BBQを楽しまれるも善し!

水郷祭の花火を眺めながら、晩酌を嗜まれるも善し!

家づくりの醍醐味の一つ!

東郷湖を望む『樹脂製ウッドデッキ』を

設置します☆











 アルミと樹脂を使用するので、雨風にさらされても腐食せず、

定期的に塗装する必要も、シロアリの心配もありません!(^^)!


















 5/14 全棟標準の高効率給湯器!

パナソニック製!フルオートエコキュート

(通話リモコン付)を設置して配管・電気配線を接続します☆















 5/7 引き続き、ウッドデッキの土間を仕上げます☆

















 5/2 玄関ポーチの床にノンスリップ磁器質タイルを

貼っていきます☆








 ウッドデッキの土間基礎や

エコキュート設置用の土間は、

モルタルをコテで押さえて仕上げます☆








 基礎の立ち上がりはモルタルを

刷毛引きで仕上げていきます☆


















 4/23 仮設足場を解体します☆
















 4/22 仮設足場を解体撤去する前に必ず!

外部仕上げに異常がないかチェックします☆



















 4/19 降水量の多い日でもを雨水をしっかりキャッチ!!

デザインもスタイリッシュな樋(とい)を取り付けていきます☆


IMG_0167 (2).jpg






 埋込型玄関ポストを取り付けます☆















 4/16 オール樹脂サッシ廻りや

サイディングのジョイントに

高耐久グレード★★★の防水シーリングを

施工します☆























 4/11 引き続き、

光で汚れを分解してキレイを保つ!

光セラミック塗装の高耐久サイディング16mm厚を

張っていきます☆

















 4/9 引き続き、

光で汚れを分解してキレイを保つ!

光セラミック塗装の高耐久サイディング16mm厚を

張っていきます☆























 4/7 引き続き、

光で汚れを分解してキレイを保つ!

光セラミック塗装の高耐久サイディング16mm厚を

張っていきます☆






















 4/6 引き続き、

光で汚れを分解してキレイを保つ!

光セラミック塗装の高耐久サイディング16mm厚を

張っていきます☆











外壁標準 光セラ.png














 4/5 光で汚れを分解してキレイを保つ!

光セラミック塗装の高耐久サイディング16mm厚を

張っていきます☆





外壁標準 光セラ.png






【見えないトコロに安心徹底施工!】







 4/4 光で汚れを分解してキレイを保つ!

光セラミック塗装の高耐久サイディング16mm厚を

張る前に、サッシ廻りやジョイントに

ハットジョイナー金物を固定します☆














 4/2 光で汚れを分解してキレイを保つ!

光セラミック塗装の高耐久サイディング16mm厚を

張る前にスタータ金物を固定します☆





外壁標準 光セラ.png


















 3/23 軒天には、

木目柄の不燃化粧材を張っていきます☆




















 3/17 外壁内通気と小屋裏通気の出入口として

暴風雨時にはダンパーが閉まる通気見切り縁を

取り付けます☆








【見えないトコロに安心徹底施工!】


 防火破風板を納めていきます☆
















 3/9 引き続き、軒天の下地を組みます☆











 外壁通気工法の20mm通気層内に

小動物が進入しないよう、胴縁間に防虫網を

設置しておきます☆





【見えないトコロに安心徹底施工!】








 3/8 引き続き、

外壁通気工法の20mm通気層確保のための

胴縁を留めていきます☆





 軒天の下地を組みます☆

























 3/7 錆に強い!ステンレス製の土台水切りに

専用防水両面テープを貼り、透湿防水シートを

押さえます☆





 引き続き、

外壁通気工法の20mm通気層確保のための

胴縁を留めていきます☆



























 3/5 外壁通気工法の20mm通気層確保のための

胴縁を留めていきます☆




























 2/25  棟に固定した耐震用金物に桟木を留めて、

南蛮漆喰を被せて防水した後、棟瓦を葺きます☆











 下屋根の葺き止め部分にも南蛮漆喰を

コテ塗りして防水した後、

のし瓦を葺いていきます☆

















 さらに南蛮漆喰をコテ塗りして

二枚目を重ねていきます☆























 2/24 石州防災平板瓦を葺いていきます☆











 瓦のピッチで留めた桟木に瓦の爪を引っ掛けた上に

一枚一枚に対し、耐久性の高い!ステンレス製

スクリュー釘65mmを2本ずつ打って留めるので、

地震や台風に強く安心です☆

















 下屋根も葺いていきます☆

















 袖(ケラバ)瓦はステンレスビス3本ずつで

固定していきます☆




























 2/21 屋根の軒先に水切り鋼板を留めて、

防水下地として防水性・耐久性の高い!

ゴムアスファルトルーフィング強力型22sを

張っていきます☆





 防水用のケラバ水切りも納めます☆





ゴムアスルーフィングの上に

水が溜まらないよう水抜きテープを縦に貼って

その上に瓦の引っ掛け用の桟木を留めます☆











 下屋根は、外壁との取り合い部分の雨水侵入を

徹底して防ぐ必要があるため、必ず!!

板金水切りを下地に施工しておきます☆☆☆











【見えないトコロに安心徹底施工!】





 地震の被害を軽減する耐震棟金物を

取り付けます☆





【見えないトコロに安心徹底施工!】













2022年05月18日

かわいい内部工事Uかわいい


 5/18 新築工事が完了しましたので、

第三者検査機関の建築確認完了検査を受けて、

無事合格しました!(^^)!















 5/16 収納内の可動棚を既定の寸法に

加工して現場へ納めます☆








 対面キッチンカウンターの天板に

人工大理石を取り付けます☆





 ハウスクリーニングします☆








 視界良好な☆クリアネット網戸を納めます☆















 5/14 玄関収納を組み立てて固定します☆








 枕棚の下にハンガーパイプを

固定します☆





 予め下地補強を入れていた

ランドリーの天井に、昇降式物干し金物を

取り付けます☆





 オープン階段にアイアン手すりを

固定します☆





 壁側には上り下りに有効な

パイプ手すりを固定します☆













 5/13 内装建具を納めて調整します☆











 ウォークインクローゼット内に

引出し付収納ユニットを組み立てて固定します☆








 照明器具を取り付けていきます☆





 衛生機器を組み立てて固定します☆








 2Fトイレも同様に☆
















 5/11 引き続き、機能性壁紙を貼っていきます☆



















 5/10 引き続き、機能性壁紙を貼っていきます☆























 5/9 内装仕上工事の下地処理として、

ハイクリンボードのジョイントやビス頭を

パテで埋めて平らに整えて、

機能性壁紙を貼ります☆























 5/7 玄関の土間に磁器質タイルを

貼っていきます☆





 目地材を刷り込んでいきます☆















 4/30 パントリーの内装には

調湿効果抜群で、カビを抑制する!

無垢(本物)の杉板を張っていきます☆








 巾木を納めます☆


















 4/28 施主様のご希望で、ダイニングテーブルから

手の届く位置に、お酒を並べて置けるニッチ棚を

一から製作します☆











 ボトルが落下しないよう地震対策も万全です☆








 1Fの内装建具にもケーシングを納めます☆








 TOTO製最高峰システムキッチン!

『ザ・クラッソ』(当社標準仕様)を

組み立てていきます☆
























 4/27 キッチンの高さに合わせて、

対面の腰壁を組んでいきます☆














 給水・給湯の配管を床に固定します☆





 清掃のしやすい不燃化粧パネルを

張ります☆





 収納内に中棚を設置します☆











 パントリーの開口部にケーシングを

納めます☆





 トイレや脱衣室の壁下地には必ず!

湿気や水に強い!

耐水石膏ボード(黄緑色)を使用します☆
