2020年03月18日
地盤調査〜基礎工事

3/18 床下に、給水・給湯配管をしておきます☆

3/16 養生期間を経過したので型枠を
解体していきます☆
玄関や勝手口の土間を嵩上げする前に
基礎断熱としてポリスチレンフォームV種50mm☆☆☆
を私が予め基礎に固定しておきます☆
図面通りにエコキュートの配管位置を
合わせます☆

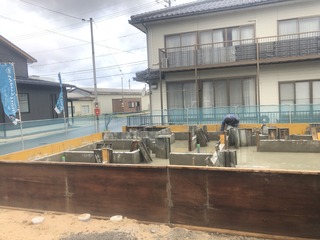

3/11 立ち上がりの型枠に
生コンを流し込んでいきます☆
スラブ(土間)同様、この時期のコンクリート強度は
“24”でもクリアなレベルなんですが、
さらに強い!27”を採用します☆☆☆
見た目は同じ生コンでも、混合割合やセメントにより
強度や価格は異なりますのでご注意ください!

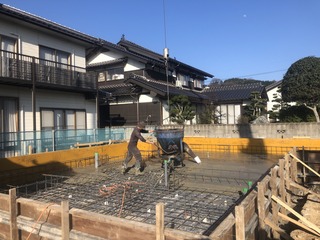

生コン打設と同時に
土台の接手位置や耐力壁の位置に合わせて、
ホールアンカーボルトやアンカーボルトを
私が埋め込みます☆
硬化養生期間をとります☆

3/9 立ち上がりの型枠を組んでいきます☆

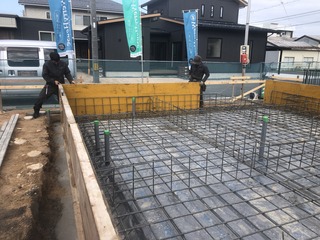

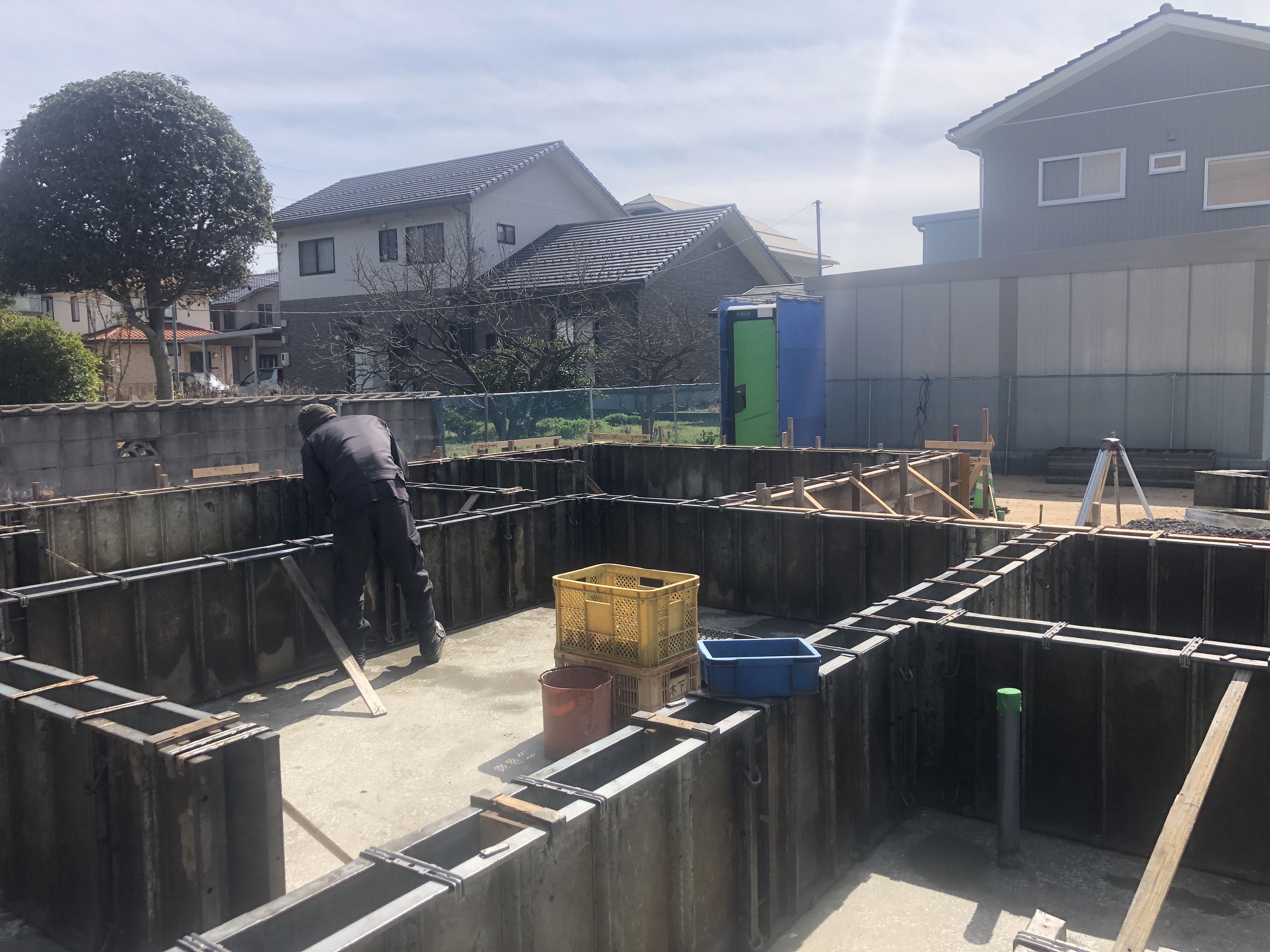

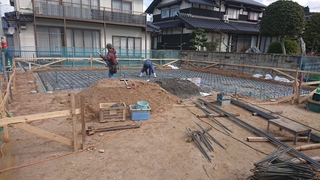

3/6 配筋は完了し、外周の型枠を組んでいきます☆
生コンを打設する前に必ず!
第三者機関の住宅検査センターより検査を受けます!
外周は構造耐力上負荷が最もかかる部分となるので
鉄筋を二重にするダブル配筋を基本としています☆
主筋D13mm、ピッチ(間隔)200mmも基本です!
配筋検査に合格しましたので☆

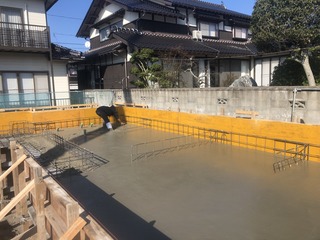

スラブに生コンを打設していきます☆
見た目は同じ生コンでも、混合割合やセメントにより
強度や価格は異なりますのでご注意ください!
この時期はコンクリート強度!“24”でも
クリアなレベルなんですが、さらに強い!
27”を採用します☆☆☆
お家を永年支え続ける基礎の強さは、鉄筋の“径”と“量”!
加えて生コンの“呼び強度”、そして“職人の腕”によって
差が出ます!
3/5 引き続き、異形鉄筋13mmΦを
200mmピッチで配筋していきます☆
当社は一般の施工基準より多く鉄筋を使用し
全棟標準で強度を高くしています☆
3/4 シロアリ対策として、高耐久!防蟻・防湿シート!
地盤からのシロアリ・湿気の侵入をダブルでシャットアウト!!
高級ターダミンシート”を敷き詰めます☆
外周には水平に生コンを打設して
ターダミンシート”を押さえます☆
スラブに使用する異形鉄筋13mmΦを曲げ加工しながら
200mmピッチで配筋していきます☆
当社は一般の施工基準より多く鉄筋を使用し
強度を高くします☆

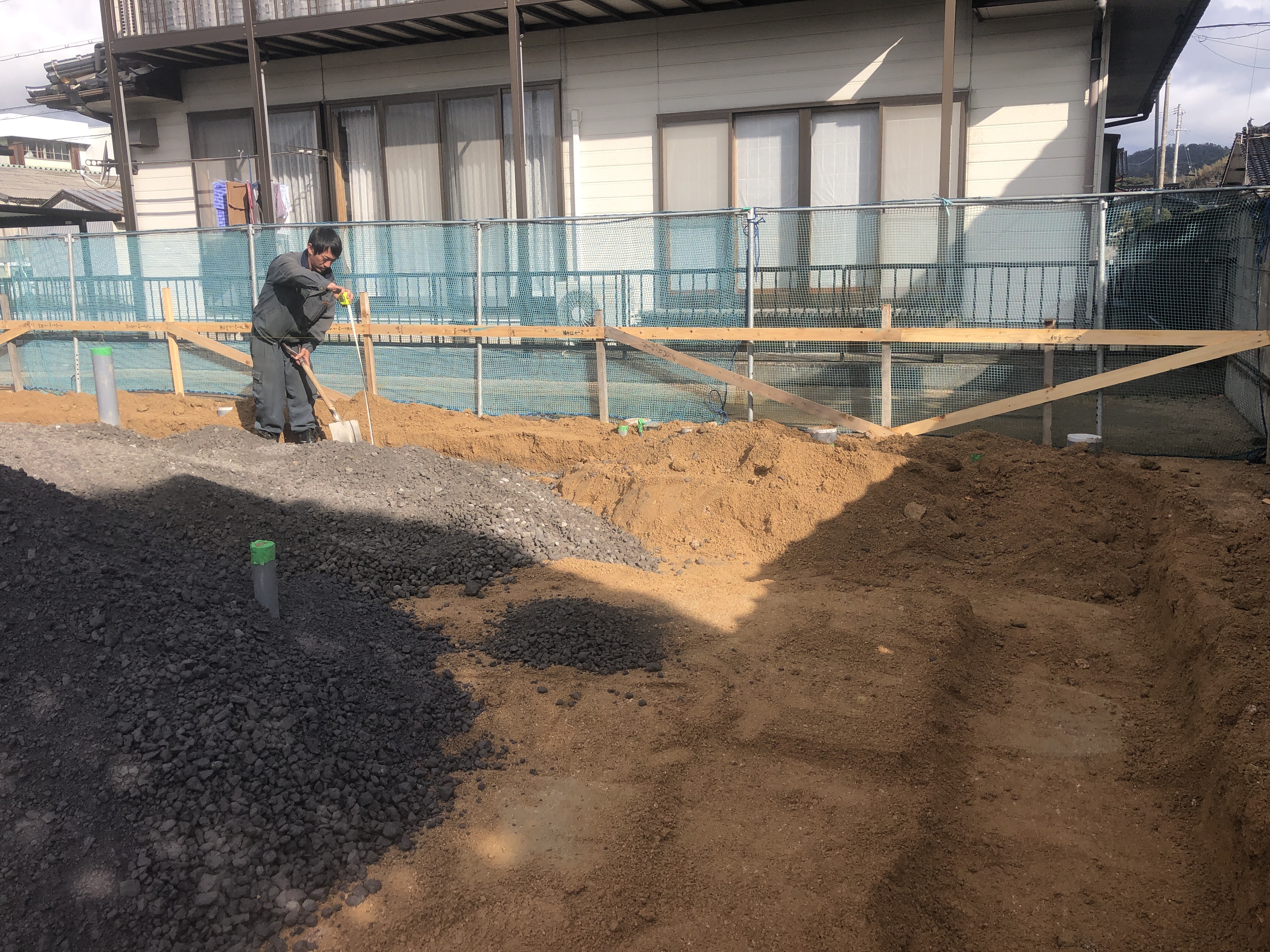

3/3 砕石を均し100mmの厚みまで
しっかり転圧します☆
地鎮祭でお預かりした鎮め物”を
中心に埋めて、工事の無事完成を祈り清めます☆
M様から、心あたたまる直筆のお手紙とお差し入れを
頂き、現場を代表して御礼申し上げますm(__)m
健康管理・安全管理にも一層注意し、
M様邸の現場第一に、チーム一丸真心こめて
造らせて頂きます!
お心遣いありがとうございます(*^▽^*)

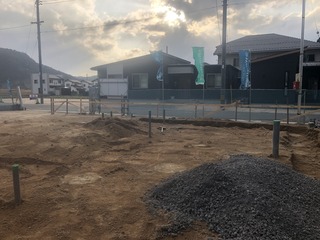

3/2 今日から基礎工事を開始します☆
丁張りを基準に、既定の深さ(地盤改良した柱状の天端)
まで鋤取していきます☆
2/28 引き続き、屋内・屋外の

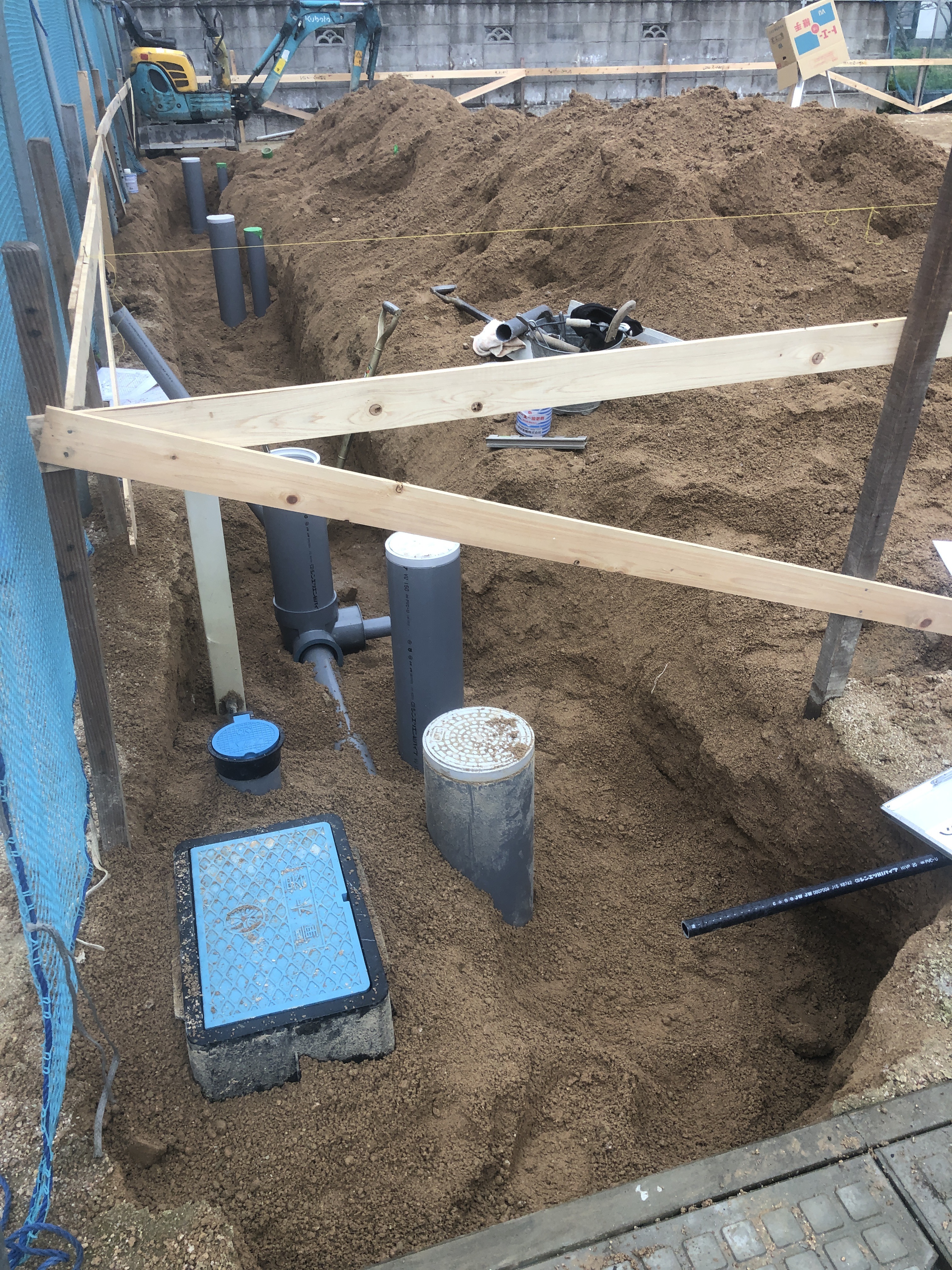

給排水・雨水配管を先行していきます☆
2/26 引き続き、宅内にも給水・給湯・排水の
配管を仕込んでいきます☆
2/25 基礎工事の前に、丁張りを基準にして
屋内・屋外の給排水・雨水配管を先行していきます☆
2/21 建物の基盤!!

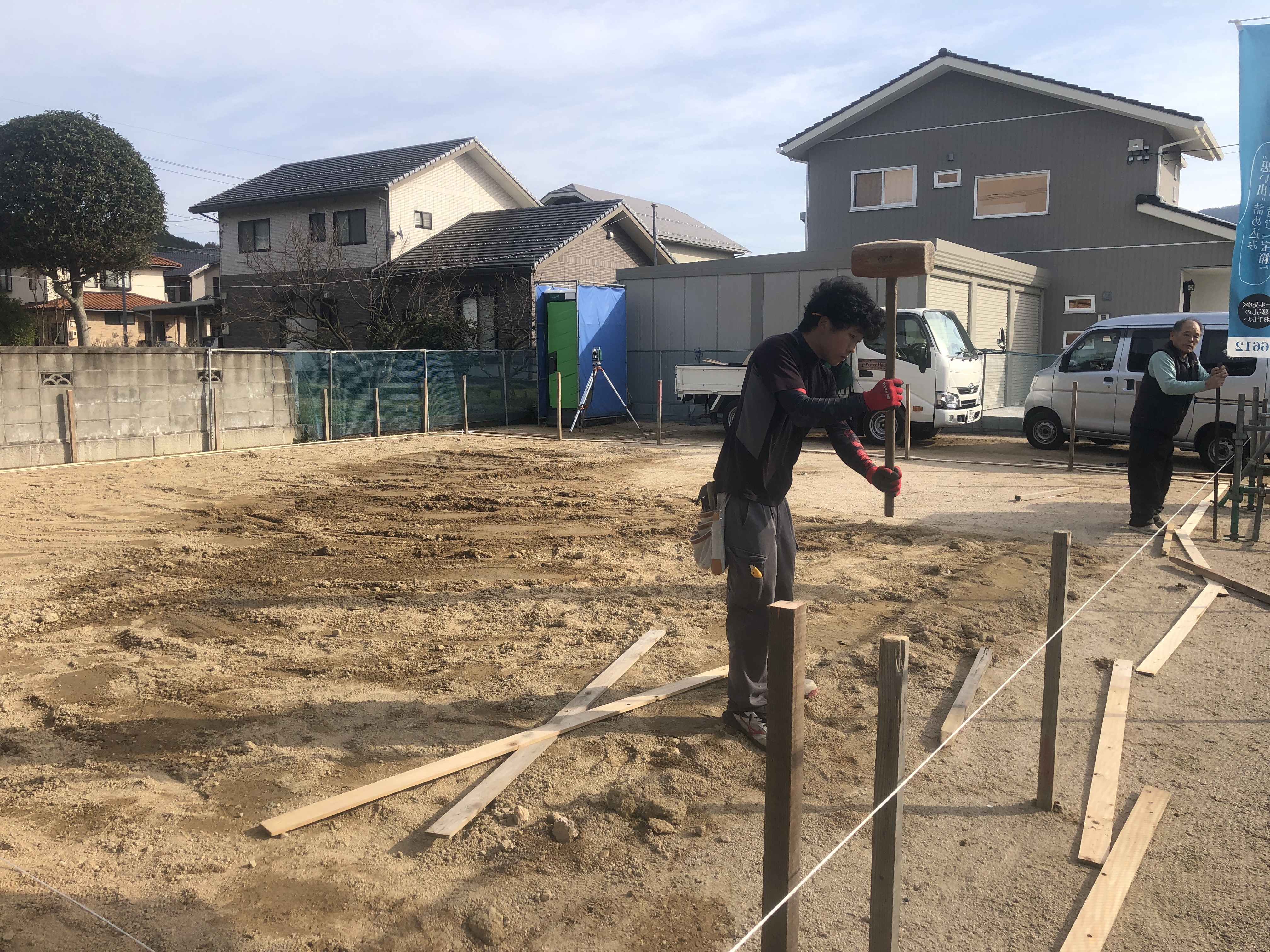

重要な基礎工事の基準となる丁張りを
水平・直角を正確に組んでいきます☆
最終チェックに訪れた社長と同じタイミングで
施主様もたまたまお立ち寄りくださいました(*^▽^*)
最後は必ず社長がチェックします☆

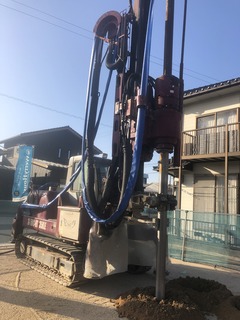

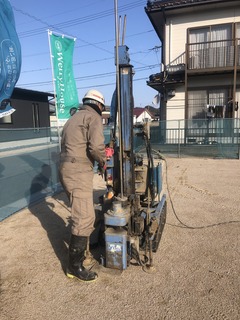

2/20 地盤調査の結果により、地耐力が
軟弱で不安定と判定されたため

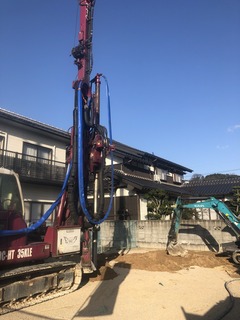

柱状改良で支持力を向上させます☆
深さ2.00m、径500mmの柱状が計34本で
建物の自重をしっかり支えます☆
2/19 昨日までの雪はすっかり融けて、
晴天に恵まれる中、本日めでたくM様邸の地鎮祭を
執り行うことが出来ました!(^^)!
M様ご家族の皆様方には、朝早くから
ご準備頂きまた、社長とのお打合せも
お付き合い下さいまして
誠にありがとうございましたm(__)m
2/17 地鎮祭の準備として
建築予定位置に地縄を張っておきます☆

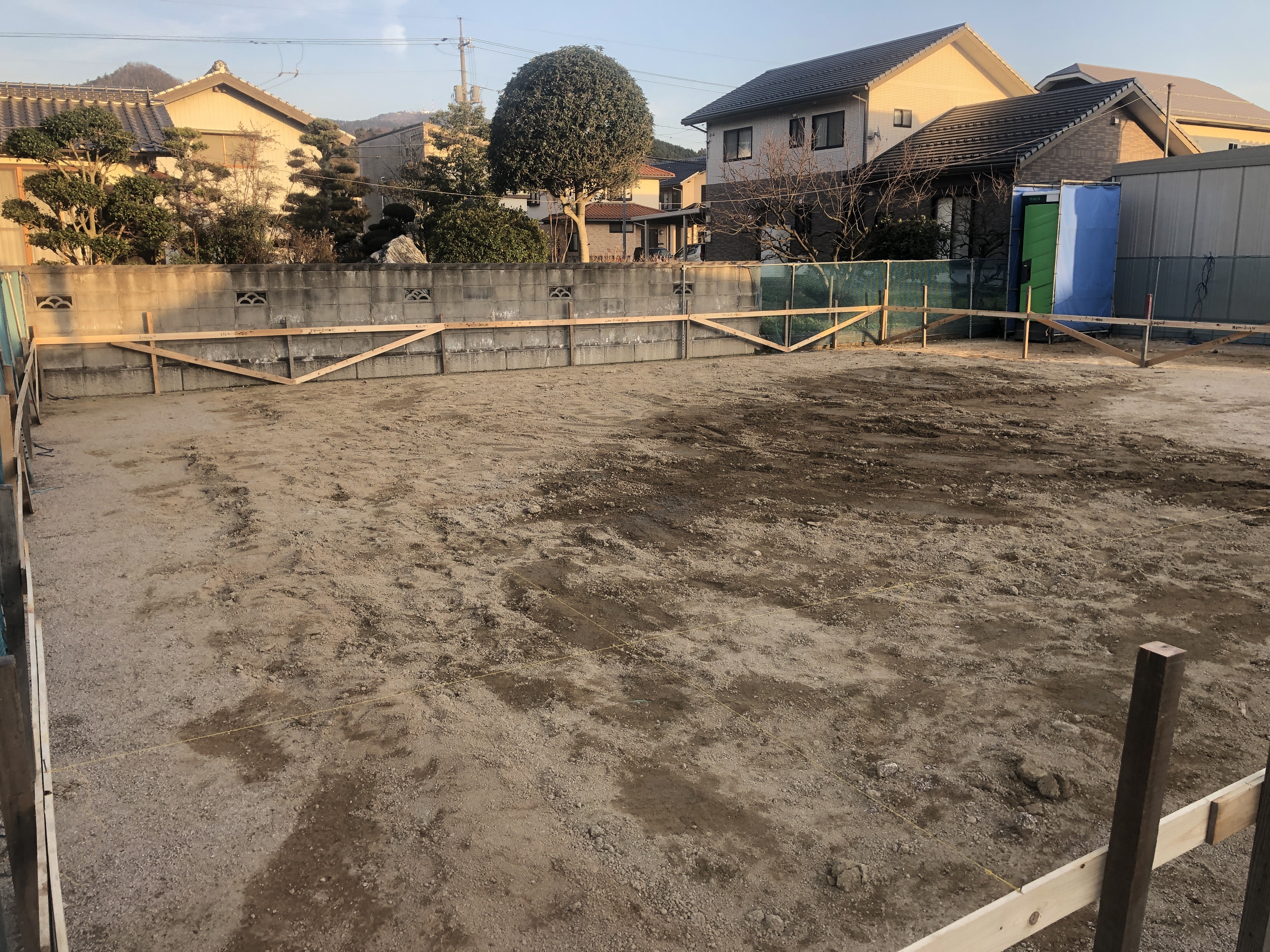

2/4 仮囲いを設置して工事の安全を確保し、
建築予定位置の地盤が軟弱かどうか?

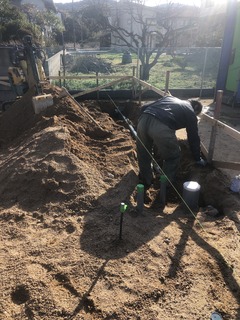

建築予定の位置において、真下5ヶ所を
地盤調査していきます☆
